Työmaatiedote 14.7.2023
Rakennamme Helsingin kaupungille kolmen HITAS-kerrostalon kokonaisuuden Talinrantaan Munkkiniemeen. As. Oy Helsingin Muusanpolkuun valmistuu yhteensä 66 asuntoa kahteen 5-kerroksiseen ja yhteen 6-kerroksiseen tiilimuurattuun kerrostaloon sekä autohalli pihakannen alle. Uusiutuvalla energialla lämpenevä kohde valmistuu loppuvuodesta 2023.
Terveiset Muusanpolulta!
Tällä viikolla työmaalla on tehty monipuolisesti mm. valuvalmisteluja ja pyritty viemään sisätyövaiheita eteenpäin.
![Muusa yleiskuva](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_267,c_scale/optimizely/1ad13e76-e9bf-47c0-b9e4-64fc652732c9/yleiskuva-talot-kaikkiin.jpg)
Talo A
Parkettiasennus on valmistumassa. Oviasennus on käynnissä. Sähkö- ja putkityöt jatkuvat muiden työvaiheiden lomassa.
![Muusa A parketti](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/7aed6dc9-9870-4c3d-acd1-182612a70abc/a-muusa-parketti.jpg)
Parkettiasennus on käynnissä A-talon viimeisessä kerroksessa
Talo B
Kylpyhuoneiden alakattojen asennus on valmistumassa ja kodinkoneasennus valmistunut. Välitilojen laatoitus on käynnissä. Vesikalusteiden asennus on käynnissä koko talossa. Sähkö-, ilmanvaihto- ja putkityöt jatkuvat muiden työvaiheiden lomassa. Yleisten tilojen osalta pohjakerroksessa on käynnissä putkikanaalin valuvalmistelu.
![Muusa B vesikaluste](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/fe6bbb62-5a2d-43d2-bb5e-77e70ad62c20/b-muusa-vesikalusteet.jpg)
Vesikalusteiden, eli esimerkiksi hanojen ja suihkujen asennus on käynnissä B-talossa
![Muusa B kanaali](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/9f552893-c657-47bd-a86d-0a45c03eb8ab/b-muusa-kanaali.jpg)
B-talon putkikanaali on valmis valua varten
Talo C
Ikkunoiden pesu, loppusiivous ja viimeistely ovat käynnissä koko rapussa. Suojat on poistettu asunnoista.
![Muusa C yleiskuva](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/42a522b9-c394-4c96-9cd7-0cb30a97709d/c-muusa-yleiskuvaa.jpg)
Autohalli
Autohallissa maalämmön keruuputkiston asennus ja täytöt ovat valmistuneet. Valuvalmistelut on saatu valmiiksi. Kannella vedeneristystyöt ovat yli puolivälin ja sääsuoja purettu.

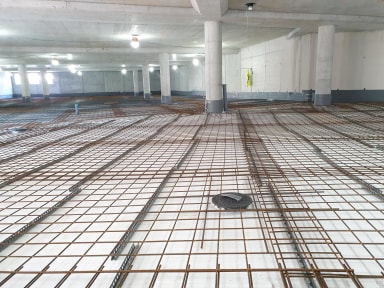

![Muusa autohalli lattia](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/4f297787-4636-4934-aa5d-f341c5ca4889/muusa-autohalli.jpg)
Autohallin lattia on valmis valua varten

![Muusa autohallin kansi](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/0ef098a3-3cec-4072-8491-4b789d45eafc/muusa-autohallin-kansi.jpg)
Autohallin kansi on nyt kauttaaltaan vesieristetty
Ulkoalueet

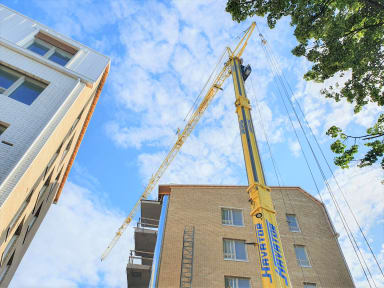

A- ja B-talojen välissä ulkoportaiden työt ovat käynnissä. Julkisivurappaus ja autohallin savunpoistohormin muuraus ovat käynnissä.
![Muusa rapatut julkisivut](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_274,c_scale/optimizely/0eb11c40-29a4-4d45-8c45-0aaa0ae81db4/muuratut-julkisivut-2.jpg)
Julkisivurappaus on parhaillaan käynnissä
![Muusa sääsuojan purku](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/6856686f-cdcf-4280-a333-3edde834a34d/muusa-saasuojan-purku.jpg)

Autohallin kannen sääsuoja saatiin purettua tällä viikolla
![Muusa nosturi](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/8cf68bf0-cc5b-48bd-ab0a-20c86cd47654/muusa-nosturi-2.jpg)
![Muusa muuratut julkkarit](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/3aae5e45-cb56-446b-90b5-82344af430fd/muusa-muuratut-julkkarit.jpg)

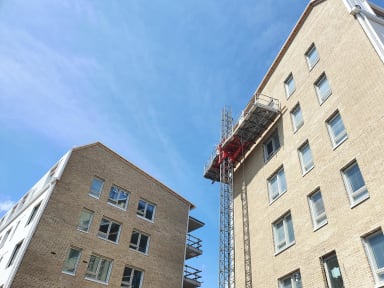

Julkisivumuuraus on käynnissä B-talon päädyssä
Aikataulu
Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa aikataulussa.
![Aikataulu vk28](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_145,c_scale/optimizely/d28331cd-4ade-4b14-8b52-7788b95ae97c/aikataulu-vk28.jpg)
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 13.7.2023 95.73%
Muut ajankohtaiset asiat
Työmaalla työskennellään normaalisti arkena klo. 7.00 - 15.30, mutta ajoittain töitä tehdään myös näiden aikojen ulkopuolella.
Viikonloppuisin työmaa on kiinni.
Palautteet työmaalle
Työmaahan voi olla yhteydessä työmaan verkkosivujen kautta ”Palaute -toiminnon” avulla tai sähköpostitse muusanpolku@ncc.fi. Mikäli annatte palautetta verkkosivujen ”Palaute-toiminnon” kautta, niin pyydämme lisäämään sähköpostiosoitteen sähköpostikenttään. Näin toimimalla työmaa pystyy vastaamaan palautteeseen.
Pyydämme huomioimaan työmaaliikenteen liikkuessanne työmaan läheisyydessä.
Pahoittelemme mahdollisesti työmaan aiheuttamaa häiriötä.
Yhteistyöterveisin,
NCC Suomi Oy
