Työmaatiedote 20.7.2023

Rakennamme Helsingin kaupungille kolmen HITAS-kerrostalon kokonaisuuden Talinrantaan Munkkiniemeen. As. Oy Helsingin Muusanpolkuun valmistuu yhteensä 66 asuntoa kahteen 5-kerroksiseen ja yhteen 6-kerroksiseen tiilimuurattuun kerrostaloon sekä autohalli pihakannen alle. Uusiutuvalla energialla lämpenevä kohde valmistuu loppuvuodesta 2023.

Terveisiä Munkkiniemestä!

Yleiskuva



Talo A

Parkettiasennus on valmistumassa. Kylpyhuoneiden paneelien asennus on alkamassa. Sähkö- ja putkityöt jatkuvat muiden työvaiheiden lomassa.



Talo B

Kylpyhuoneiden alakattojen asennus on valmistunut. Välitilojen laatoitus on käynnissä. Vesikalusteiden asennus on valmistumassa. Sähkö-, ilmanvaihto- ja putkityöt jatkuvat muiden työvaiheiden lomassa. Yleisten tilojen osalta pohjakerroksen putkikanaali valettiin tällä viikolla ja pesula vesieristettiin.

B kylppäri

Vesikalusteiden asennus on valmistumassa B-talossa

B pesula

B-talon pesula vesieristettynä

B kanaali

B-talon putkikanaali valettuna umpeen



Talo C

Ikkunoiden pesu, loppusiivous ja viimeistely ovat käynnissä koko rapussa. Suojat on poistettu asunnoista. Yleisiä tiloja on tällä viikolla maalattu ja lattioille asennettu askeläänimattoa ja laattoja.

C Muusa matto

Askeläänimatto asennettuna laatoituksen alle



Autohalli

Autohallissa maalämmön keruuputkiston asennus ja täytöt ovat valmistuneet. Valuvalmistelut on saatu valmiiksi. Kannen vedeneristys on valmis ja tällä viikolla ovat vuorossa vedenpainekokeet, joissa testataan, ettei kermi päästä vettä läpi esimerkiksi liitoskohdista.

Autohalli Muusa vedenpainekoe

Vedenpainekoe menossa autohallin kannen ensimmäisellä lohkolla



Ulkoalueet

A- ja B-talojen välissä ulkoportaiden muottityöt ovat käynnissä. Julkisivurappaus ja autohallin savunpoistohormin muuraus ovat valmistuneet ja julkisivujen saumojen kittaus on käynnissä.

Muusa rappaus

Rapattu julkisivu

Muusa ulkoportaat

Ulkoportaiden muottityöt käynnissä



Aikataulu

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa aikataulussa.

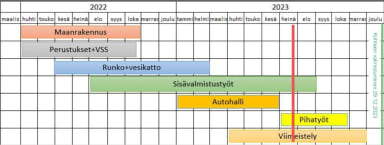

Aikataulu vk29



Työturvallisuus

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus 20.7.2023 90.42%



Muut ajankohtaiset asiat

Työmaalla työskennellään normaalisti arkena klo. 7.00 - 15.30, mutta ajoittain töitä tehdään myös näiden aikojen ulkopuolella.

Viikonloppuisin työmaa on kiinni.



Palautteet työmaalle

Työmaahan voi olla yhteydessä työmaan verkkosivujen kautta ”Palaute -toiminnon” avulla tai sähköpostitse muusanpolku@ncc.fi. Mikäli annatte palautetta verkkosivujen ”Palaute-toiminnon” kautta, niin pyydämme lisäämään sähköpostiosoitteen sähköpostikenttään. Näin toimimalla työmaa pystyy vastaamaan palautteeseen.

Pyydämme huomioimaan työmaaliikenteen liikkuessanne työmaan läheisyydessä.

Pahoittelemme mahdollisesti työmaan aiheuttamaa häiriötä.

Yhteistyöterveisin,

NCC Suomi Oy
