Työmaatiedote 11.8.2023
Rakennamme Helsingin kaupungille kolmen HITAS-kerrostalon kokonaisuuden Talinrantaan Munkkiniemeen. As. Oy Helsingin Muusanpolkuun valmistuu yhteensä 66 asuntoa kahteen 5-kerroksiseen ja yhteen 6-kerroksiseen tiilimuurattuun kerrostaloon sekä autohalli pihakannen alle. Uusiutuvalla energialla lämpenevä kohde valmistuu loppuvuodesta 2023.
Perjantaiterveiset Munkkiniemestä!
Tällä viikolla työmaalla on valettu yhtä sun toista ja julkisivu- ja pihatyöt ovat edenneet harppauksin.

Talo A
Keittiön välitilojen laatoitus ja kylpyhuoneiden paneelien ja kalusteiden asennus ovat käynnissä. Väestönsuojassa on tehty valmistelevia töitä pintojen maalausta varten. Sähkö- ja putkityöt jatkuvat muiden työvaiheiden lomassa. Parvekkeiden puolella kaiteiden asennus on käynnissä.

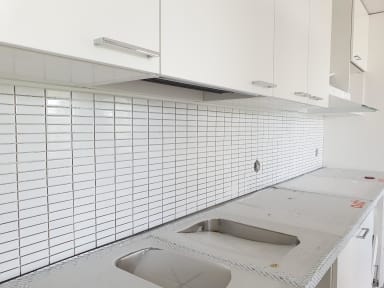

A-talon välitilan laatoitus on loppusuoralla

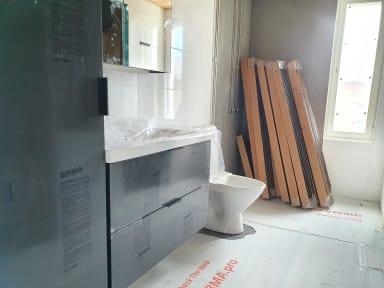

A-talon kylpyhuoneiden kalusteasennuksessa loppusuora häämöttää myös

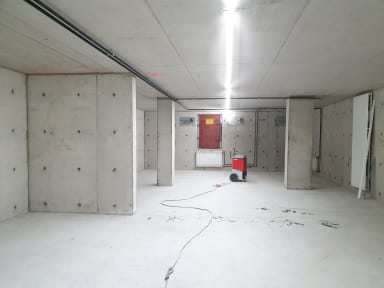

Väestönsuojan pinnat on nyt valmisteltu maalaria varten
Talo B
Välitilojen laatoitus on käynnissä. Sähkö-, ilmanvaihto- ja putkityöt jatkuvat muiden työvaiheiden lomassa. Yleisten tilojen lattioiden plaanotyöt ovat käynnissä ja pesulan laatoitus alkanut. B-talon päädyssä yhteistilan lattian valuvalmistelut ja valu on saatu kunnialla maaliin.

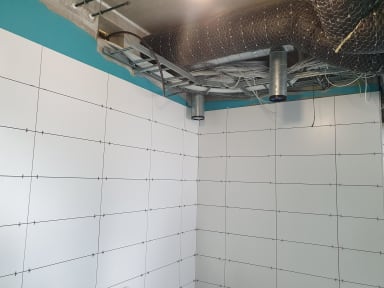

Pesulan laatoitus on alkanut

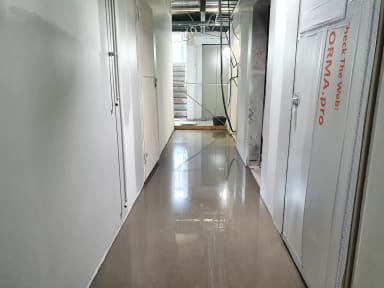

Tällä viikolla plaanotöitä on tehty B-talon yleisissä tiloissa

Yhteistilan valuvalmistelut käynnissä

Yhteistilan lattia valettuna
Talo C
Suojat on poistettu asunnoista ja viimeistely on käynnissä. Yleisten tilojen laatoitus on valmistunut. Saunaosastolla on käynnissä putki- ja sähkötyöt. Julkisivujen puolella parvekekaiteiden asennus on alkanut.

Parvekekaiteiden asennus C-talossa on käynnissä
Autohalli
Autohallin lattia on valettu ja ulkopuolen vedeneristystä jatkettu tällä viikolla.

Autohallin kolmannen lohkon valu käynnissä

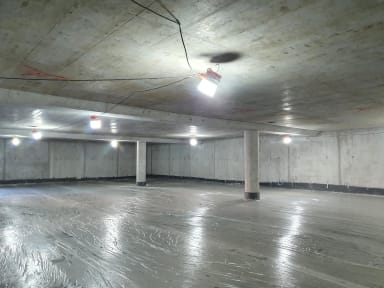

Autohallin lattia kokonaan valettu
Ulkoalueet
A- ja B-talojen välissä ulkoportaat on valettu ja seuraavaksi on vuorossa muottien purku. Autohallin takana maanrakennustyöt ja kermitys jatkuvat.

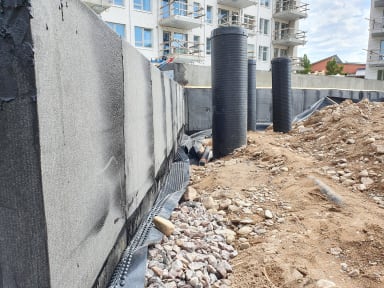

Autohallin ulkopuolen vesieristystä tehdään kaiken aikaa eteenpäin maarakentajan työvaiheiden lomassa

Aikataulu

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa aikataulussa.

Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus (ulkoinen) 10.8.2023 98.48%
Muut ajankohtaiset asiat
Työmaalla työskennellään normaalisti arkena klo. 7.00 - 15.30, mutta ajoittain töitä tehdään myös näiden aikojen ulkopuolella.
Viikonloppuisin työmaa on kiinni.
Palautteet työmaalle
Työmaahan voi olla yhteydessä työmaan verkkosivujen kautta ”Palaute -toiminnon” avulla tai sähköpostitse muusanpolku@ncc.fi. Mikäli annatte palautetta verkkosivujen ”Palaute-toiminnon” kautta, niin pyydämme lisäämään sähköpostiosoitteen sähköpostikenttään. Näin toimimalla työmaa pystyy vastaamaan palautteeseen.
Pyydämme huomioimaan työmaaliikenteen liikkuessanne työmaan läheisyydessä.
Pahoittelemme mahdollisesti työmaan aiheuttamaa häiriötä.
Yhteistyöterveisin,
NCC Suomi Oy
