Työmaatiedote 15.9.2023
Rakennamme Helsingin kaupungille kolmen HITAS-kerrostalon kokonaisuuden Talinrantaan Munkkiniemeen. As. Oy Helsingin Muusanpolkuun valmistuu yhteensä 66 asuntoa kahteen 5-kerroksiseen ja yhteen 6-kerroksiseen tiilimuurattuun kerrostaloon sekä autohalli pihakannen alle. Uusiutuvalla energialla lämpenevä kohde valmistuu loppuvuodesta 2023.
Terveiset Talinrannasta!
Työmaalla on saatu nauttia jälleen tällä viikolla varsin kosteasta säästä ja harva se päivä ohjelmaan on kuulunut väliaikaisten sääsuojien rakentamista, jotta ulkona tapahtuvia töitä on päästy jatkamaan virkistävästä syyssateesta huolimatta.
Talo A
Keittiön välitilojen laatoitus ja kylpyhuoneiden paneelien ja kalusteiden asennus ovat valmistuneet. Kodinkoneiden asennus on käynnissä. Sähkö- ja putkityöt jatkuvat muiden työvaiheiden lomassa. Julkisivujen puolella parvekekaiteet ja -lasit on saatu asennettua.
Keittiön kodinkoneiden asennus on hyvällä mallilla
Talo B
Yleisten tilojen laatoitus etenee hyvää vauhtia ja käytävämattojen asennus on alkanut. Sähkö-, ilmanvaihto- ja putkityöt jatkuvat muiden työvaiheiden lomassa. Julkisivujen puolella parvekekaiteiden ja -lasien asennus on valmistunut. B-talon päädyssä yhteistila on saavuttanut harjakorkeutensa, ikkunalasit ja pellit on asennettu ja julkisivumuuraus on valmistunut. Yhteistilan sisäpuolella väliseinät ja etuputsi etenevät hyvää vauhtia.
B-talon julkisivulle on asennettu julkisivusäleiköt, parvekekaiteet ja -lasit
Sähköpääkeskus B-talossa

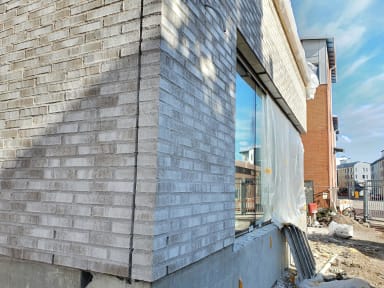

Yhteistilan julkisivu saatiin muurattua tällä viikolla
Talo C
Suojat on poistettu asunnoista ja viimeistely on loppusuoralla. Yleisten tilojen laatoitus on valmistunut. Saunaosastolla on loppusuoralla seinien ja katon panelointi. Julkisivujen puolella parvekekaidelasien asennus valmistunut.
Yleiskuva viimeistelyä odottelevasta keittiöstä C-talossa
Talosaunassa laatoitus on valmis
Talosaunan seinäpaneeleita asennettuna
C-talon asunnot ovat ihanan valoisia
Autohalli
Autohallissa on käynnissä sähkö- ja putkityöt.
Ulkoalueet
A-talon edessä istutuslaatikot on valettu, B-talon edustan muottityöt ovat käynnissä ja C-talon ulkoportaidenkin työt ovat alkaneet kuopan kaivamisella. Pihatyöt alkavat isommin ensi viikolla. Julkisivujen puolella tehdään viimeistelytöitä esimerkiksi räystäsmaalauksen ja tiilipaikkausten muodossa.

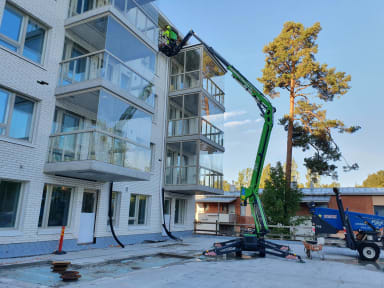

Räystäiden maalausta A-talon seinustalla
Aikataulu
Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa aikataulussa.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 15.9.2023 98.01%
Muut ajankohtaiset asiat
Työmaalla työskennellään normaalisti arkena klo. 7.00 - 15.30, mutta ajoittain töitä tehdään myös näiden aikojen ulkopuolella.
Viikonloppuisin työmaa on kiinni.
Palautteet työmaalle
Työmaahan voi olla yhteydessä työmaan verkkosivujen kautta ”Palaute -toiminnon” avulla tai sähköpostitse muusanpolku@ncc.fi. Mikäli annatte palautetta verkkosivujen ”Palaute-toiminnon” kautta, niin pyydämme lisäämään sähköpostiosoitteen sähköpostikenttään. Näin toimimalla työmaa pystyy vastaamaan palautteeseen.
Pyydämme huomioimaan työmaaliikenteen liikkuessanne työmaan läheisyydessä.
Pahoittelemme mahdollisesti työmaan aiheuttamaa häiriötä.
Yhteistyöterveisin,
NCC Suomi Oy
