Työmaatiedote 29.9.2023
Rakennamme Helsingin kaupungille kolmen HITAS-kerrostalon kokonaisuuden Talinrantaan Munkkiniemeen. As. Oy Helsingin Muusanpolkuun valmistuu yhteensä 66 asuntoa kahteen 5-kerroksiseen ja yhteen 6-kerroksiseen tiilimuurattuun kerrostaloon sekä autohalli pihakannen alle. Uusiutuvalla energialla lämpenevä kohde valmistuu joulukuussa 2023.
Terveiset Munkkivuoresta!
Kuluvalla viikolla näkyvimmin ovat edistyneet pihatyöt ja loppusiivous. B-talosta on saatu huoneistoista suojat pois, joten loppusiivous ja viimeistelytyöt pääsevät kunnolla käyntiin.
![Muusanpolku yleinen](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/98afe96e-1a40-45c6-aeaf-0a3ee91a97d4/muusanpolku-yleinen.jpg)
Talo A
Sähkö- ja putkityöt jatkuvat muiden työvaiheiden lomassa ja yleisten tilojen alakattotyöt ja käytävien pohjatyöt ovat käynnissä. Loppusiivous ja viimeistely on alkanut talon ylimmissä kerroksissa. Julkisivun puolella julkisivusäleiköiden asennus on käynnissä.
![A plaanopohja](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/462221a4-a614-4372-ae6b-3d60d74a3af9/a-plaanopohja.jpg)

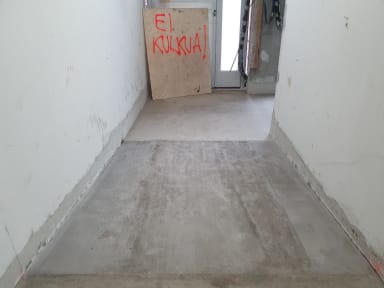

Käytävien pohjatöitä tehdään parhaillaan A-talossa
Talo B
Yleisissä tiloissa on käynnissä porraskäytävien maalaus ja lattian laatoitus. Huoneistoissa on käynnissä loppusiivous ja suojat on poistettu. Sähkö-, ilmanvaihto- ja putkityöt jatkuvat muiden työvaiheiden lomassa. Yhteistilassa on kuluvalla viikolla asennettu viemäreitä ja putkistoa.
![B yleiskuva 1](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/1d309e94-5388-4dfc-b798-8a992968b3e8/b-yleiskuva-1.jpg)
Yleiskuvaa B-talon asunnosta ilman suojia
![B yleiskuva 2](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/dbcc14df-660b-4345-9bb3-c45d75a7f702/b-yleiskuva-2.jpg)
Yleiskuvaa B-talon asunnosta suojien poiston jälkeen
![B yleiskuva 3](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/f5700da2-5d0f-454a-a352-4936442e33e8/b-yleiskuva-3.jpg)
Yleiskuvaa B-talon asunnosta
![B yhteistila](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/8da32dbd-c1e9-4ced-ab3c-c9acba8d6f66/b-yhteistila.jpg)
Yhteistila
Talo C
Suojat on poistettu asunnoista ja viimeistely on loppusuoralla. Parvekkeiden ja yleisten tilojen pellitykset ovat melkein valmiit.
![C yleiskuva](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/91779d1b-148e-4ccc-ae39-3dc3ad40733c/c-yleiskuva.jpg)
Yleiskuvaa C-talon asunnosta
![C parvekepellitys](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/07c7ba22-a2cb-49b3-8fb5-b54ab5101ca6/c-parvekepellitys.jpg)
Parvekepellitykset ovat miltei valmiit C-talossa
Autohalli
Autohallissa on käynnissä sähkö- ja putkityöt.

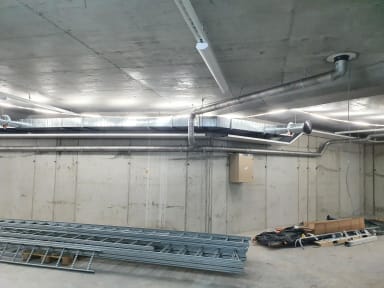

![Autohalli](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/520d2fc4-af7a-4d45-b0b2-ed53f25712b5/muusa-autohalli-3.jpg)
![Autohalli 1](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/db1f8b09-1f7c-43a1-a461-a19998077775/muusa-autohalli-4.jpg)
Ulkoalueet
Autohallin kannen päällä pihatyöt ovat edenneet hienosti. C-talon ulkoportaat, B-talon edustan istutuslaatikot, autohallin edustan istutuslaatikko ja A-talon edusta valmistuvat vauhdilla.
![Muusa piha 1](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/d712b09a-ef65-47a8-9204-df6f4e7cebc4/muusa-piha-1.jpg)
B- ja C-talon julkisivuja ja autohallin kannen pihatöitä
![Muusa piha 2](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/2208a91c-3a61-4ade-ba68-57144ad19e8c/muusa-piha-2.jpg)

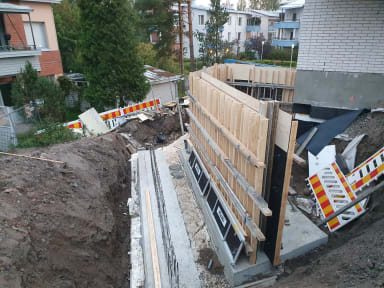

C-talon vierustan porrastöitä
![Muusa piha 3](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/25a6b4d3-5837-4552-aac7-d7c92beca45f/muusa-piha-3.jpg)
Autohallin kannen pihatyöt edistyvät hienosti

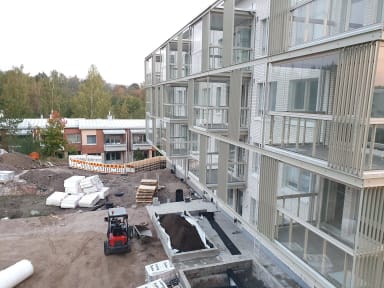

![Muusa piha 1](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/383bcf97-d01b-4014-9b01-e1ebb449ec23/muusa-piha-4.jpg)
Autohallin kannen pihatöitä ja julkisivua
![Muusa piha 5](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/4058d0f4-0d66-4212-8f16-159f096af985/muusa-piha-5.jpg)
A-talon edustan porrastöitä
![Muusa piha 6](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/e6aececc-f9ac-4118-9229-d2c3b016891b/muusa-piha-6.jpg)
Julkisivusäleiköiden asennus vetelee viimeisiään A-talossa
Aikataulu
Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa aikataulussa.
![Aikataulu vk39](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_146,c_scale/optimizely/be0b87c3-0925-4551-a781-597269f092e3/aikataulu-vk39.jpg)
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 28.9.2023 98.42%
Muut ajankohtaiset asiat
Työmaalla työskennellään normaalisti arkena klo. 7.00 - 15.30, mutta ajoittain töitä tehdään myös näiden aikojen ulkopuolella.
Viikonloppuisin työmaa on kiinni.
Palautteet työmaalle
Työmaahan voi olla yhteydessä työmaan verkkosivujen kautta ”Palaute -toiminnon” avulla tai sähköpostitse muusanpolku@ncc.fi. Mikäli annatte palautetta verkkosivujen ”Palaute-toiminnon” kautta, niin pyydämme lisäämään sähköpostiosoitteen sähköpostikenttään. Näin toimimalla työmaa pystyy vastaamaan palautteeseen.
Pyydämme huomioimaan työmaaliikenteen liikkuessanne työmaan läheisyydessä.
Pahoittelemme mahdollisesti työmaan aiheuttamaa häiriötä.
