Työmaatiedote 24.11.2023

Rakennamme Helsingin kaupungille kolmen HITAS-kerrostalon kokonaisuuden Talinrantaan Munkkiniemeen. As. Oy Helsingin Muusanpolkuun valmistuu yhteensä 66 asuntoa kahteen 5-kerroksiseen ja yhteen 6-kerroksiseen tiilimuurattuun kerrostaloon sekä autohalli pihakannen alle. Uusiutuvalla energialla lämpenevä kohde valmistuu joulukuussa 2023.

Terveiset Talinrannan työmaalta!

Ensi viikolla starttaa joulukuu ja se tarkoittaa, että kohteen luovutukseen on aikaa enää hieman reilu kuukausi. Työt ovat tälläkin viikolla jatkuneet tutuissa merkeissä viimeistelyn, tarkastusten ja toimintakokeiden parissa.

Muusanpolku

Talo A

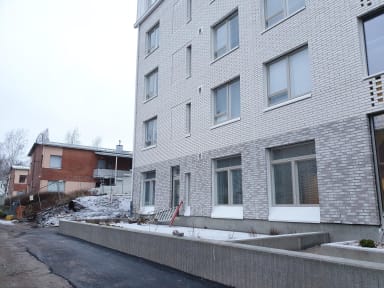

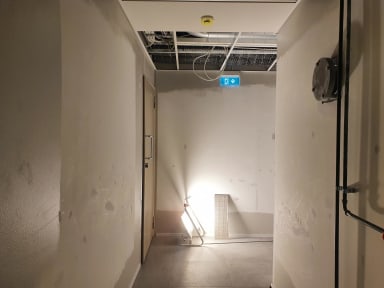

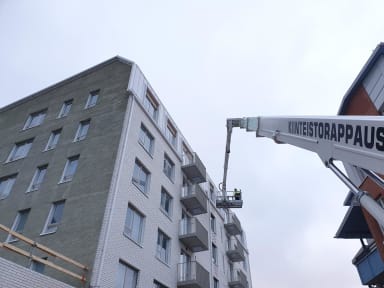

Viimeistely on käynnissä koko talossa ja käytävien alakattojen teko on alkanut. Maalari maalaa rappukäytävän seiniä.

Muusanpolku

Muusanpolku

Muusanpolku

Muusanpolku

Muusanpolku

Muusanpolku

A-talon yleisissä tiloissa maalataan viimeisiä pintoja

Muusanpolku

Ulkovälinevarasto alkaa olla valmis vastaanottamaan tulevien asukkaiden pyörät ja muut kulkupelit

Talo B

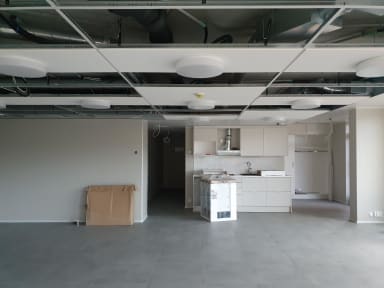

Viimeistelytyöt ovat käynnissä koko talossa. Myös asukastilassa on päästy viimeistelyvaiheeseen.

Muusanpolku

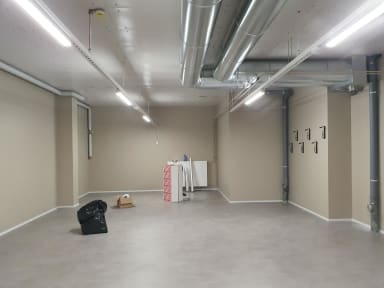

B-talon pesutupa

Muusanpolku

B-talon ulkovälinevarasto

Muusanpolku

Asukastila alkaa näyttää jo varsin kivalle

Talo C

Suojat on poistettu asunnoista ja viimeistely on loppusuoralla. Talotekniikka-asennuksia viimeistellään ja testaillaan yleisissä tiloissa.

Muusanpolku

Muusanpolku

Yleiset tilat alkaa olla viimeistely C-talossa

Muusanpolku

Autohalli

Autohallissa on käynnissä viimeiset sähkötyöt. Tarvittavat alueet on saatu maalattua ja miltei kaikki tekniikka saatu asennettua.

Muusanpolku

Ulkoalueet

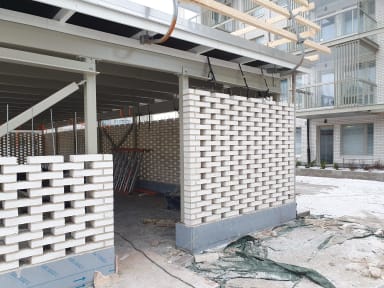

Pihan kiveykset ovat viittä vaille valmiit. Istutukset on pääosin tehty. Asfalttitöitä on tehty tällä viikolla Muusanpolun puolella. Piharakennuksen harsomuuraus on loppusuoralla.

Muusanpolku

Muusanpolku

Aikataulu

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa aikataulussa.

Aikataulu vk47

Työturvallisuus

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus 24.11.2023 96.72%

Muut ajankohtaiset asiat

Työmaalla työskennellään normaalisti arkena klo. 7.00 - 15.30, mutta ajoittain töitä tehdään myös näiden aikojen ulkopuolella.

Viikonloppuisin työmaa on kiinni.

Palautteet työmaalle

Työmaahan voi olla yhteydessä työmaan verkkosivujen kautta ”Palaute -toiminnon” avulla tai sähköpostitse muusanpolku@ncc.fi. Mikäli annatte palautetta verkkosivujen ”Palaute-toiminnon” kautta, niin pyydämme lisäämään sähköpostiosoitteen sähköpostikenttään. Näin toimimalla työmaa pystyy vastaamaan palautteeseen.

Pyydämme huomioimaan työmaaliikenteen liikkuessanne työmaan läheisyydessä.

Pahoittelemme mahdollisesti työmaan aiheuttamaa häiriötä.

Yhteistyöterveisin,

NCC Suomi Oy
