Viikkotiedote 35/2024
Nummen koulutalon peruskorjaus
Alkavat työvaiheet:
- C osan pintojen työt mm tasoitus ja maalaus
Käynnissä olevat työvaiheet:
A ja B osa:
- Pintojen paikkaustyö
- Saumaukset ja tiivistykset
- Kipsiväliseinätyöt
Väliseinätyö käynnissä A osan 1.kerroksessa

- LVV, IV ja sähkötyöt
- Seinien tasoitus ja maalaustyöt
Tasoitus ja maalaustyö A+B 1.kerroksessa käynnissä

A osan 2.kerroksessa maalaustyö tehty

- Alakattorunkojen teko
- Vanhojen puuovien ja puuikkunoiden kunnostustyöt
- Ullakoiden palavillojen asennukset pääosin valmiit
Villojen asennus A osan ullakolla

- Rst altaiden ja kiintokalusteiden asennus
- Mattotyöt B osalla
- B osan laatoitustyö

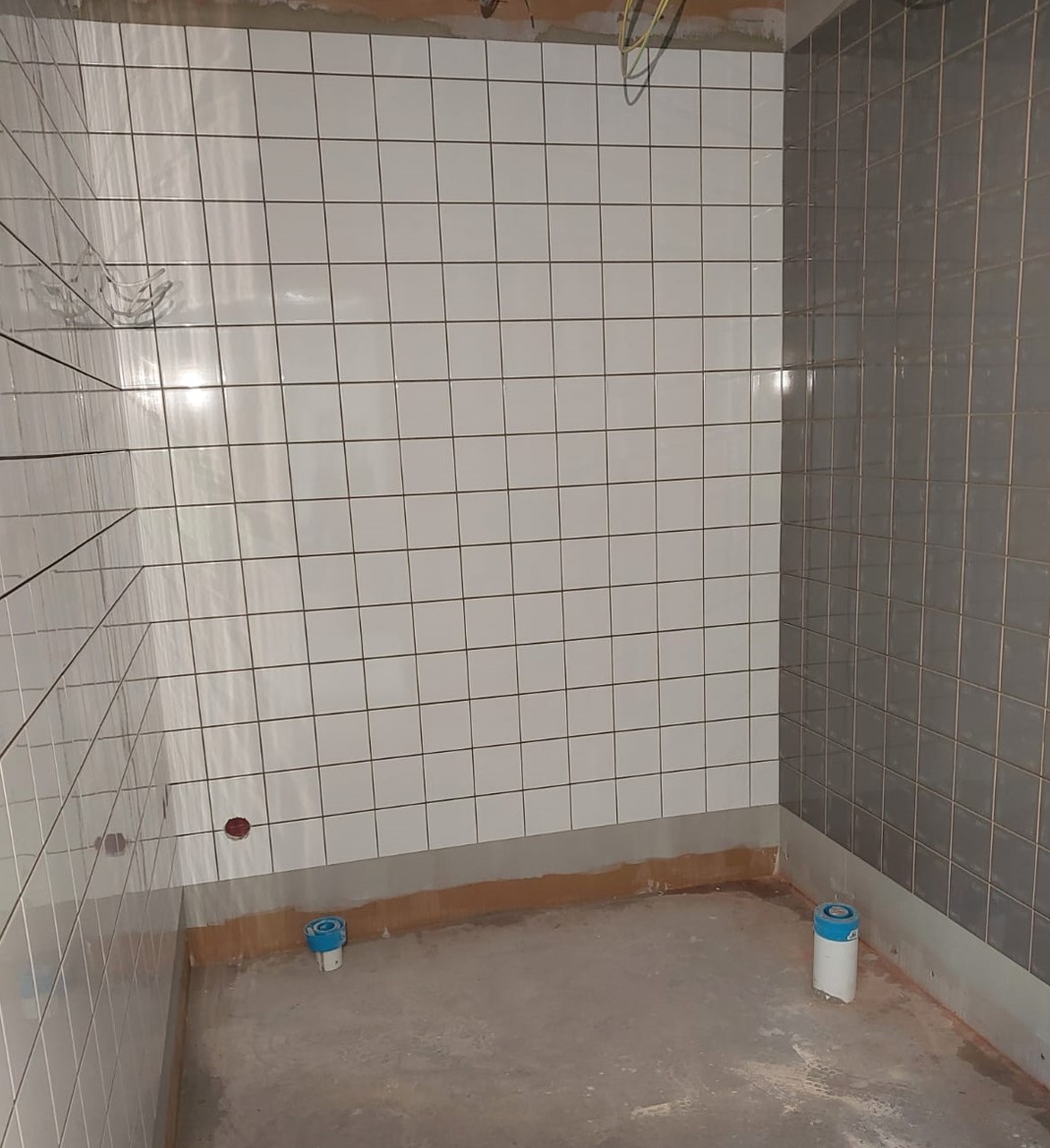

Seinien laatoitus käynnissä B 3-4.kerroksessa
- Ikkunasmyygien paikkaukset pääosin valmiit
C osa:
- LVV, IV ja sähkötyöt

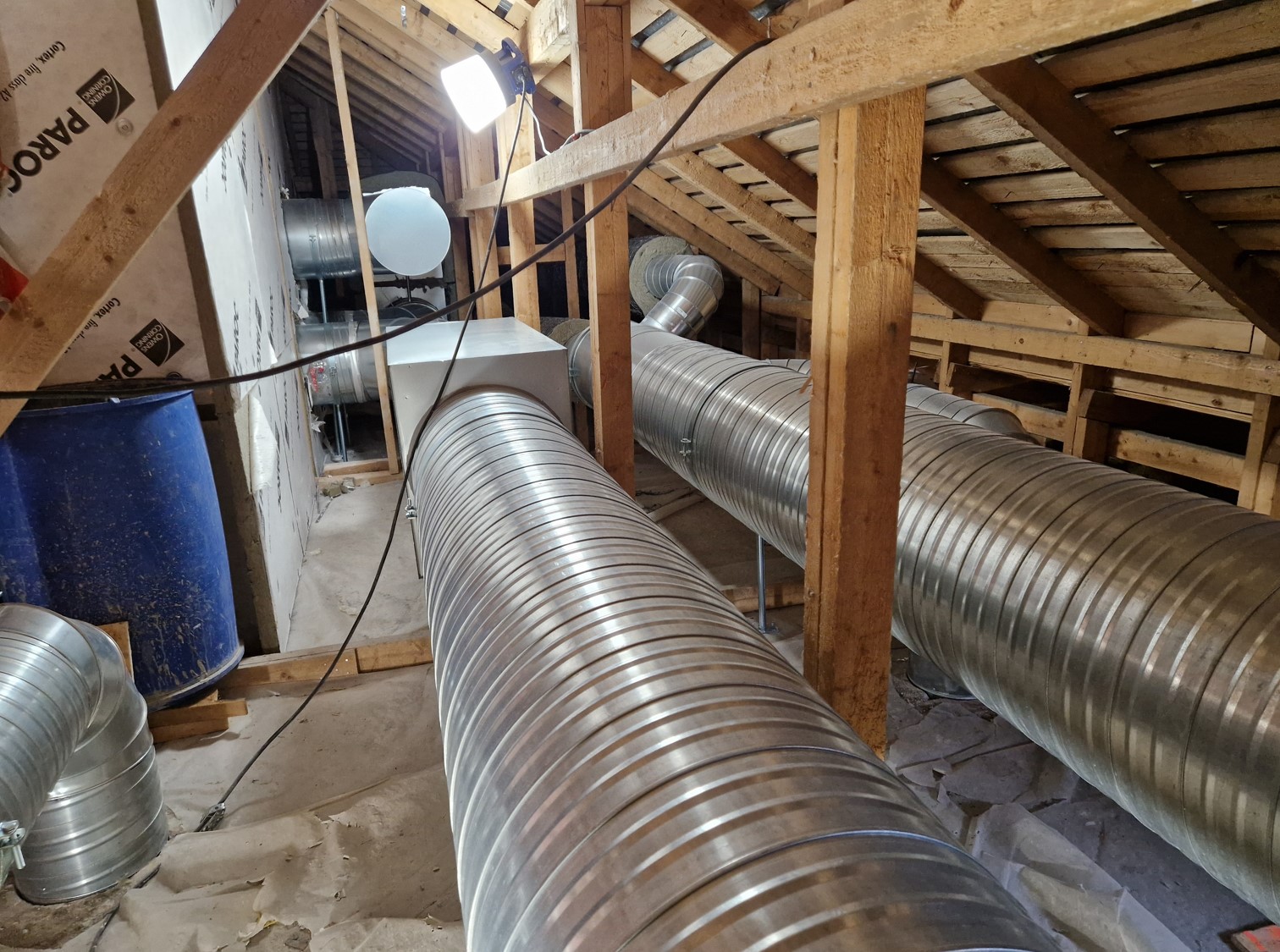

IV kanavien asennus käynnissä C osan ullakolla
- Kierreportaan asennus syyskuussa.
Piha:
- Pihakatoksen työt loppusuoralla, maalaustyö käynnissä
- Pihavaraston perustukset valmiit, runkotyö alkaa

- Ikkunoiden ulkopuolen smyygien korjaus käynnissä
- Ikkunoiden vesipeltien asennus käynnissä
Työmaan informaatio:
- TR mittaus 28.8.2024 97,36 %.
- Sovi vierailuista etukäteen ja ilmoittaudu aina työmaatoimistoon, kun tulet työmaalle. Kulku työmaalle vain henkilökulkuportista.
- Henkilöautojen pysäköinti on kielletty työmaan aitojen sisäpuolella.
- Läheisillä katualueilla noudatettava erityistä varovaisuutta koululaisten suhteen koulun lukuvuoden aikana.
- Työmaan portit pidetään kiinni myös työaikana, kun niistä ei ole kulkua.
- Kaukolämmön kaivanto aiheuttaa häiriötä Papinkadun liikenteessä elo-syyskuun ajan. Kaivannon täyttäminen käynnissä Papinkadulla.
