Viikkotiedote 37/2024

Nummen koulutalon peruskorjaus

Alkavat työvaiheet:

  • C osan pintojen työt mm tasoitus ja maalaus
  • Ikkunoiden purku ja vaihto, B-osa portaikko

  • Peltikaton korjaustyöt, B-osa

  • Ullakon puhallusvillat C- ja A-osa salin päällinen

  • Laatoitustyöt, A-osa



Käynnissä olevat työvaiheet:

A ja B osa:

  • Pintojen paikkaustyö
  • Saumaukset ja tiivistykset
  • Kipsiväliseinätyöt
  • LVV, IV ja sähkötyöt

IV kanavien asennukset tehty ruokasalissa

  • Seinien tasoitus ja maalaustyöt

Puutyöluokassa tasoitus ja maalaustyö käynnissä

  • Alakattorunkojen teko
  • Vanhojen puuovien ja puuikkunoiden kunnostustyöt
  • Rst altaiden ja kiintokalusteiden asennus
  • Mattotyöt B osalla
  • Laatoitustyö B osalla



C osa:

  • LVV, IV ja sähkötyöt
  • Kierreportaan asennus

Kierreportaan asennus käynnissä ja vieressä tehdään hissikuilun julkisivun töitä

  • Uuden hissin kohdan julkisivun töitä käynnistellään

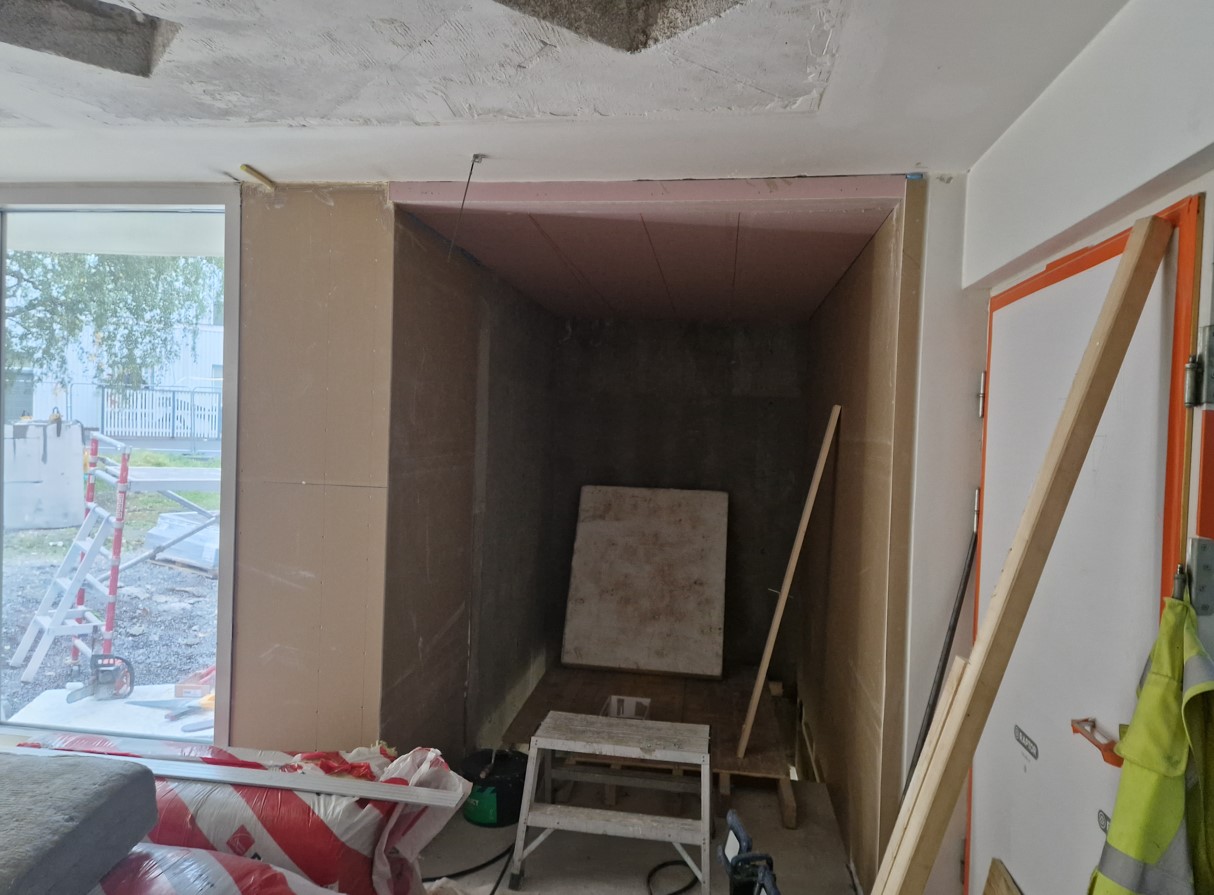

Hissin 1.kerroksen aukko avattu



Piha:

  • Pihavaraston runkotyö käynnissä
  • Ikkunoiden ulkopuolen smyygien korjaus käynnissä
  • Ikkunoiden vesipeltien asennus käynnissä



Työmaan informaatio:

  • TR mittaus 11.9.2024  97,64 %.
  • Sovi vierailuista etukäteen ja ilmoittaudu aina työmaatoimistoon, kun tulet työmaalle. Kulku työmaalle vain henkilökulkuportista.
  • Henkilöautojen pysäköinti on kielletty työmaan aitojen sisäpuolella.
  • Läheisillä katualueilla noudatettava erityistä varovaisuutta koululaisten suhteen koulun lukuvuoden aikana.
  • Työmaan portit pidetään kiinni myös työaikana, kun niistä ei ole kulkua.
