Viikkotiedote vko 26
Työmaan kuulumiset

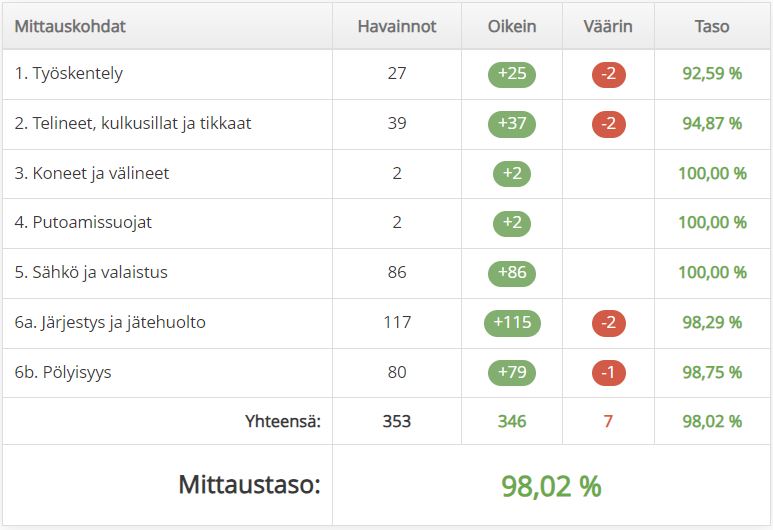

Viikon TR-mittaustulos 98,02%
Ruokasalin lattian lakkauskäsittely käynnissä
Piharakennuksen kivijalan jääpuhallus on valmis
Juhlasalin lattian lakkauskäsittely tehty
Ahtisaaren aulan kattolistoitus valmis
D-osan portaiden messinkilista- asennus on valmis

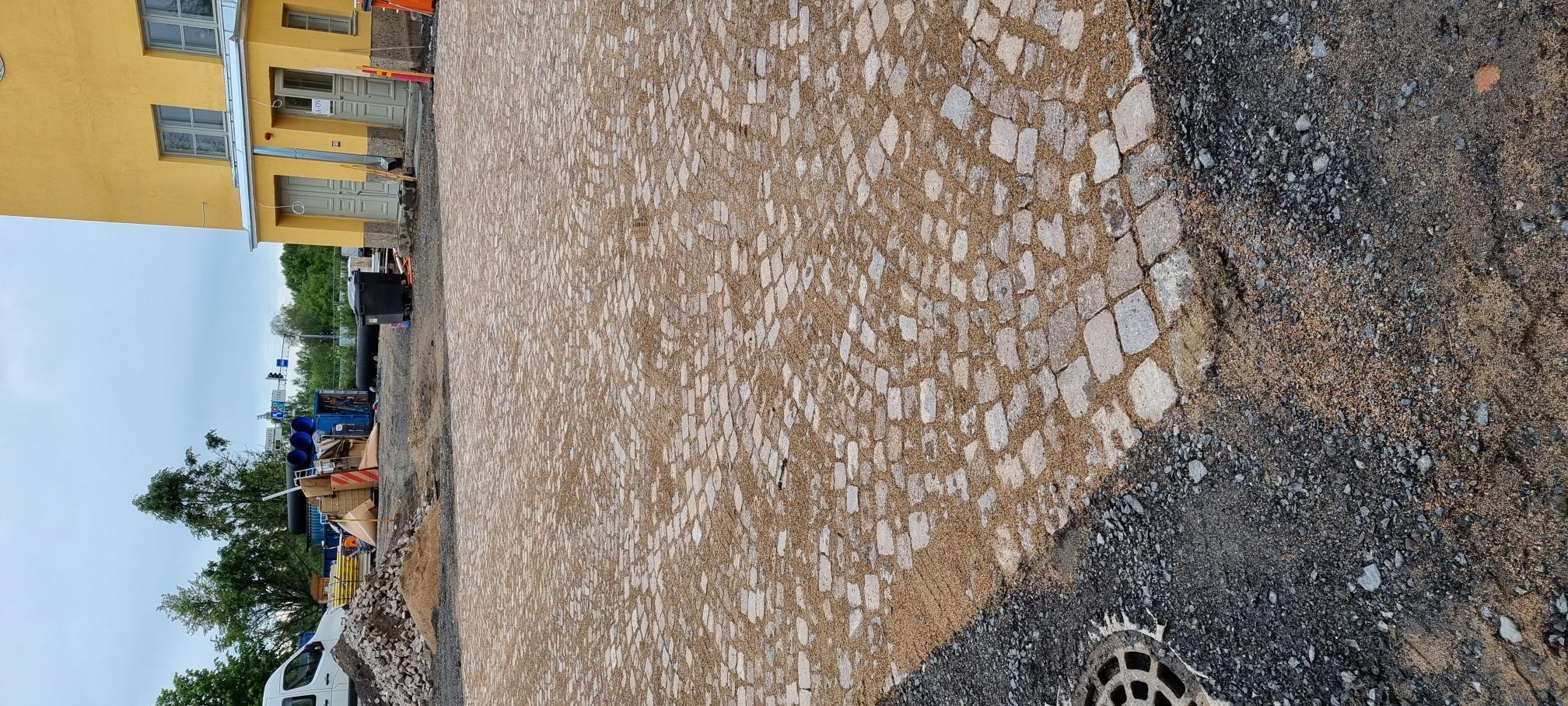

Pihan noppakivi asennus käynnissä
Toivotimme työporukan puolesta leppoisia eläkepäiviä NCC:n työntekijälle, Jarmo Tajakalle. Jarmo työskenteli NCC:llä 21 vuotta.
