Viikkotiedote 42
Työmaan kuulumisia
Viikolla 42 on valettu viimeiset maanvaraiset lattiat T-kerroksessa. 0-kerroksessa on valettu pintabetonilattiat sekä aloitettu väliseinämuuraukset ja yhteiskannakointiasennukset. 1-kerroksen kattoon on asennettu ontelolaatat. Pihalla tehdään parhaillaan maatöitä työmaan pihan asfaltointia varten.
![TR-mittaus vko 42](/contentassets/125035c447db429f9613fe5f34f2fe47/tr-mittaus-vko-42.png?w=721&mode=max)

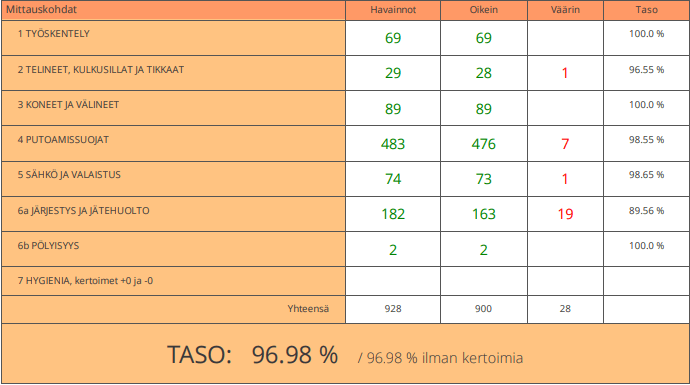

TR-mittaus tehtiin keskiviikkona 19.10.2022.
Tänään 21.10.2022 meillä on 16 tapaturmatonta työpäivää.
![Kuva3 vkotiedote](/contentassets/125035c447db429f9613fe5f34f2fe47/kuva3-vkotiedote.png?w=721&mode=max)

Työmaan pihaa valmistellaan asfaltointia varten.
![Kuva1 vkotiedote](/contentassets/125035c447db429f9613fe5f34f2fe47/kuva1-vkotiedote.png?w=721&mode=max)

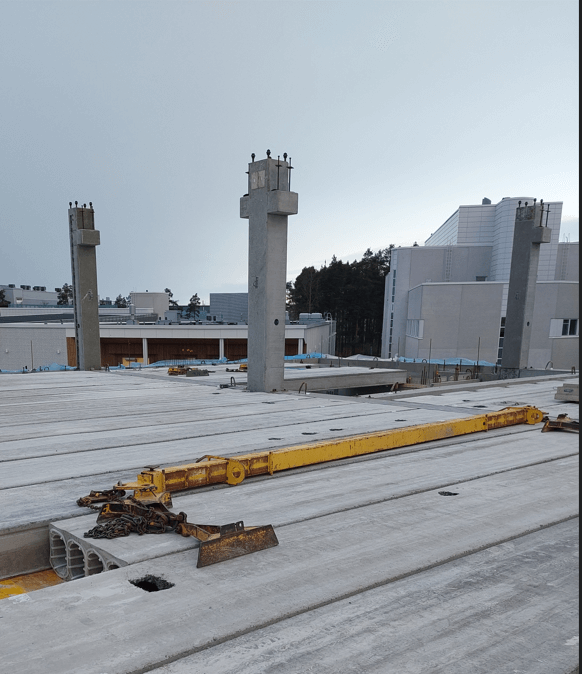

1-kerroksen katon ontelolaattoja.
