Viikkotiedote 26
Työmaan kuulumiset

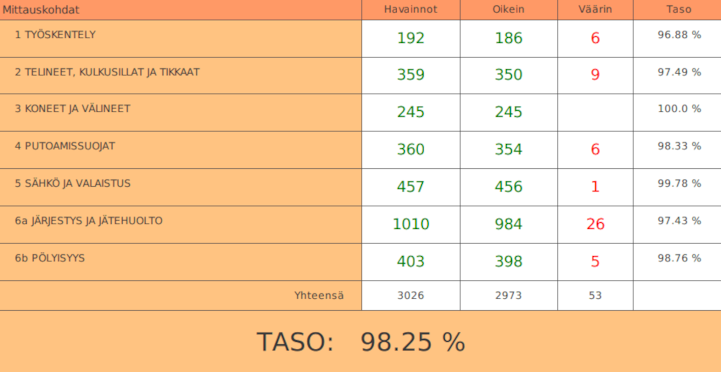

Turvallisuusmittaus on tehty tiistaina 29.6.2021.

10. kerroksessa levyväliseinien asennus etenee.

4 kerroksen lattia on saanut pintaan pumpputasoitteen.

3 kerroksen leikkaussalien runkoasennukset ovat käynnissä.

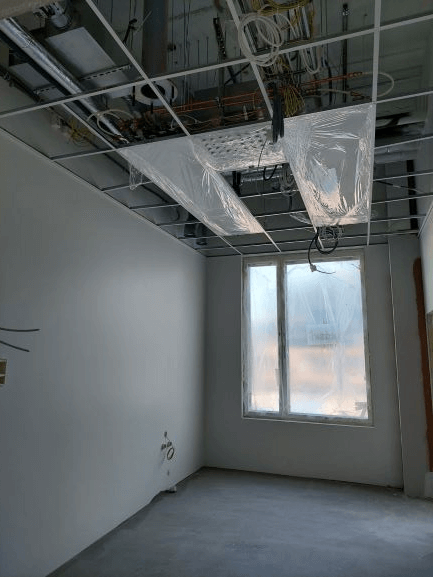

Ensimmäisessä kerroksessa alakattotyöt ovat runkoasennus vaiheessa.

T kerroksessa työt ovat jatkuneet varusteasennuksilla.
