Viikkotiedote 31
Työmaan kuulumiset

Turvallisuusmittaus on tehty 30.7.2020.
Tänään 31.7.2020 työmaalla on työskennelty 31 päivää ilman poissaoloon johtanutta työtapaturmaa.

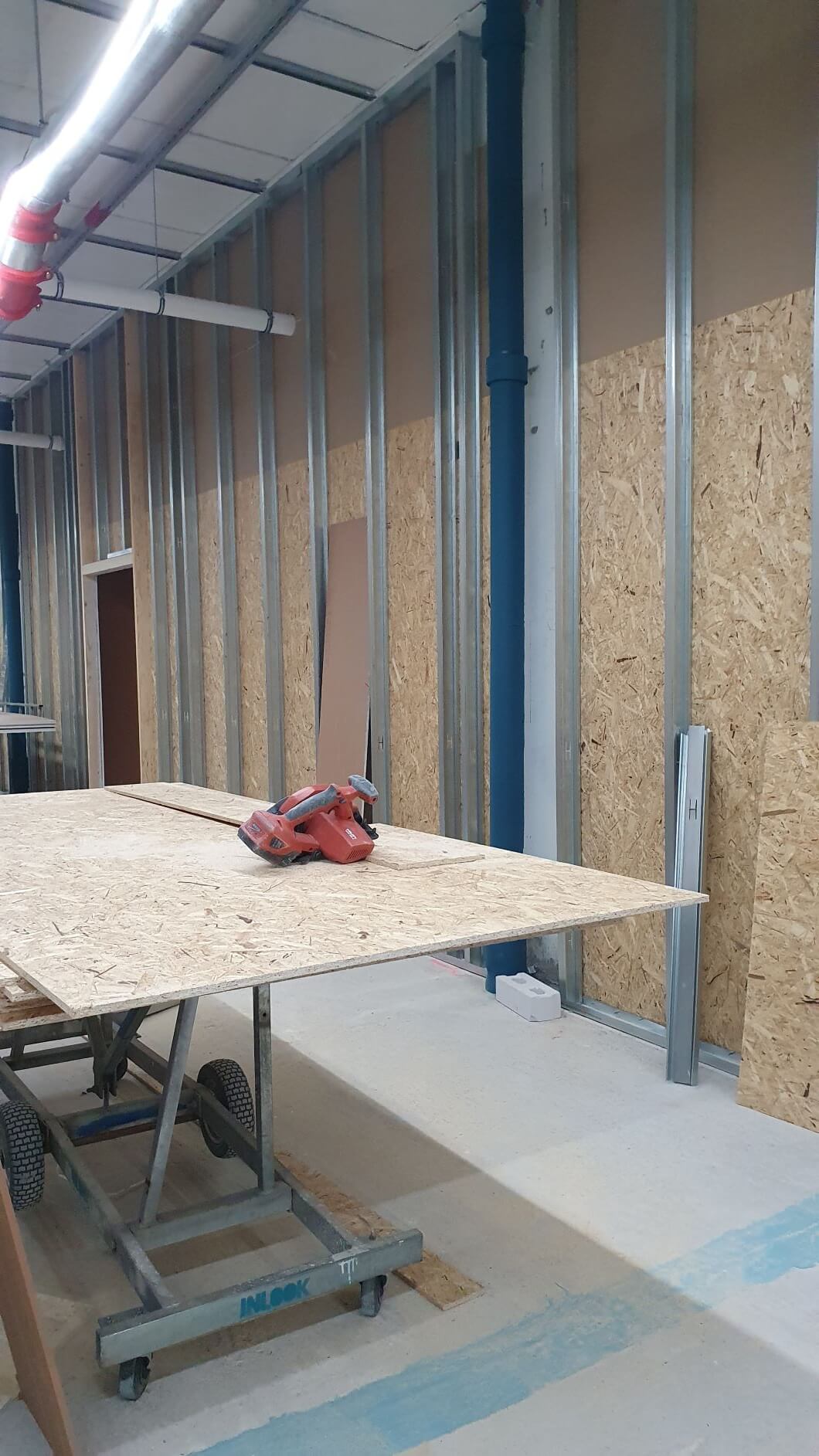

Levyväliseinien tekoa 2.kerroksessa.

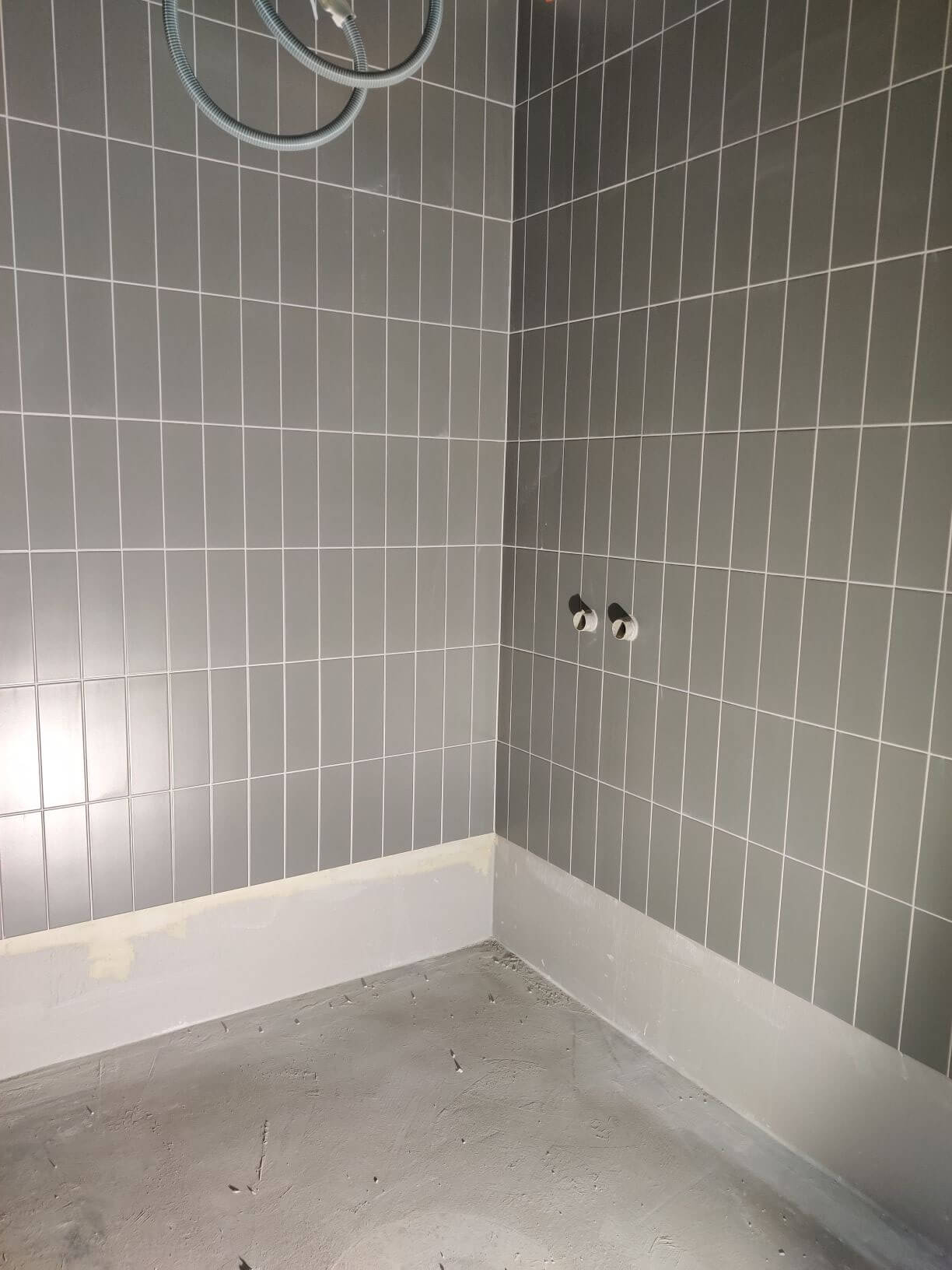

Ensimmäiset laatoitukset on tehty T.kerroksessa.

Tehosteväriseinien maalaukset ovat menossa 1.kerroksessa

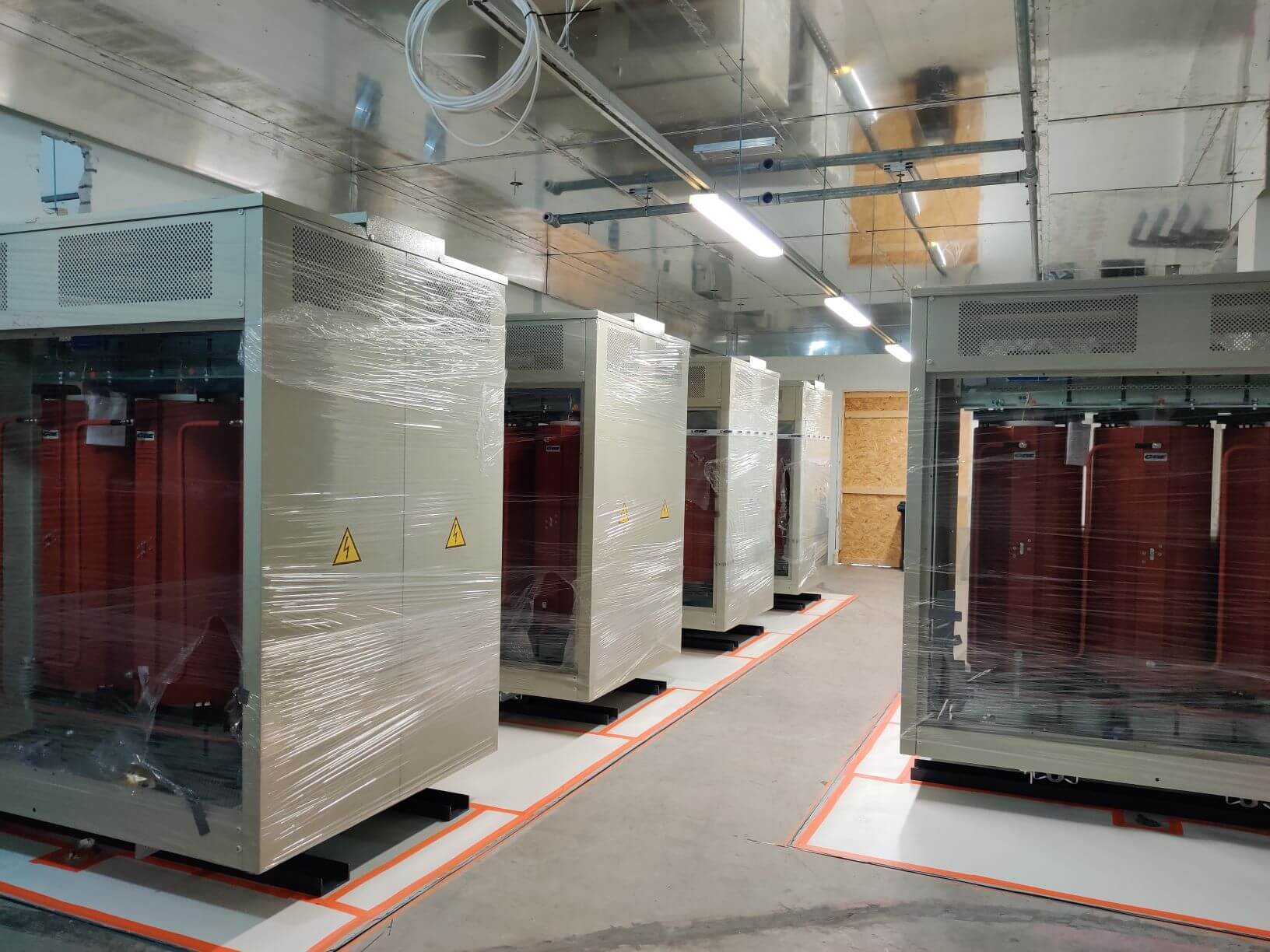

Muuntamotilan magneettisuojaukset (pellit katossa) on tehty ja muuntajat on asennettu paikoilleen. Kytkennät tehdään vasta myöhemmin.

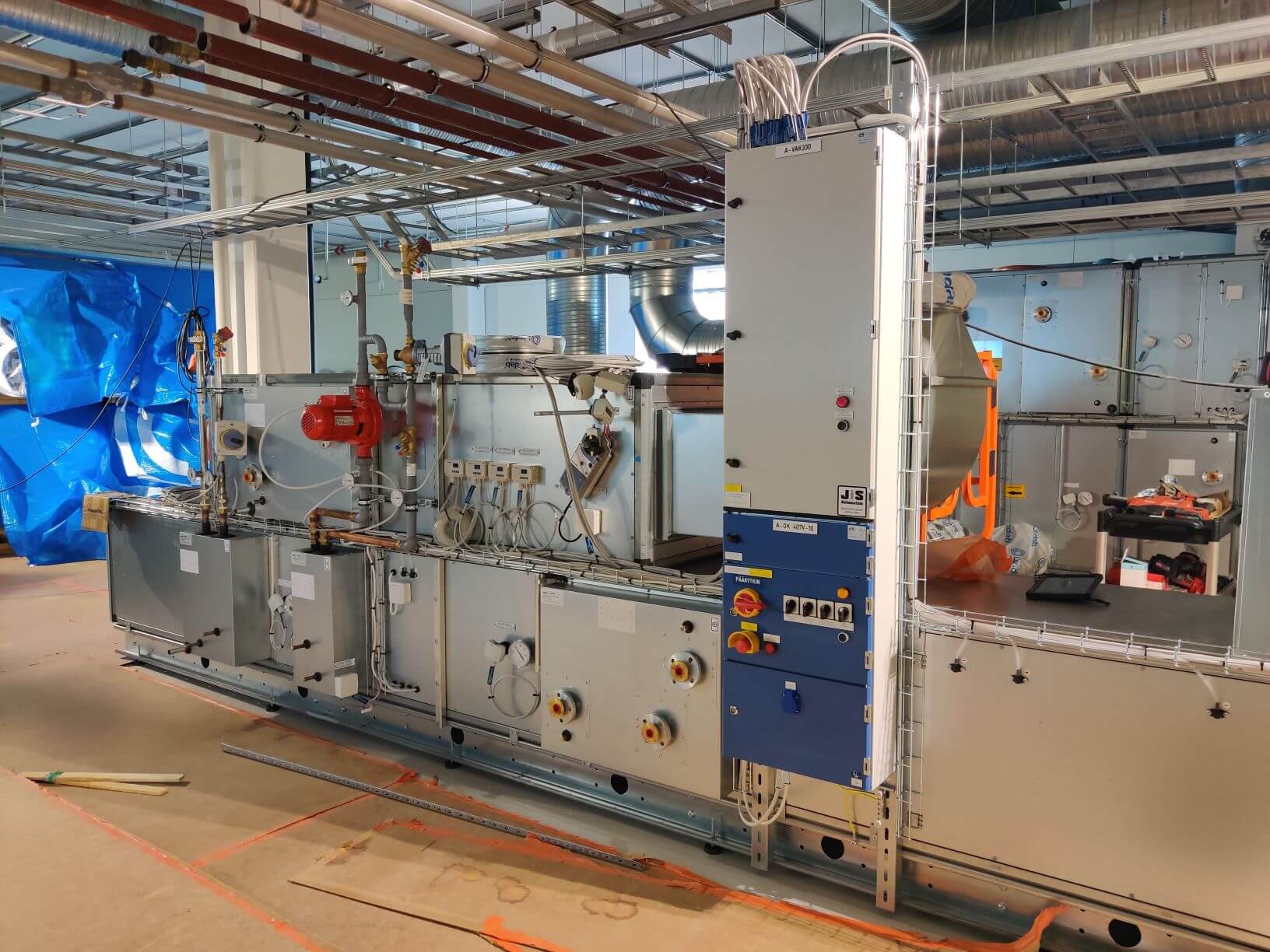

Ilmanvaihtokoneiden asennukset on aloitettu menneellä viikolla.
