Viikkotiedote 51
Työmaan kuulumiset
Työmaan väki toivottaa kaikille oikein rauhallista joulunaikaa!

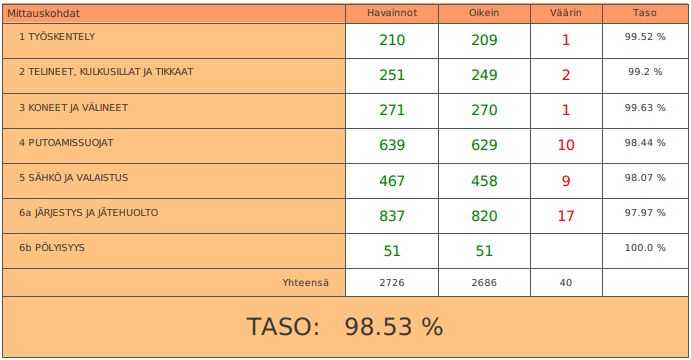

Turvallisuusmittaus on tehty keskiviikkona 16.12.2020

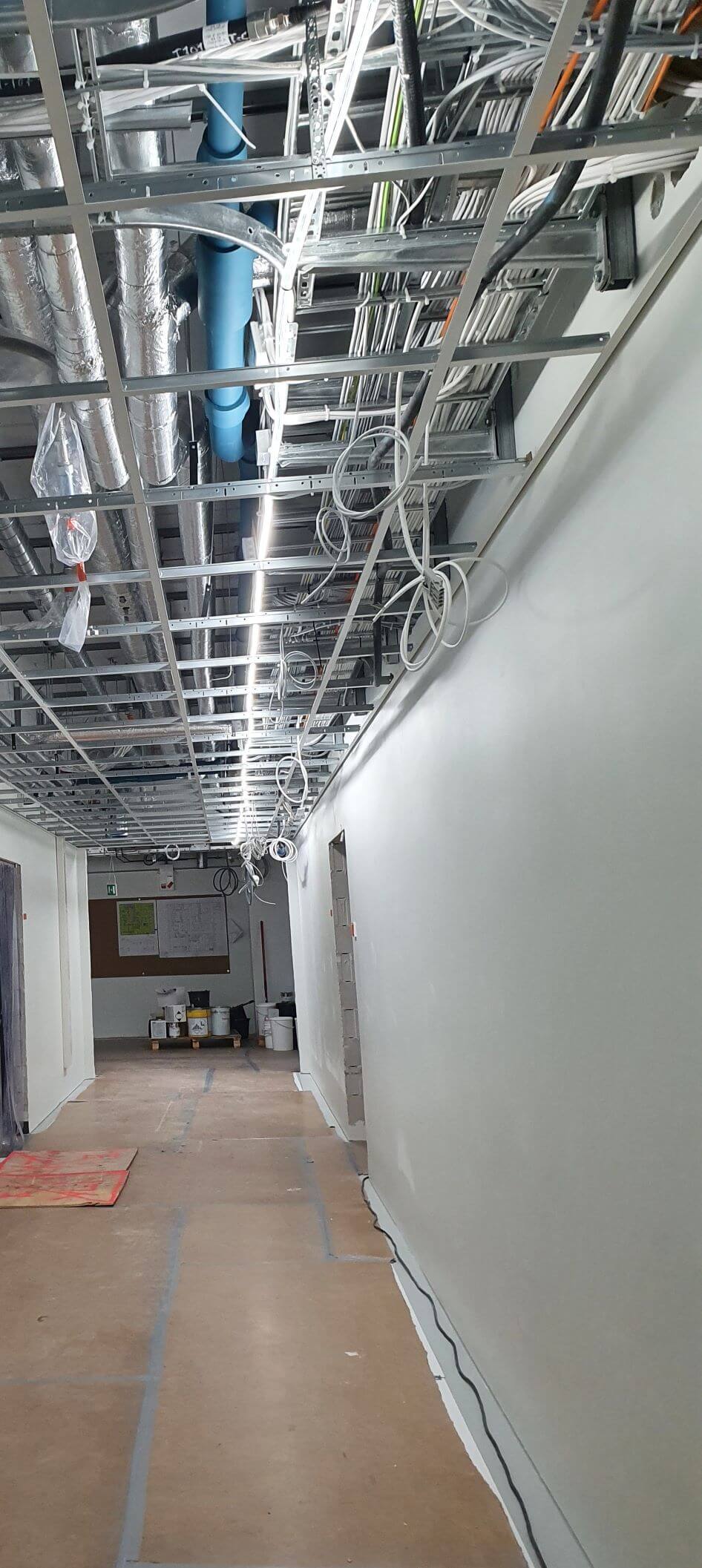

Tunnelikerroksen alakattorunkojen asennustyöt menossa.

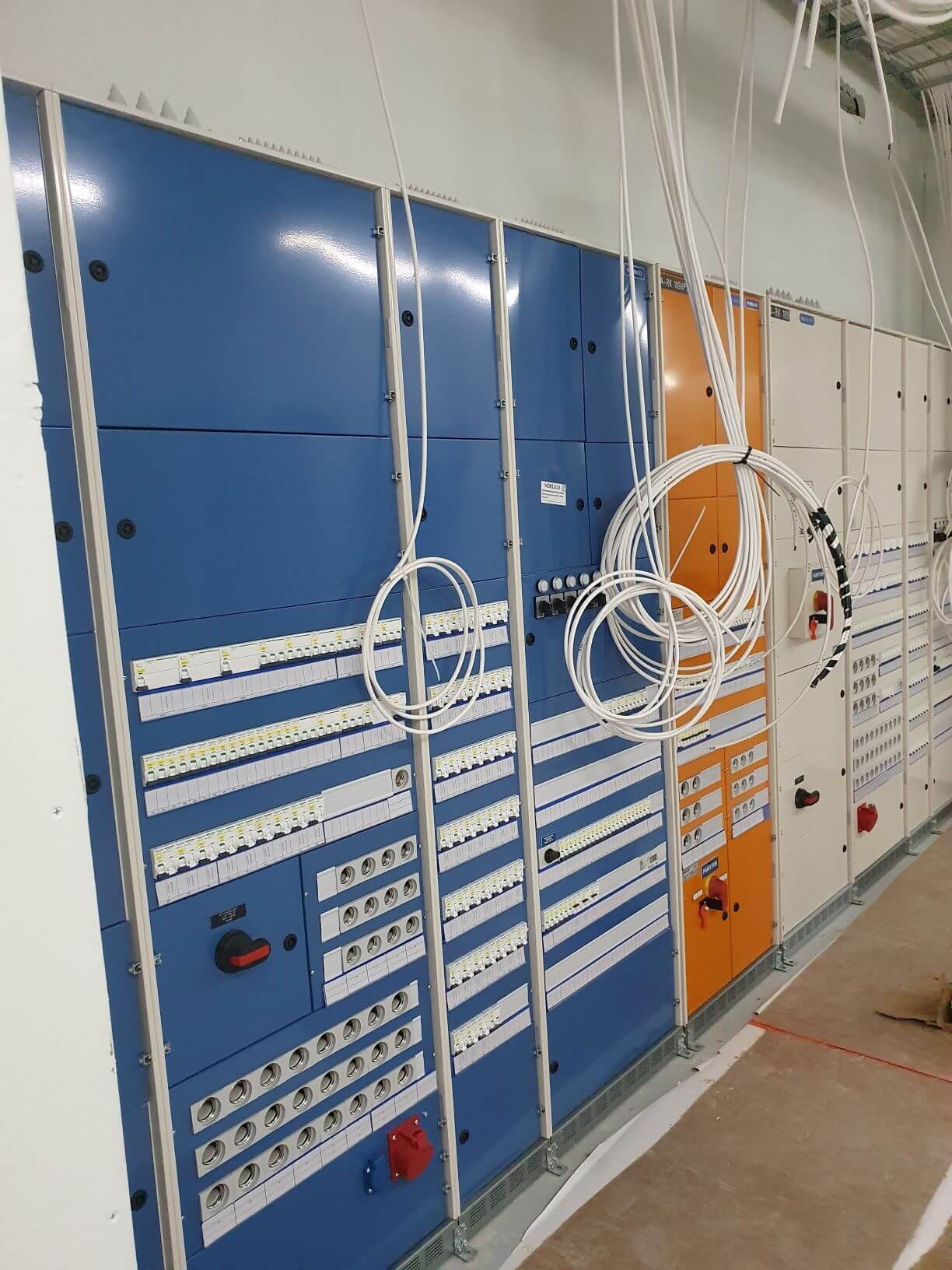

1.kerroksen jakokeskus

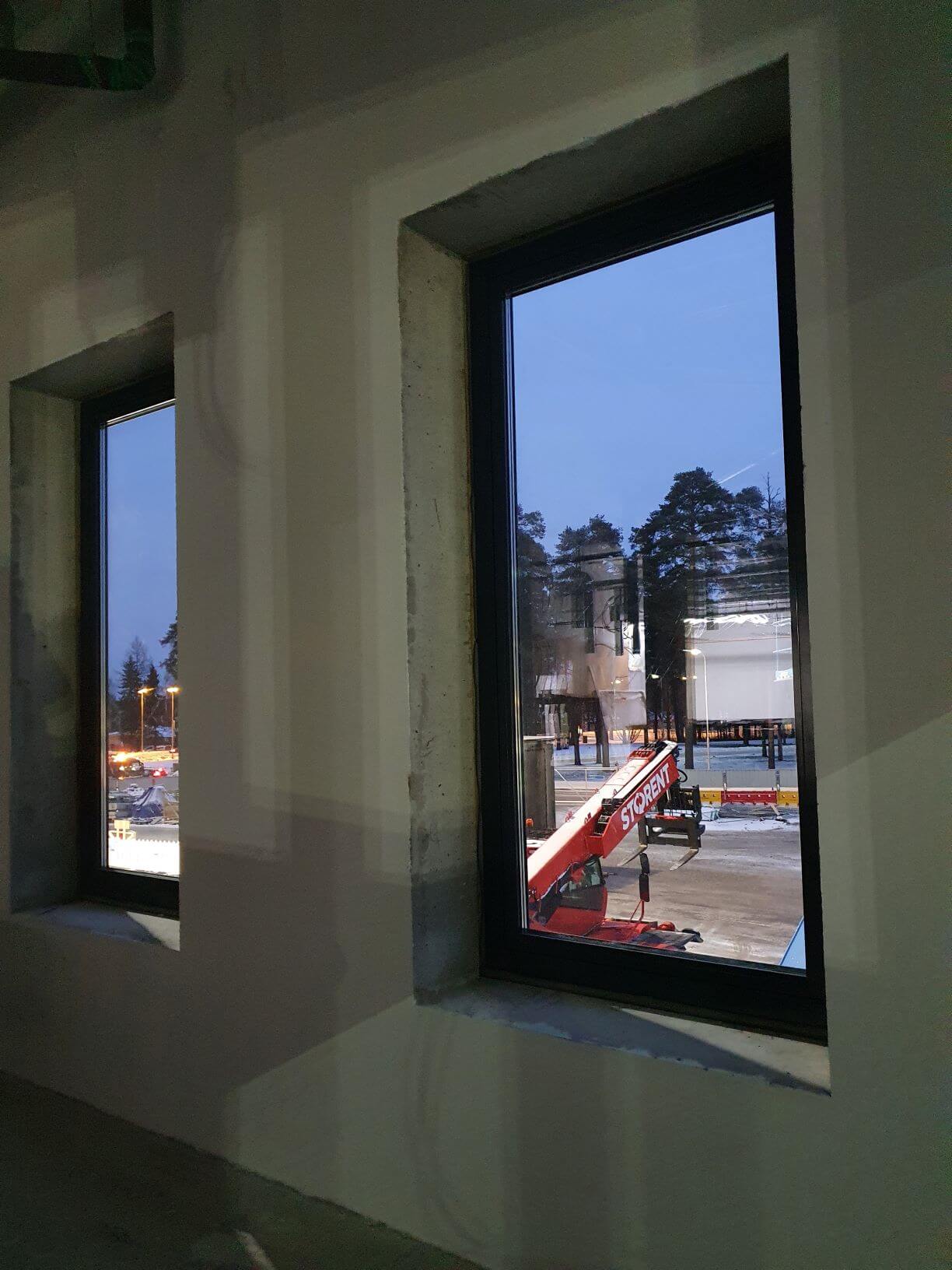

1.kerroksen metalli-ikkunoiden asennukset käynnissä

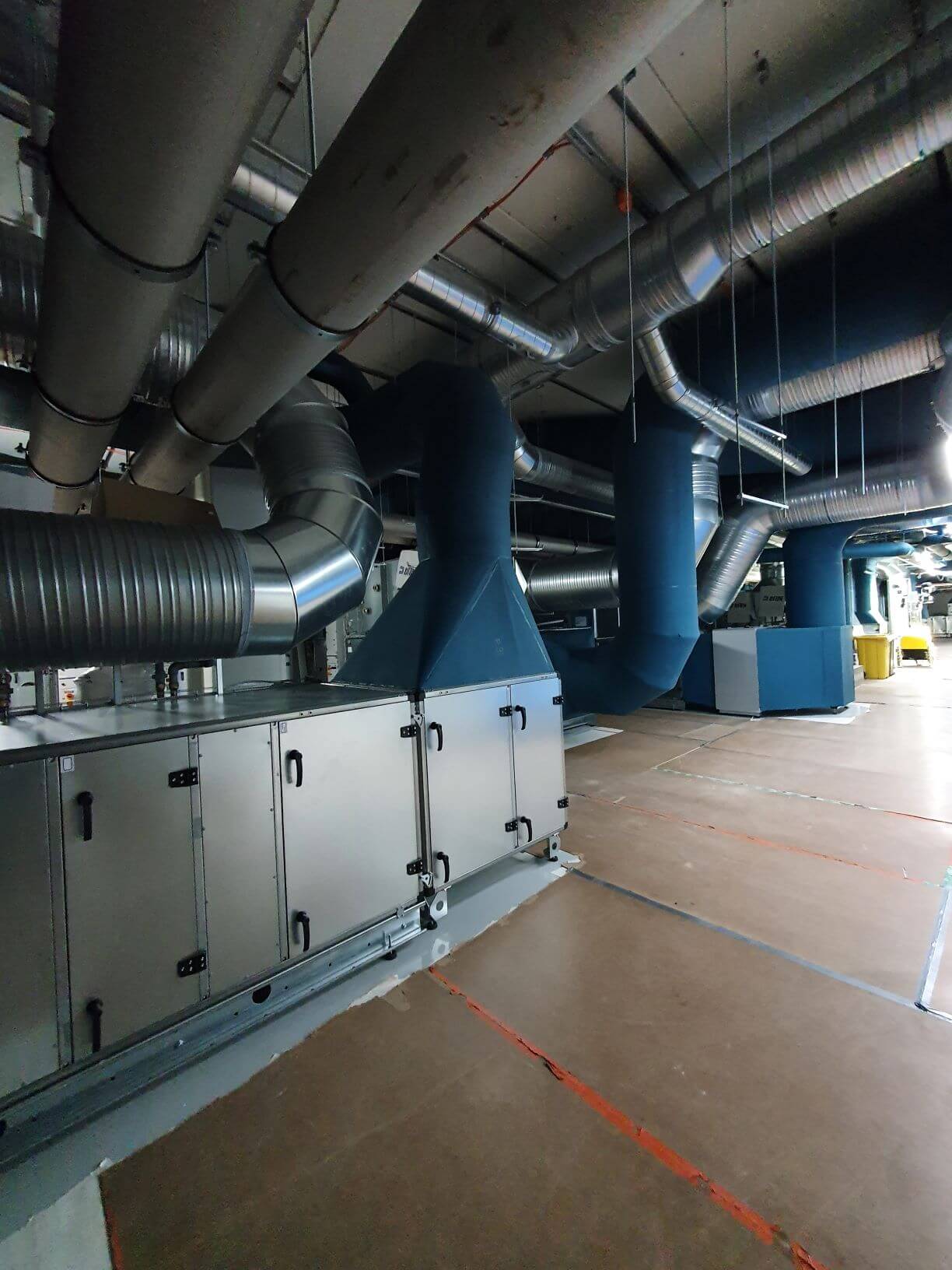

IV-Konehuoneeseen on tuotu kaikki iv-koneen sisään. iv-konehuone kattaa lähes koko 4.kerroksen.

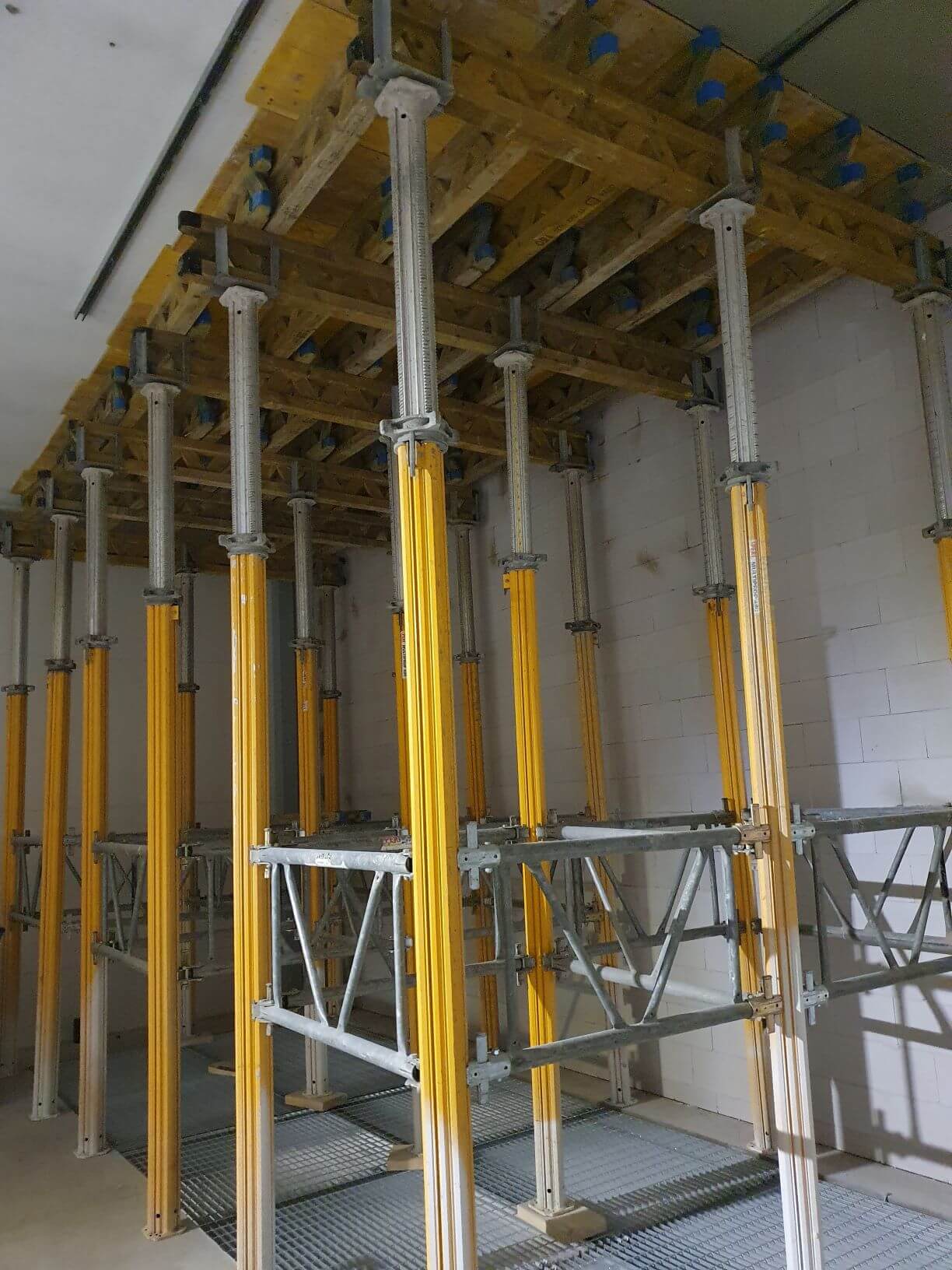

IV-kuilun katon muotti- ja raudoitustyöt menneillään.
