Viikkotiedote 9
Työmaan kuulumiset

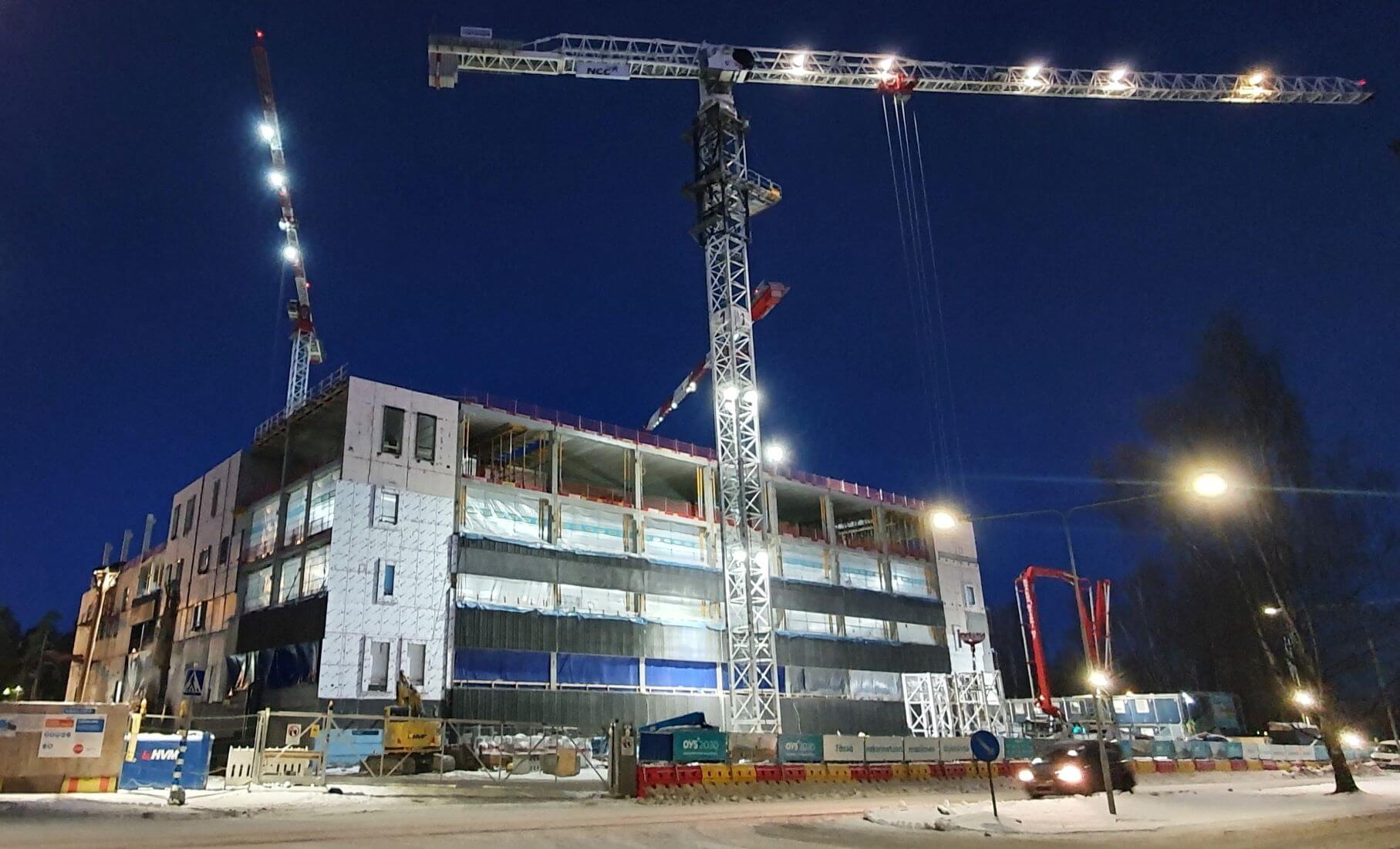

Työmaalla työskentelee tällähetkellä lähemmäs 200 työntekijää. Töitä tehdään jokaisessa kerroksessa. Alimmissa kerroksissa tehdään jo sisätöitä, ylemmissä kerroksissa tehdään väliseiniä, valetaan lattioita ja valmistellaan tiloja tuleville sisätöille, ylimmissä kerroksissa asennetaan pilareita, palkkeja, laattoja ja seinäelementtejä. Ylimmissä kerroksissa tehdään lisäksi runkorakenteidenvaluja.

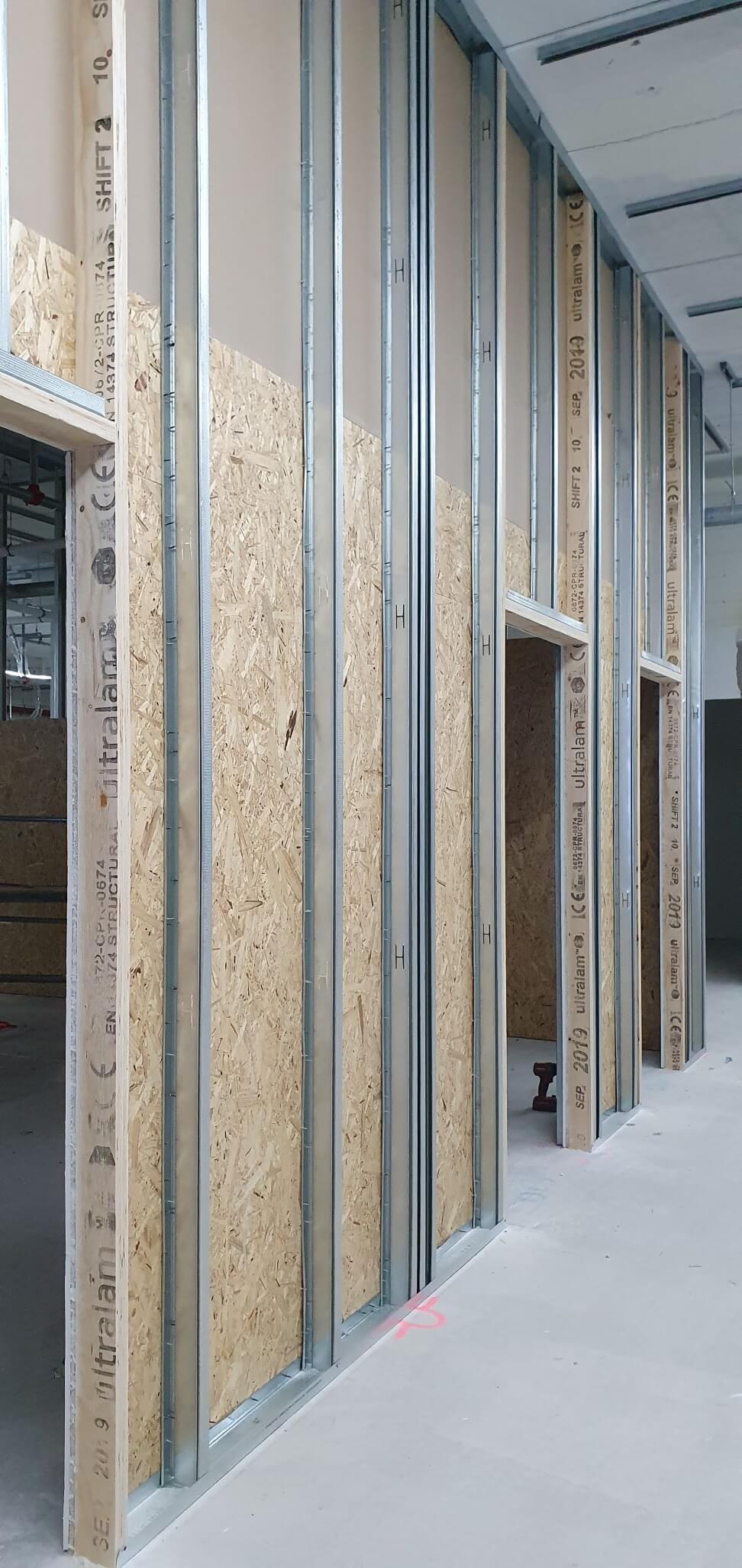

Levyväliseinien asennukset aloitettu 0.kerroksessa. Tähän saakka kaikki väliseinät on tehty muuraamalla.

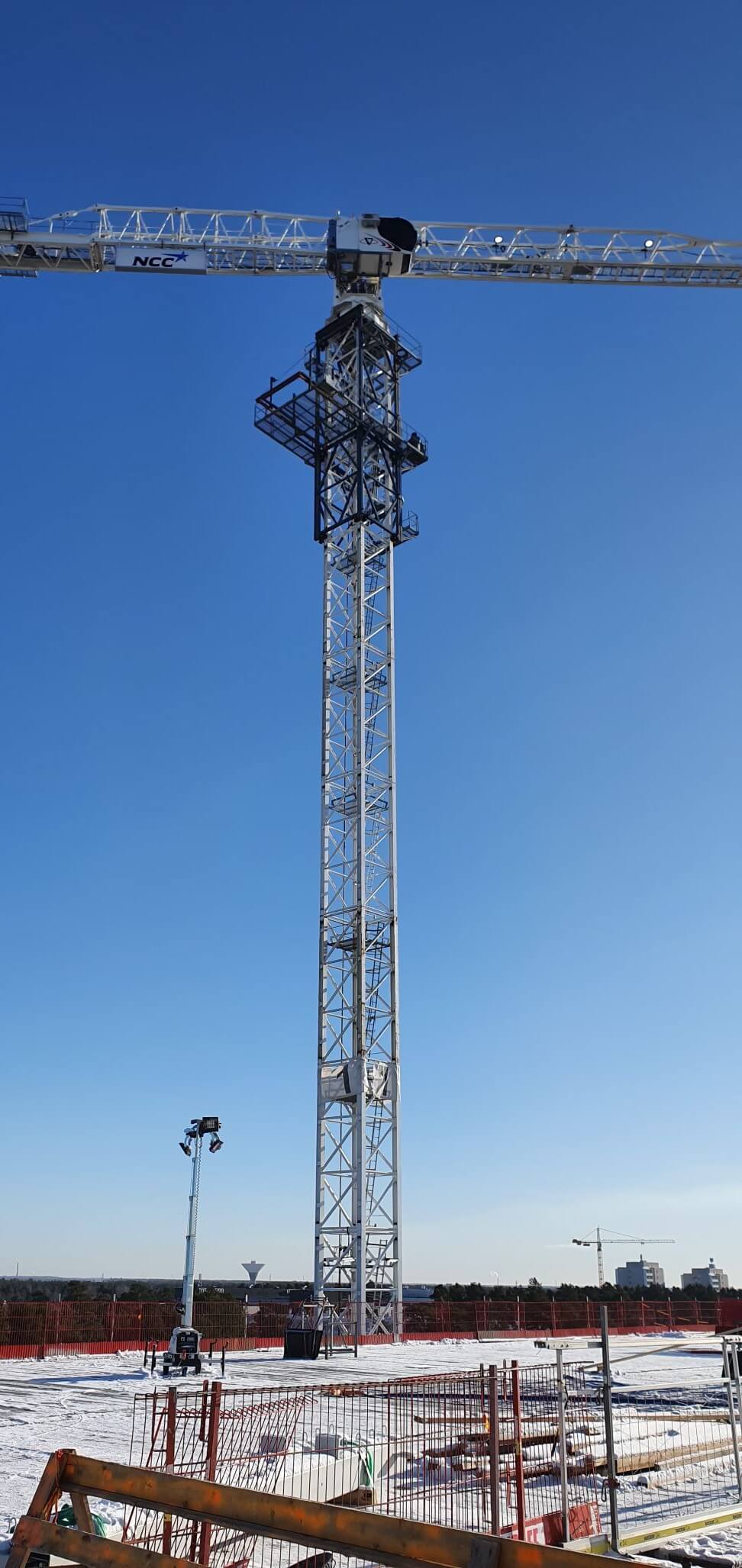

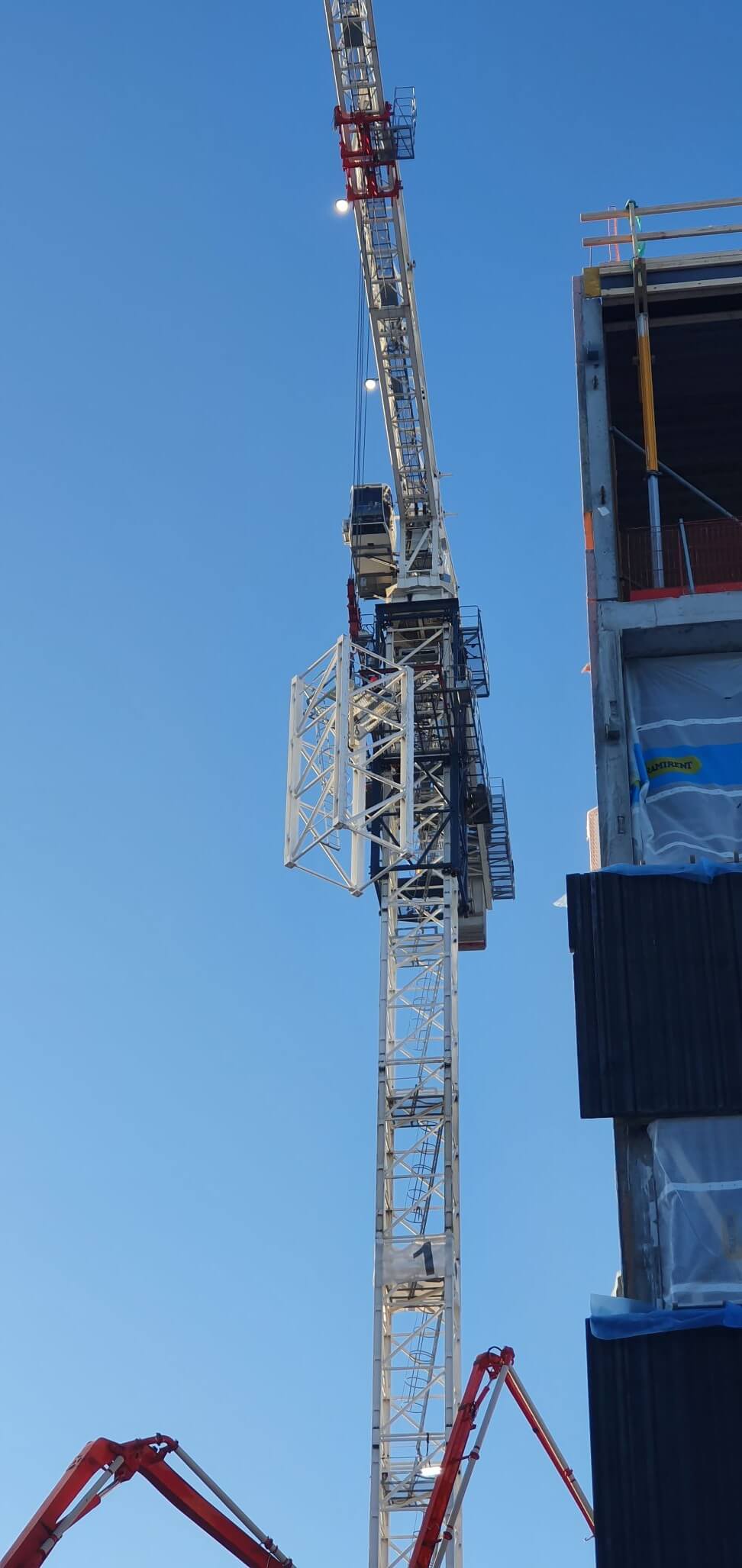

Nosturi 1 on nyt tunkattu lopulliseen korkeuteen. Nosturin runkoon asennettiin tunkkauskehikko, joka nosti nosturia ylös ja näin teki samalla välin uudelle runkopalalle. Korotettava nosturi nosti itse korotuspalan ja pala asetettiin tunkkauskehikkoon ja kiinnitettiin runkoon.

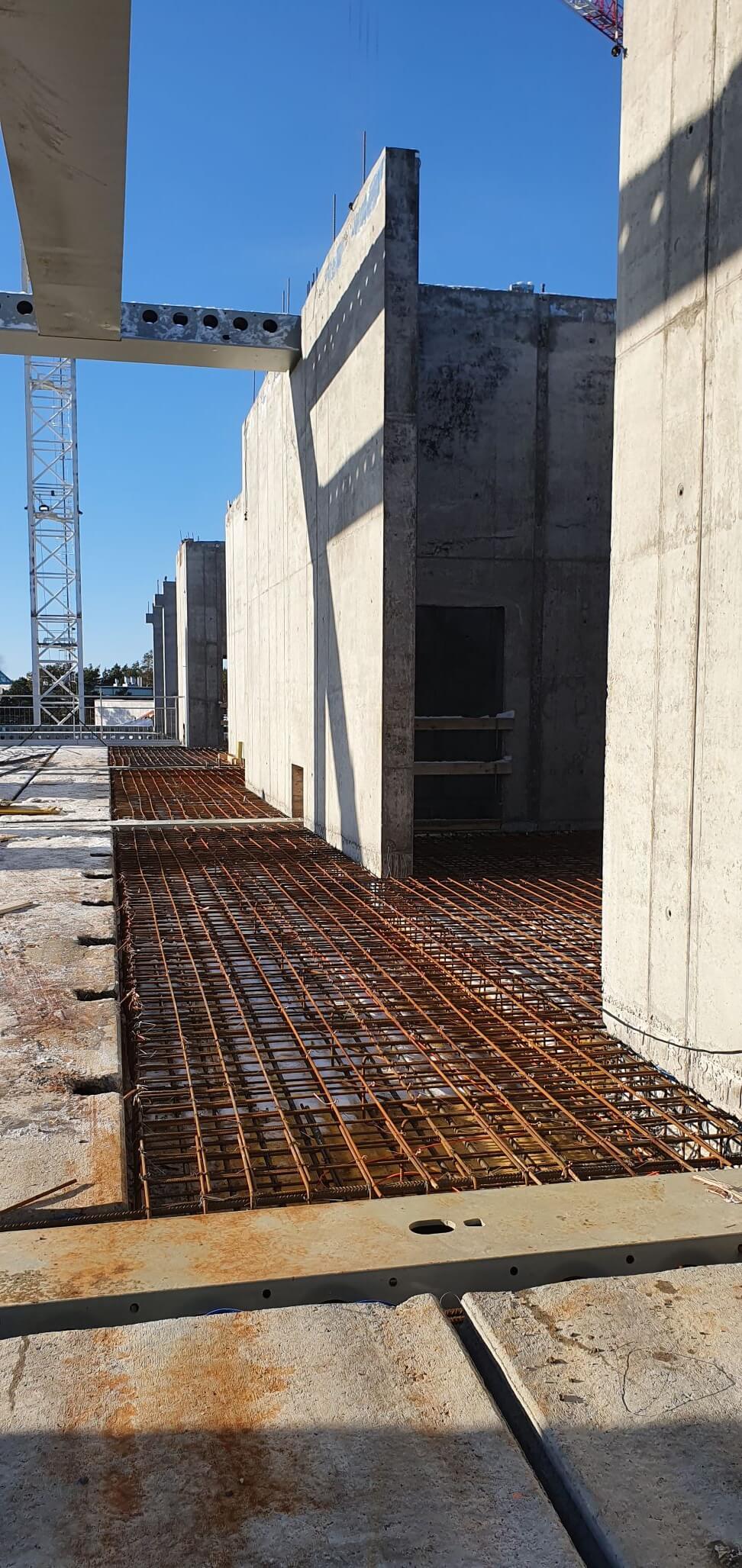

Hissikuilun ympäristö on raudoitettu ja alue on valettu tänään perjantaina.
