Viikkotiedote 18/2021

Pakilanpuiston allianssi - Työmaan viikkotiedote 7.5.2021

Työmaatilanne

Uuden koulurakennuksen alapohjan ontelolaatat on nyt asennettu ja betonirunko sitä myöten kokonaisuudessaan valmis. Myös puurungon asennus lähenee loppuaan ja valmistuu viikolla 20.

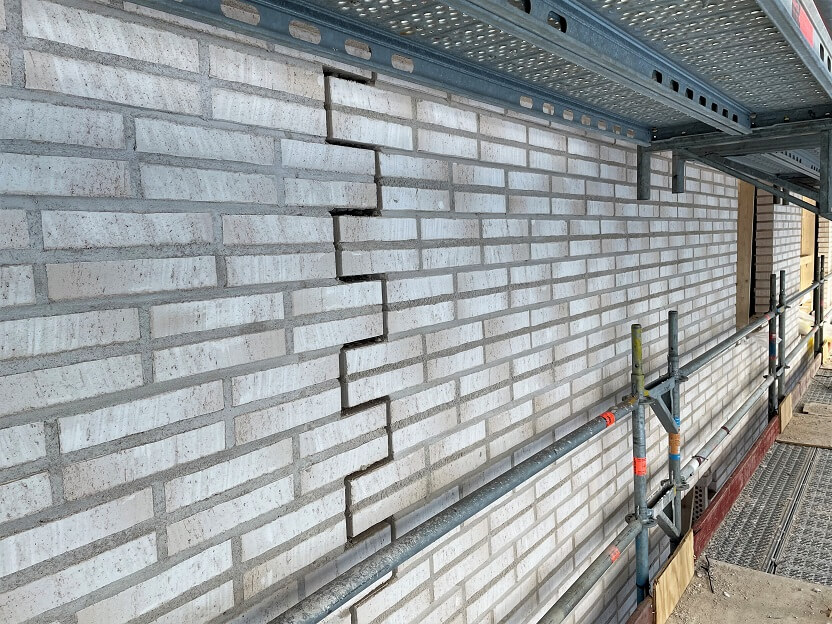

imagepq7.pngUudisosan julkisivu alkaa muotoutua.

Uudisosalla tehdään jo ulkoseinävilloituksia ja -muurauksia. 0- kerroksessa etenee palovilloituksien tekeminen ja pintabetonilattioiden valmistelut. Vesikatolla on käynnissä vesieristykset ja ullakolla kanava-asennukset. Seuraava alkava työvaihe uudispuolella on kipsilevyseinien tekeminen ensimmäiseen kerrokseen.

Korjausosalla etenee samaan aikaan vauhdilla useita eri työvaiheita: kevyet väliseinät, E-osan väliseinämuuraukset ja vesikaton korjaukset, IV-asennukset, sähköasennukset, viemäriasennukset, ullakon IV-konehuoneen kone- sekä kanava-asennukset ja tasoitustyöt.

Korjaustöiden osalta päästään seuraavaksi käynnistämään kellarin sekä toisen kerroksen konehuoneiden lattiapinnoituksien tekeminen, IV-koneasennukset, laatoitukset sekä kattojen akustointivilloitukset.
