Viikkotiedote 22/2021
Pakilanpuiston allianssi - Työmaan viikkotiedote 4.6.2021
Työmaatilanne
Uudisosan vesikaton pohjahuopa on nyt asennettu kauttaaltaan paikoilleen ja vesikatto on vettäpitävä.

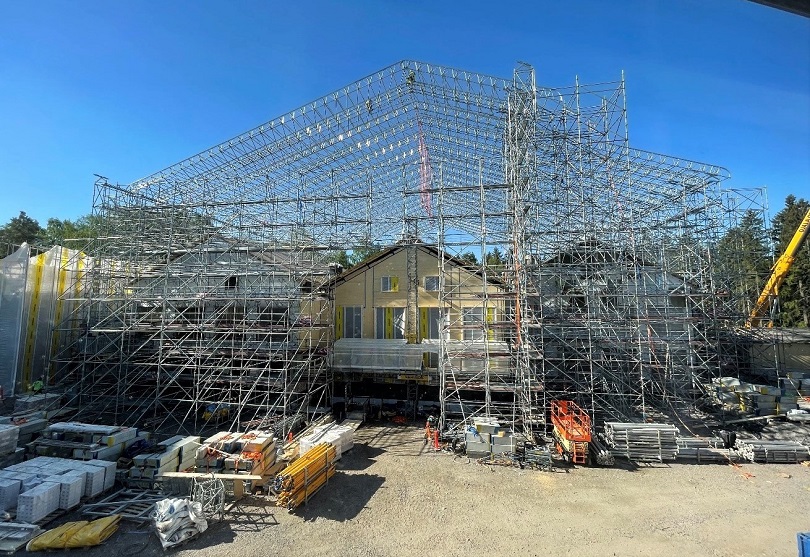

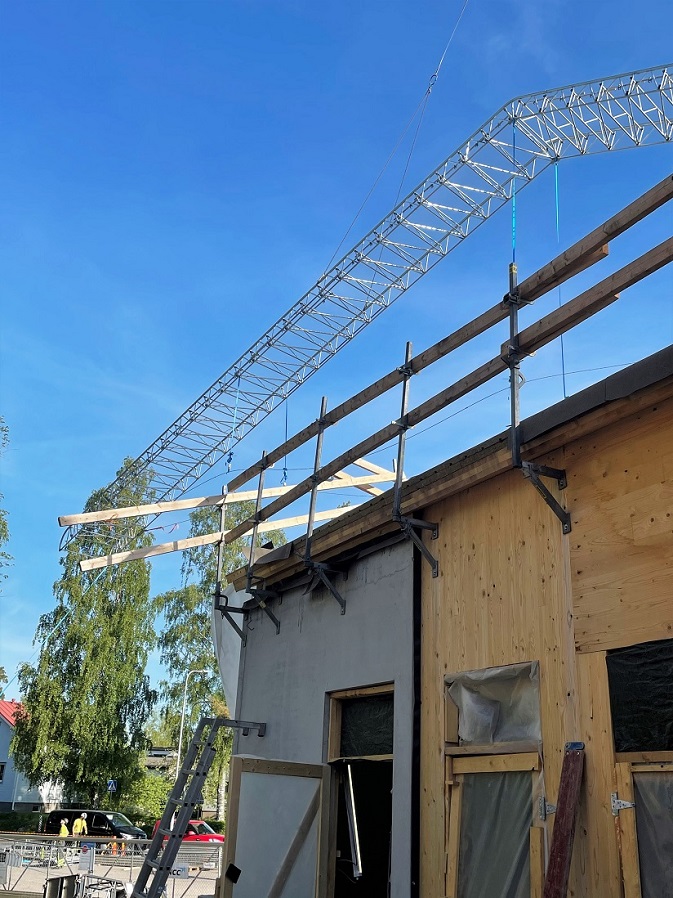

Sääsuojan purku on käynnissä ja pitkään piilossa ollut talon runko on vihdoin näkyvissä.

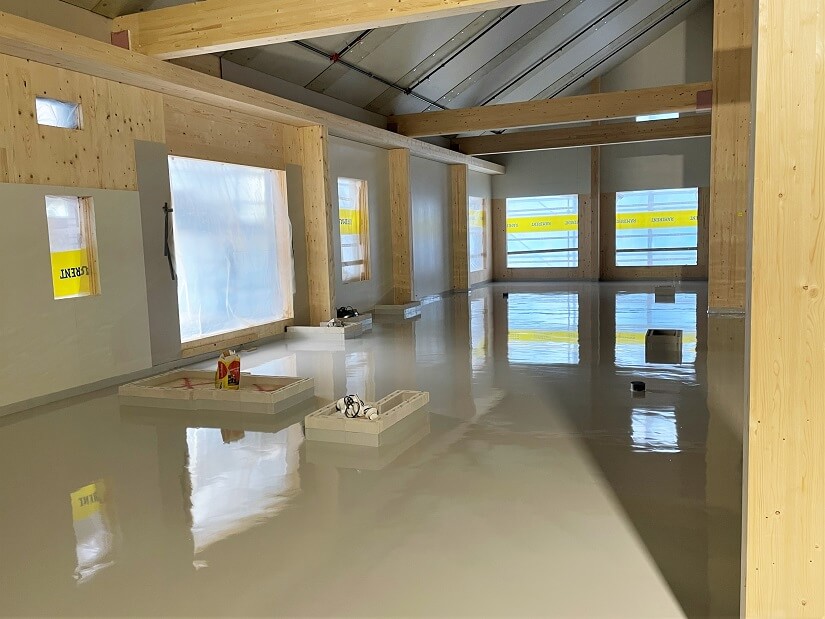

Uudisosalla on nyt käynnissä pintabetonilattioiden tekeminen 0. kerroksessa, levyväliseinätyöt ensimmäisessä kerroksessa, ulkoseinävilloitukset ja -muuraukset, sprinkler-asennukset sekä IV-konehuoneen IV-asennukset.
Ensi viikolla uudisosalla aloitetaan tekniikkasiiven lattiapinnoitusten tekeminen sekä levyseinien maalaustyöt. Hissejä aloitetaan asentamaan viikolla 24.
Korjausosan D-lohkolla on käynnissä ulkoseinän pintarappaustyöt, kevyiden väliseinien tekeminen sekä ikkuna-asennukset. E-osalla tehdään vesikattotöitä. Näiden lisäksi työn alla ovat tasoite- ja maalaustyöt, alakattotyöt, kolmannen kerroksen wc-laatoitustyöt, neljännen kerroksen IV-konehuoneasennukset, LVV-runkoputkiasennukset, sekä sähkön hyllyasennukset ja kaapelointi.
