Viikkotiedote 9/2021

Pakilanpuiston allianssi - Työmaan viikkotiedote 5.3.2021

Työmaatilanne

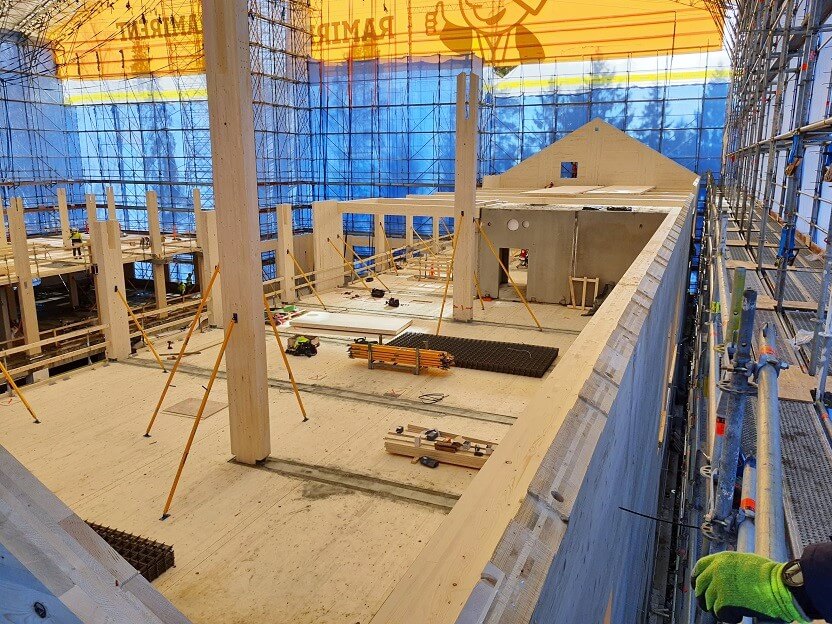

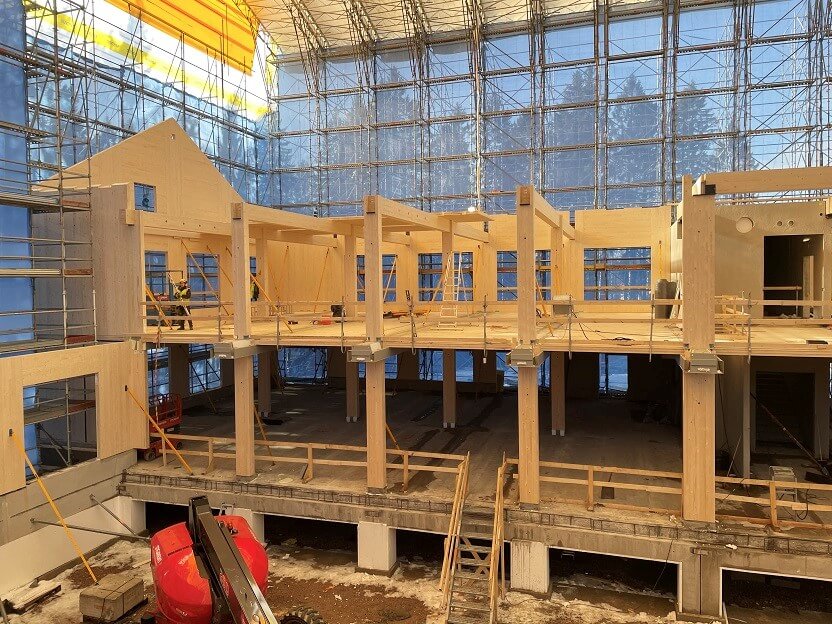

Uudisosan puurunkoasennukset jatkuvat sääsuojan alla. Runko on niin pitkällä, että yläpohjan puuelementtienkin asentaminen on jo päästy aloittamaan. Tekniikkasiiven katto on eristetty vesitiiviiksi ja käynnissä on myös väestösuojan ja tekniikkasiiven betonilattivalmistelut.



Alkavia uudisosan työvaiheita ovat väliseinämuuraus rakennuksen 0-kerroksessa (viikko 11) ja IV-konehuoneen lattiavaluvalmistelut maaliskuun lopussa.

Vanhan koulun osalta jatketaan mm. alapohjatöitä, kevyitä väliseiniä, IV-asennuksia, vesikaton korjauksia sekä viimeisen lohkon sääsuojatöitä. Ensimmäinen betonilattiavalu on vuorossa viikolla 11, jolloin valetaan kerralla noin puolet alapohjan lattiasta.
