Viikkotiedote 11/2022

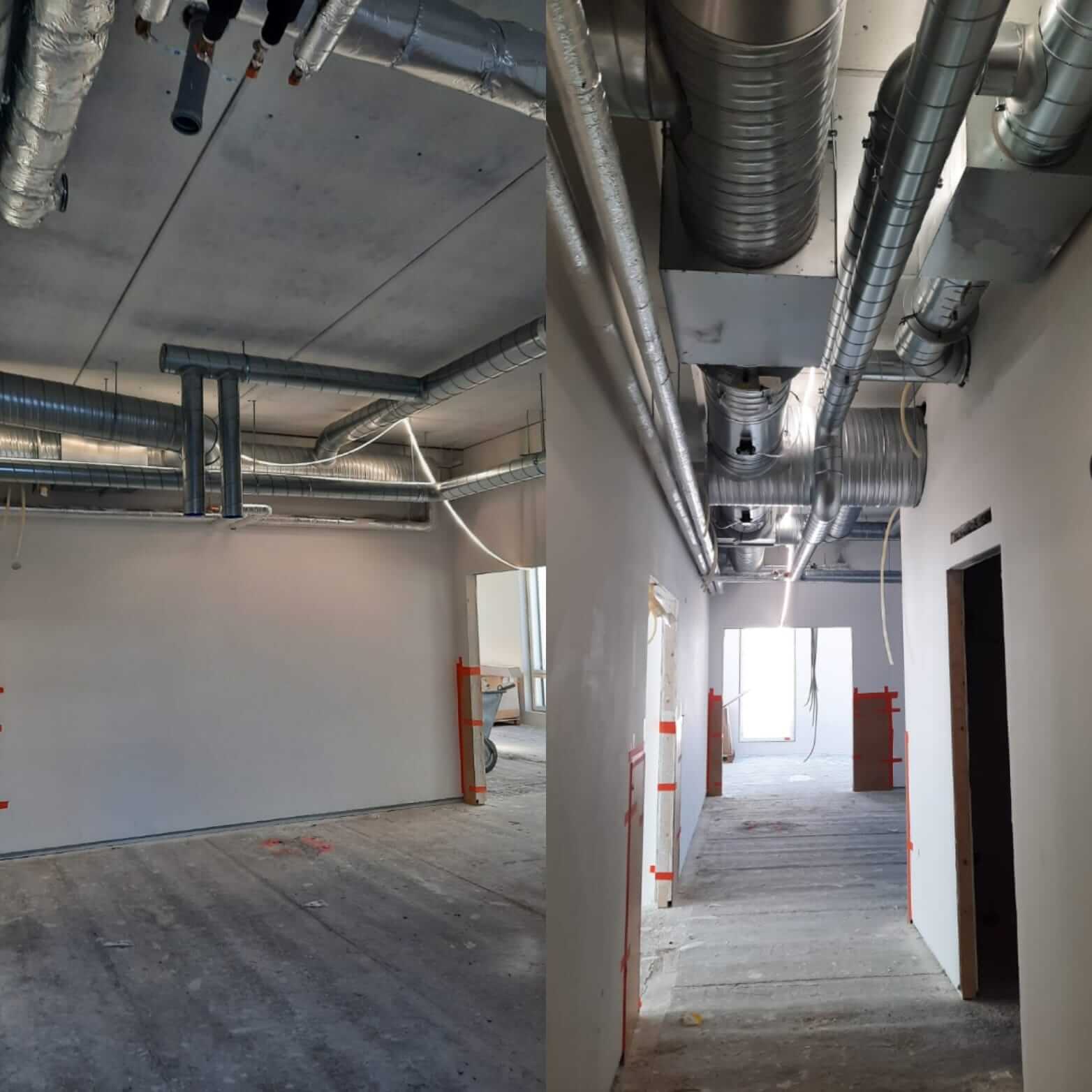

Puijonkatu 22- työmaan B-osalla 4.kerroksen IV-kanavien asennustyöt ovat valmistuneet. Kanavointien päät jäävät odottamaan päätelaitteita, jotka asennetaan alakattotöiden yhteydessä. Kanavoinnit pidetään sinne asti tulpattuina, jotta pölyä ei pääsisi leviämään kanavien sisäpinnoille. 3. ja 5. kerroksessa valmistellaan parhaillaan lattiatasoja plaanoja varten.

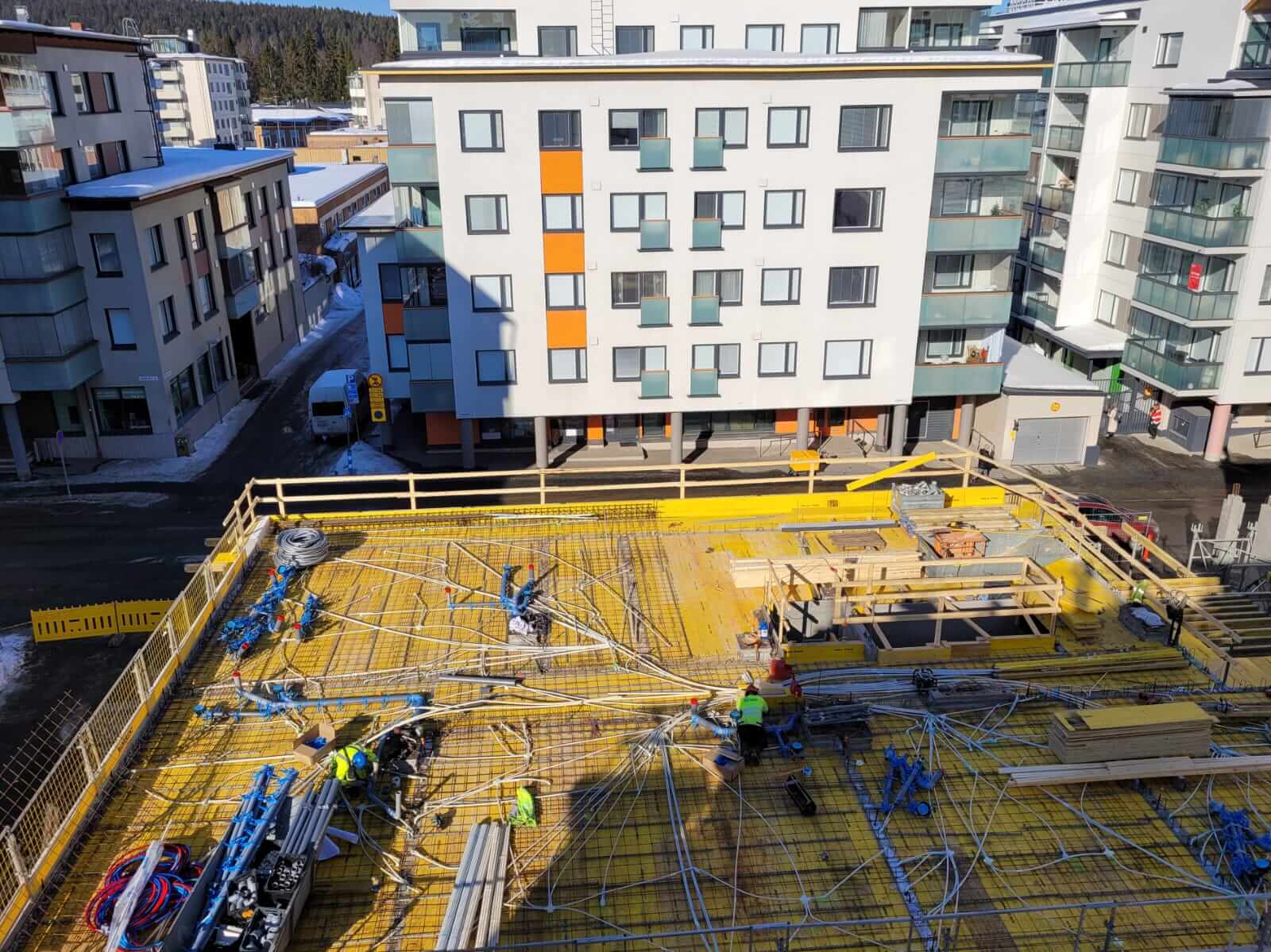

C-osalla sisäpuolen betonipintojen hionta ja oikaisutyöt etenevät kerroksissa. Vesikattotasojen höyrynsulkukermien asennukset ovat lähes valmiit. D-osalla 1.kerroksen katon holvityöt ovat parhaillaan käynnissä.
