Viikkotiedote 21/2021

Sääsuojatelineet pystytetty

Saneerausosalla vesikaton sääsuoja on nostettu ja pressut vedetään maanantaina katon suojaksi. Sisävaiheen töissä 4. kerroksen maalaus- ja laatoitustyöt valmistuvat ensi viikon alussa ja työvaiheet siirtyvät kolmanteen kerrokseen tasoitemiehen perässä. Ensimmäinen kalustekuorma saatiin pihaan perjantaiaamuna ja kalusteasentaja aloittaa työt 5. kerroksessa maanantaina. Uudisosan ensimmäinen holvi valetaan viikon 22 aikana ja runkotyöt pääsevät toden teolla käyntiin. Viikolla 21 kävi myös aluehallintovirasto mittaamassa Itä-Suomen alueen työturvallisuuskilpailumittauksen, Puijonkatu 22 A-osan TR-mittauksen kokonaisindeksi oli 97,6 %.

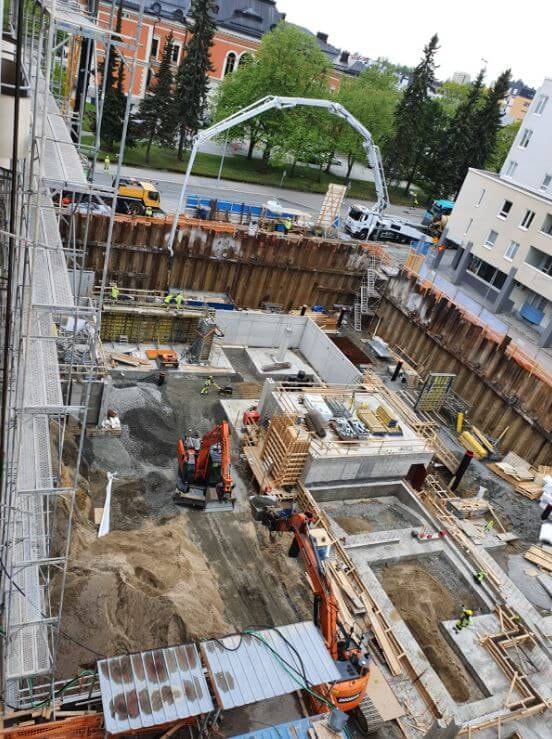

Uudisosien puolella montussa töitä on jatkettu -2. kerroksen maanrakennustöillä sekä anturoiden ja maanpaineseinien valuilla. Tulevien viikkojen aikana työt keskittyvät maanpaineseinien ja täyttöjen tekoon, jotta viikolla 28 tulevan torninosturin perustukset saadaan valmiiksi.

vko21-28
