Viikkotiedote 24/2022

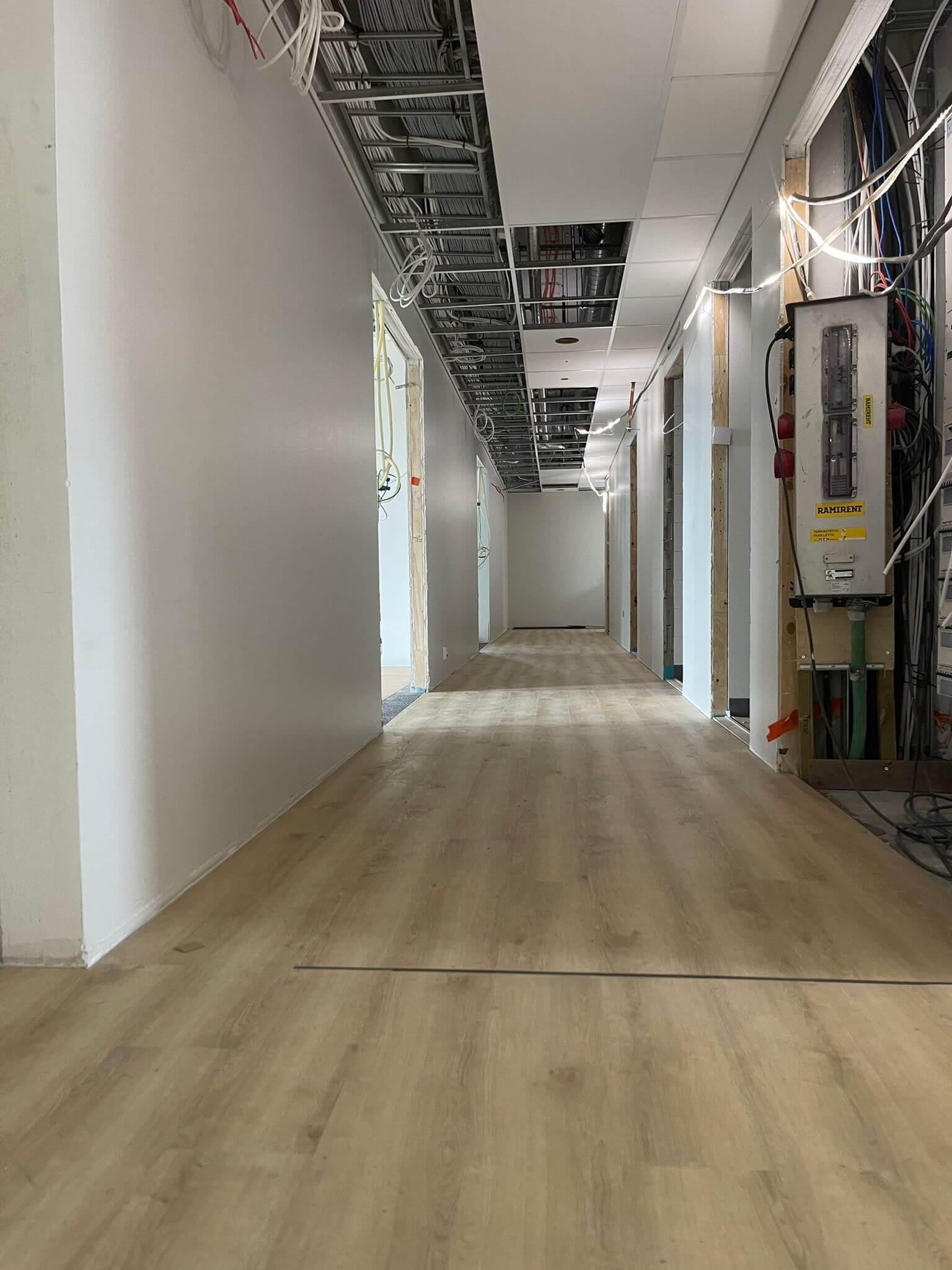

Puijonkatu 22-työmaan B-osalla 5.kerroksen lattiapäällysteiden asennukset ovat valmistuneet. Alakattorunkojen asennukset etenevät 4-5.kerroksessa. Ensi viikolla uutena alkavana työvaiheena on puuväliovien asennus ja listoitus.

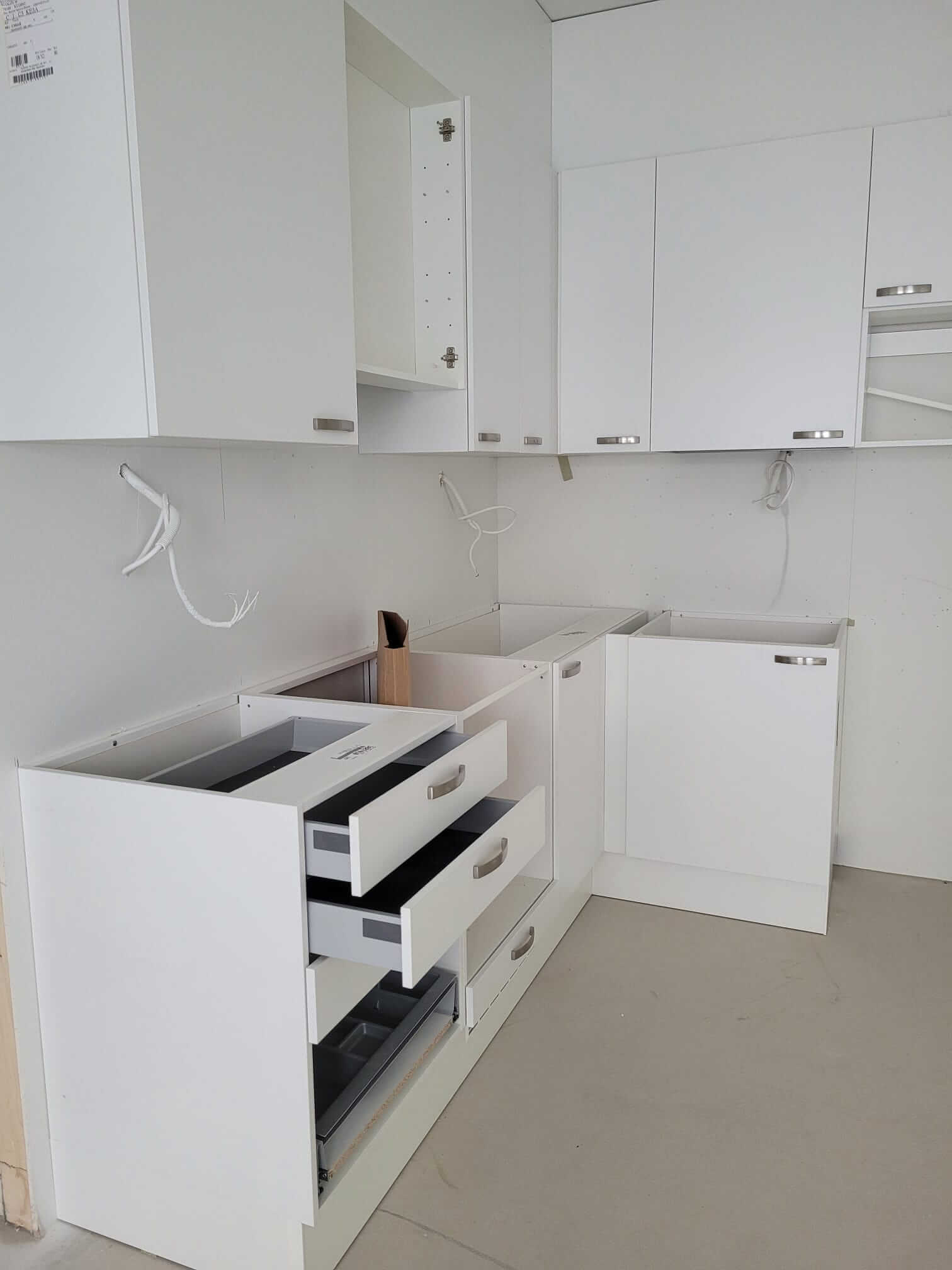

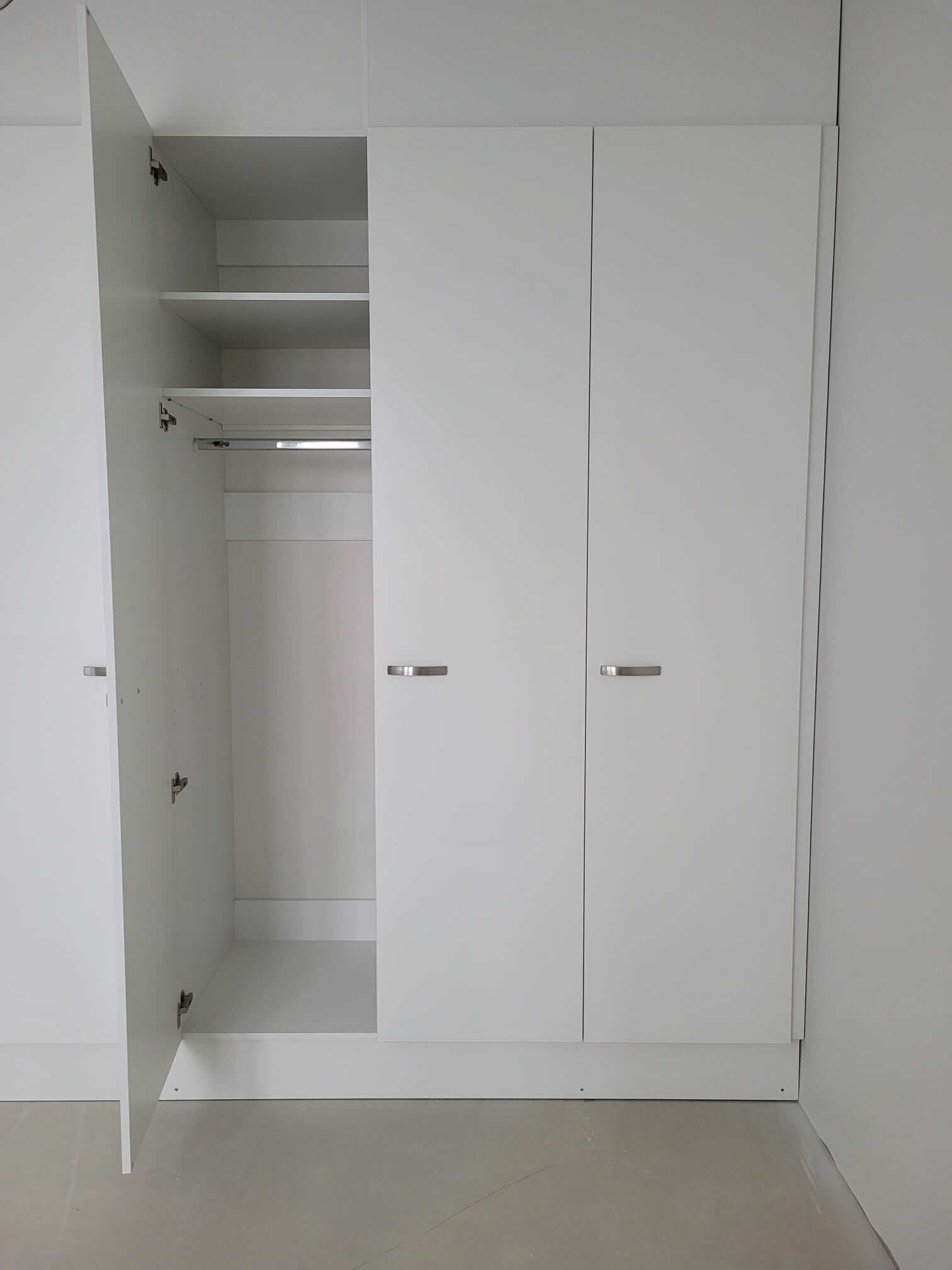

C-osalla kiintokalusteiden asennukset on aloitettu kuluvalla viikolla. D-osalla saavutetaan vesikattokorkeus rungon osalta tulevana maanantaina, kun viimeinen eli 7.kerroksen holvi valetaan. Työt jatkuvat vesikattotöillä.
