Viikkotiedote 27/2021
Aurinkoiset terveiset työmaalta!
Saneerausosalla on tällä viikolla jatkuneet lattioiden laminaattiasennukset 4. kerroksessa ja kalusteasennukset 2. kerroksessa. Maalarit ja laatoittajat ovat pari viikkoa poissa lomailemassa ja heidän työnsä jatkuvat lomien jälkeen. 1. kerroksessa on saatu kevyet väliseinät pääosin valmiiksi ja kellarissa on käynnissä etuputsaustyöt. Torstain ja perjantain välisenä yönä nostettiin katolla oleva sääsuoja toisen lohkon päälle ja vesikaton jälkimmäisen puoliskon purkutyöt käynnistyvät ensi viikon alussa.
Sisäpihan puolella on tällä viikolla valettu maanpaineseinien anturoita Maljalahdenkadun puoleisella sivustalla ja eilen torstaina valettiin kellarin holvia C- osalla. Holvin muottityöt jatkuvat ensi viikolla ja työmaalla aletaan hiljalleen valmistautua viikolla 29 tehtävään torninosturin pystytykseen.

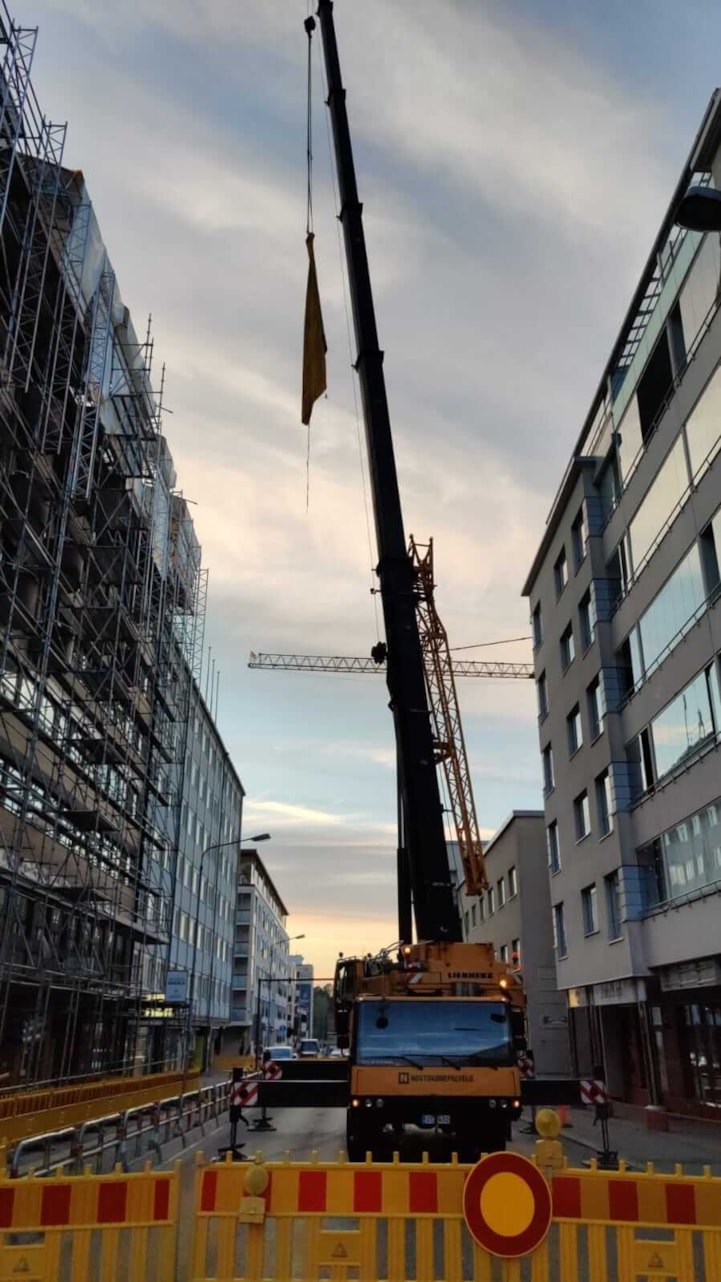

Autonosturi asemoituna Puijonkadulla ja valmiina nostamaan sääsuojaa
