Viikkotiedote 30/2021

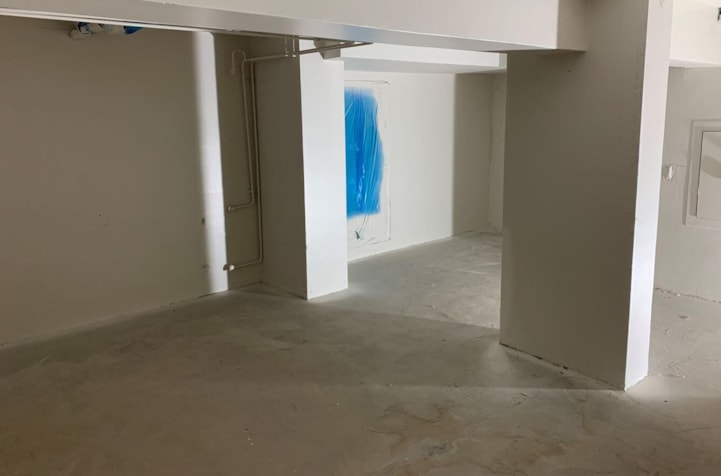

Saneerausosalla on tällä viikolla keskitytty laajennusosan ja laajennusosan liitosalueen töihin. Laajennuksella on puhkottu uusia oviaukkoja ja purettu vanhoja ulkoikkunoita käytössä olevissa yläkerroksissa ja alemmissa kerroksissa on viimeistelty kevyitä väliseiniä ja alakattoja. Kellarissa maalari on maalannut tällä viikolla katto ja seinäpintoja ja ensi viikolla tehdään kellarissa konehuoneiden lattioiden epoksipinnoituksia. Laatoitus-, vesieristys- ja lattianpäällystystyöt ovat edenneet kerroksissa normaalisti ja A- portaan hissiin on urakoitsija saanut oikean kokoisen pohjalevyn ja hissiasennukset ovat jatkuneet tällä viikolla.

Uudisosalla työt ovat jatkuneet kellarikerroksen holvitöiden ja Maljalahdenkadun puoleisen sivun täyttötöiden merkeissä.
