Viikkotiedote 34/2022

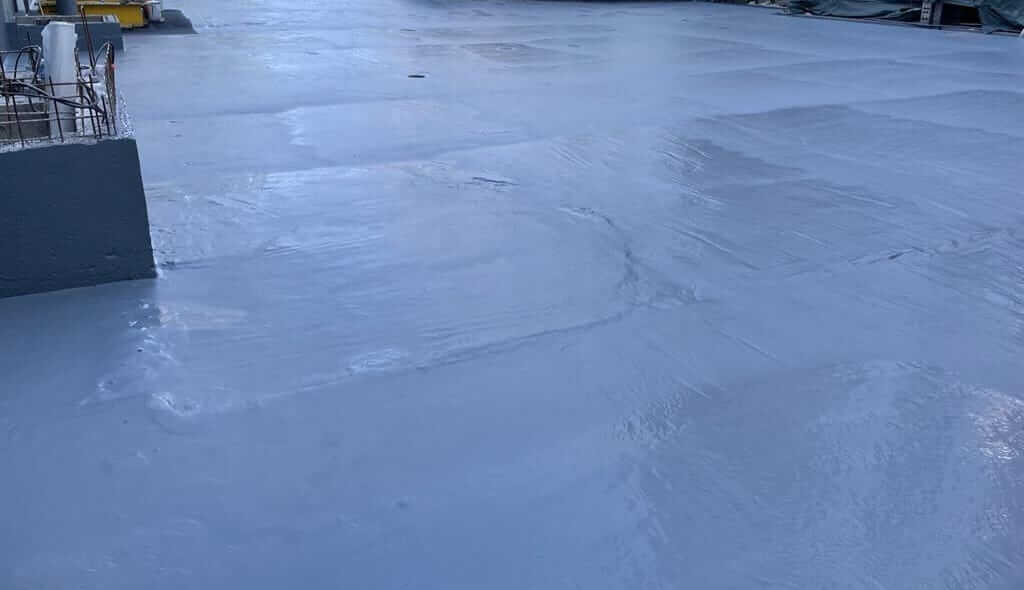

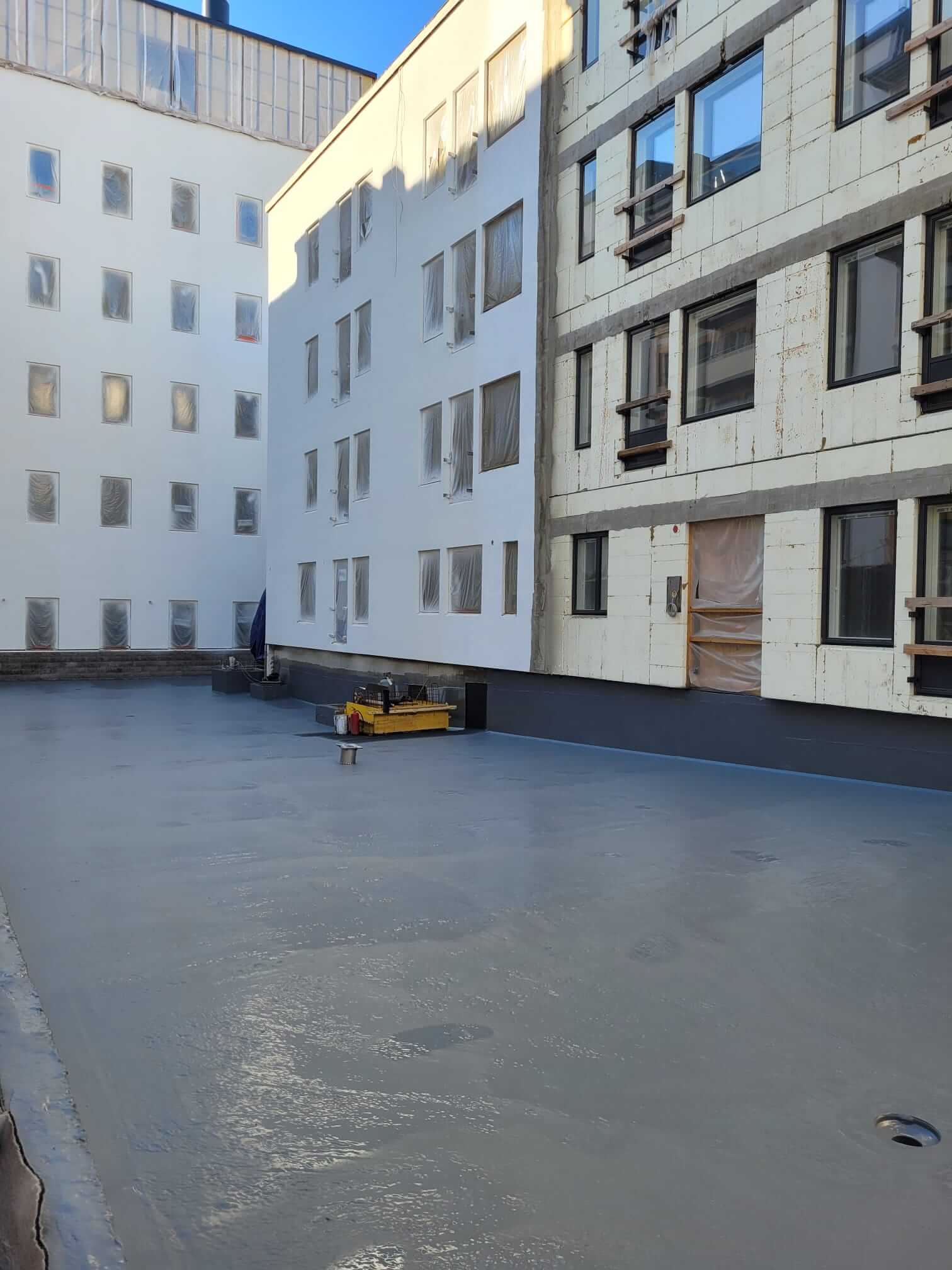

Korttelin yhteisen piha-alueen pihakannen vedeneristystyöt ovat valmistuneet viimeistä lohkoa myöten. Työt suoritettiin ruiskutettavalla polyureamassalla.

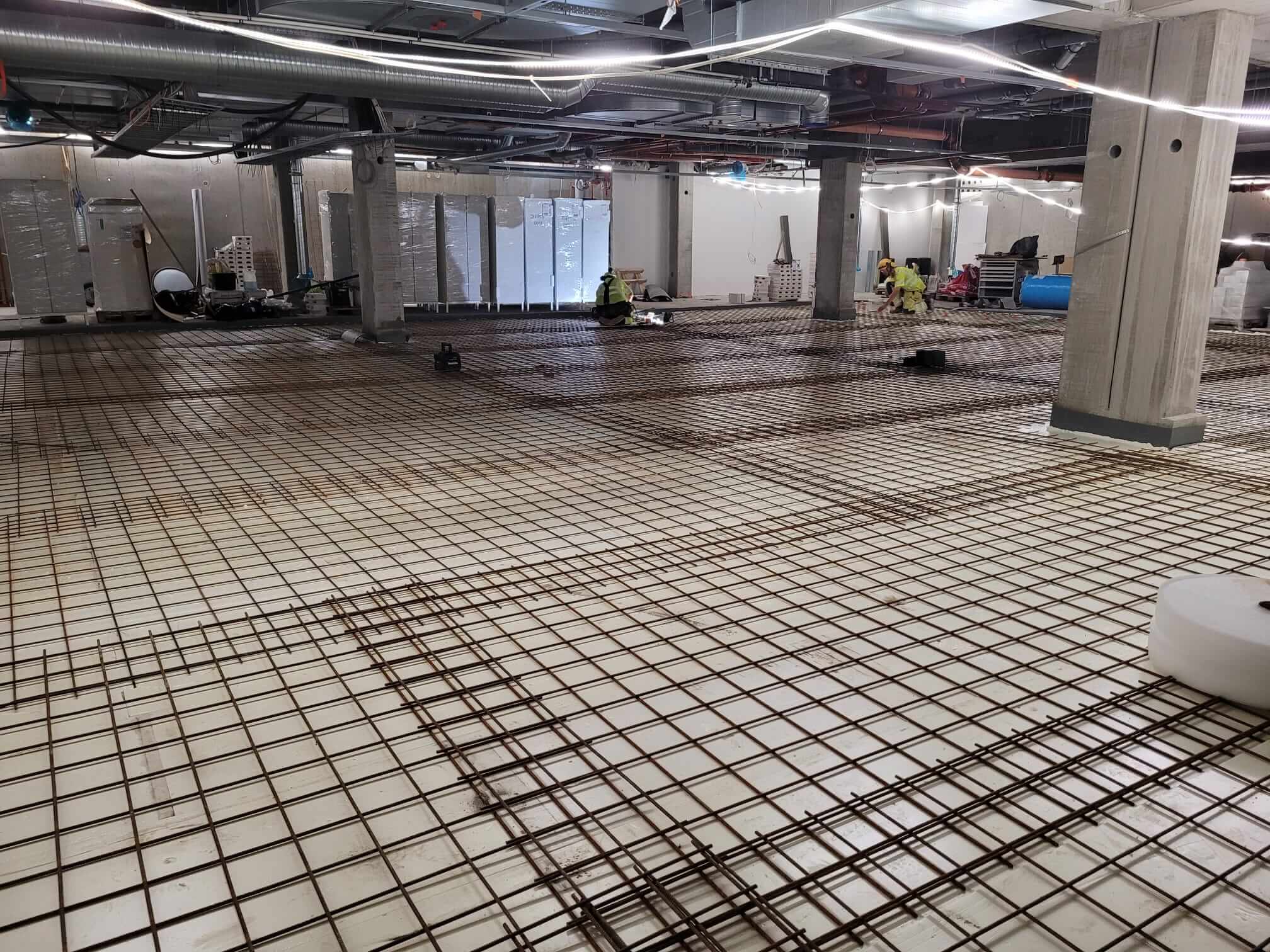

-1.kerroksen parkkihallissa valmistaudutaan tulevan maanantain valua varten. Pintarakenteeksi valetaan 100mm vahvuinen teräsbetonilaatta ja tämän työstettävän lohkon suuruus on n. 320 m2.

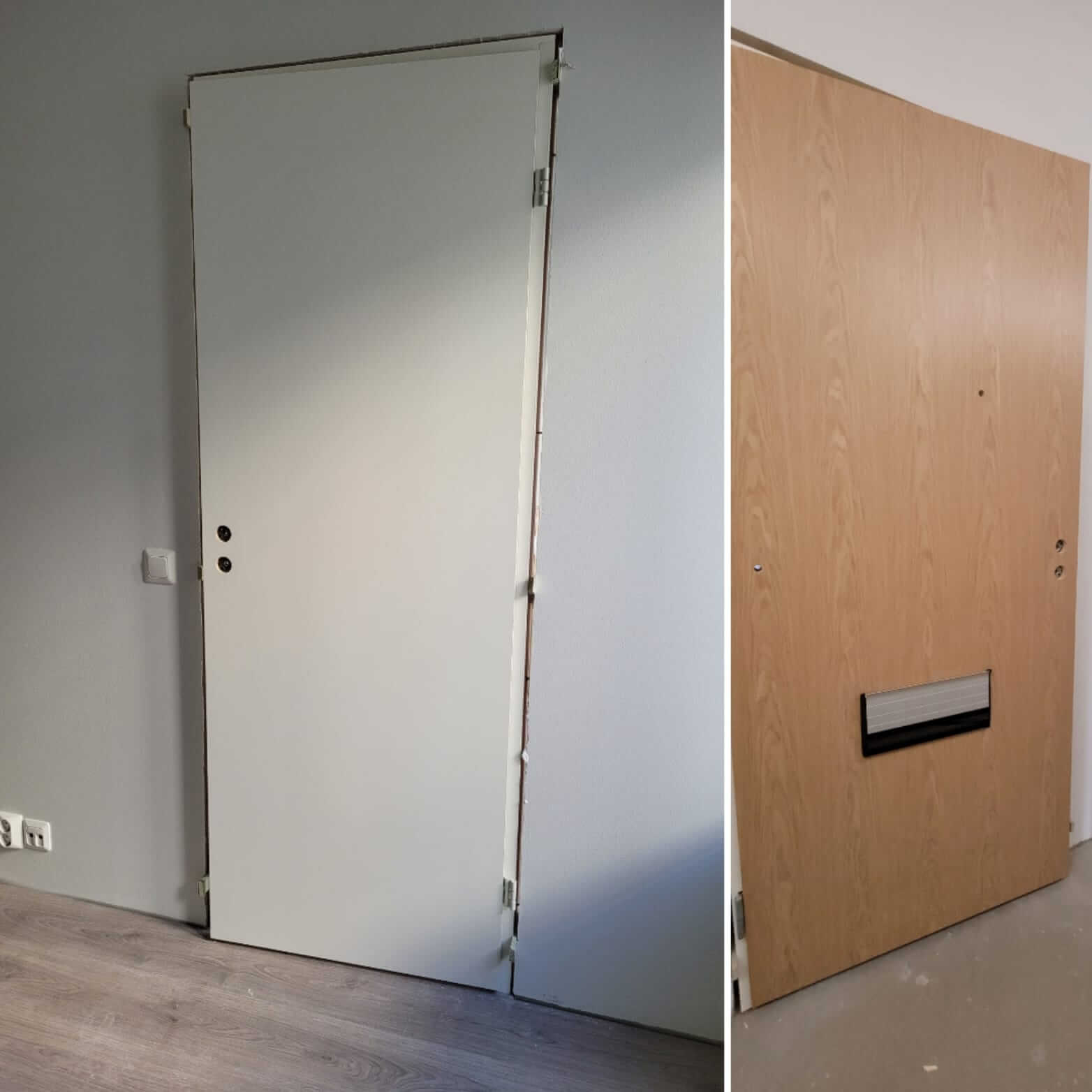

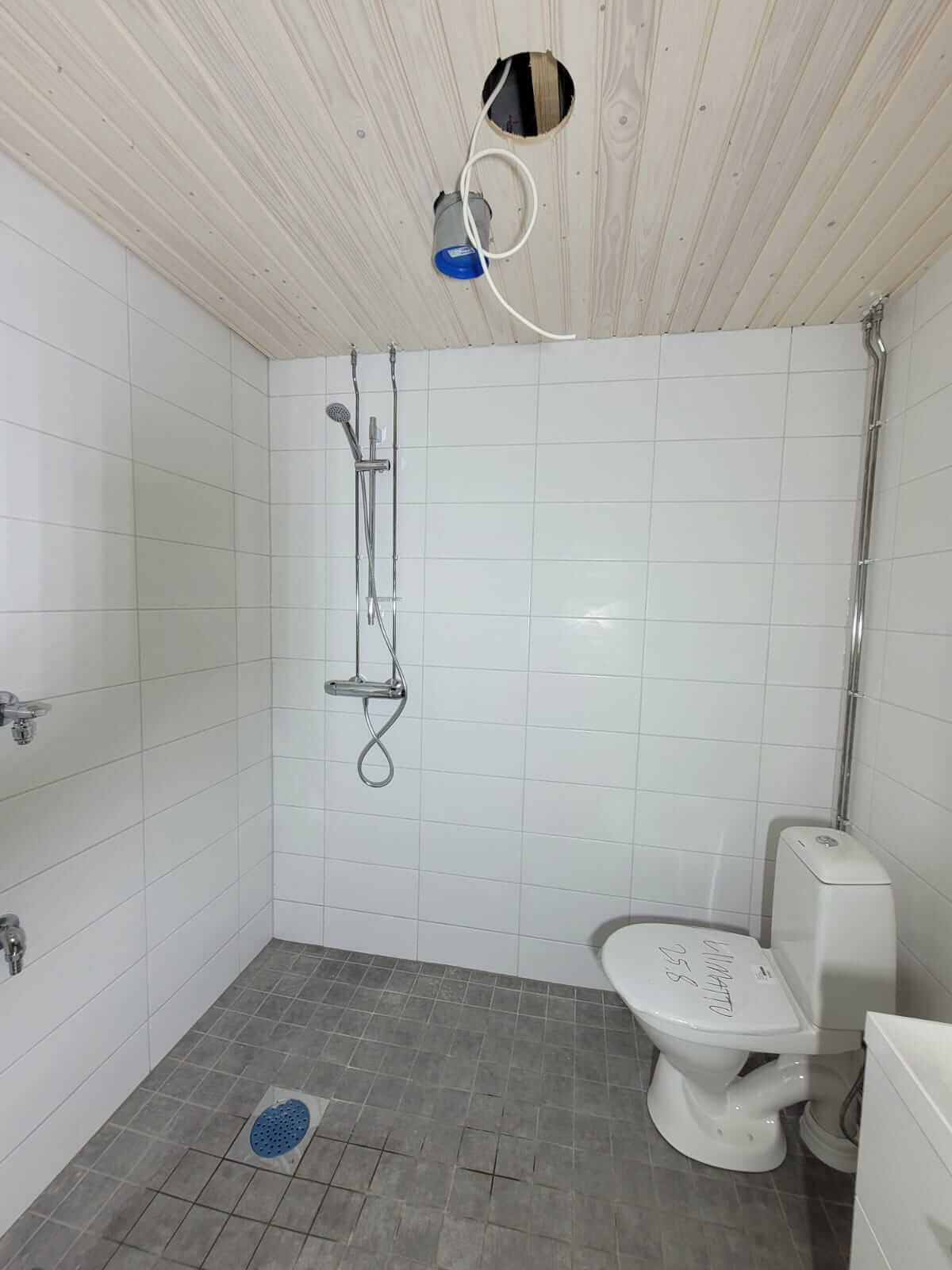

C-osalla asuntojen väliovien ja kerrostaso-ovien asennustyöt ovat olleet parisen viikkoa käynnissä. Ovet viimeistellään puisilla peitelistoilla ja tämän jälkeen suoritetaan jalkalistojen asennus lattian rajaan. Kylpyhuoneiden puolella vesikalusteiden asennustyöt ovat alkaneet 1.kerroksesta.
D-osalla väliseinien asennustyöt ovat valmistuneet. Tasoitetyöt etenevät 5.kerroksessa ja maalari on aloittanut 4.kerroksessa. Kiintokalusteiden asennustyöt puolestaan etenevät 2.kerroksessa.
