Viikkotiedote 14/2022
Vaihe 1
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Parvekkeiden pellitykset
- Pihatyöt
- Autohallin ulkopaikkojen eristys ja levytys
- Autohallin seinien eristys ja levytys

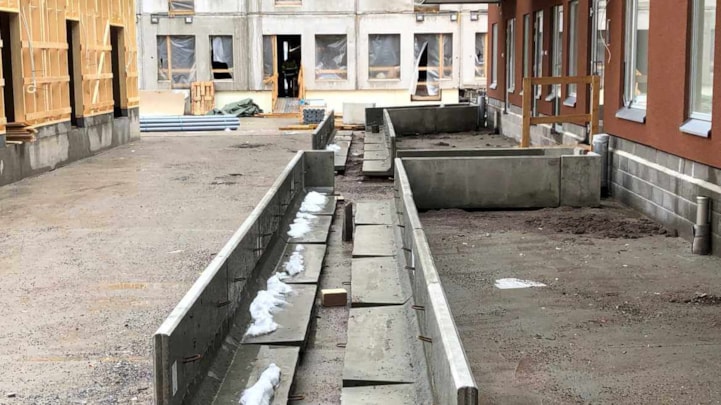

Kuva 1. Pihatyöt on aloitettu.
A-rappu:
- Listoitus
- Laatoitus
- Kylpyhuoneiden alakattojen- ja saunojen panelointi
- Kylpyhuoneiden kalusteasennukset
- Käytävien mattotyöt
- Portaikkojen kaideasennukset
B-rappu:
- Asuntojen ovien lukitus
- Asuntojen viimeistely
- Itselleluovutuskorjaukset

Kuva 2. Porrastasanteen mattoasennusta C-rapussa.
C-rappu:
- Keittiön välitilan laatoitus
- Kodinkoneiden asennus
- Kylpyhuoneiden alakattojen- ja saunojen rungot
- Käytävien alakattojen rungot
- Käytävien mattotyöt
- Saunaosaston ja liiketilan maalaus

Kuva 3. Ranskalaiset parvekkeet sisäpihalla.
D-rappu:
- Itselleluovutuskorjaukset
- Asuntojen ovien lukitus
- Irtaimistovarastojen lattioiden etuputsi
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 98,69 %.

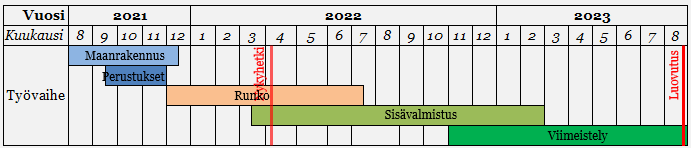

Aikataulu

Vaihe 2

Kuva 4. Yleiskuvaa 2. vaiheesta.
Käynnissä olevat työvaiheet
E-rappu:
- Elementit pääosin asennettu
- LVIS -työt käynnissä

Kuva 5. Kattoristikot E-rapussa.
F-rappu:
- 2. kerroksen elementtiasennus

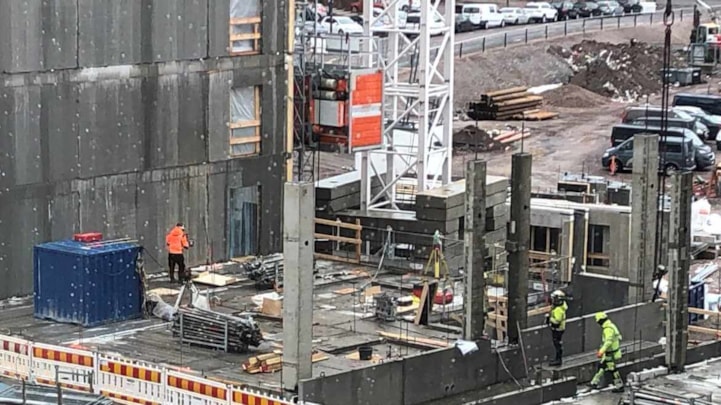

Kuva 6. F-rapussa porttikongin pilareiden pystytys.
G-rappu:
- 9. kerroksen elementtiasennus
- LVIS -työt käynnissä
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 98,34 %.
Aikataulu
