Viikkotiedote 16/2022
Vaihe 1
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Piharakennuksen panelointi
- Pihatyöt
- Vaahtolasi pihakannelle
- Multaus pihakannella
- Pihakannen portaat
- Aurinkopaneleiden asennus katolle

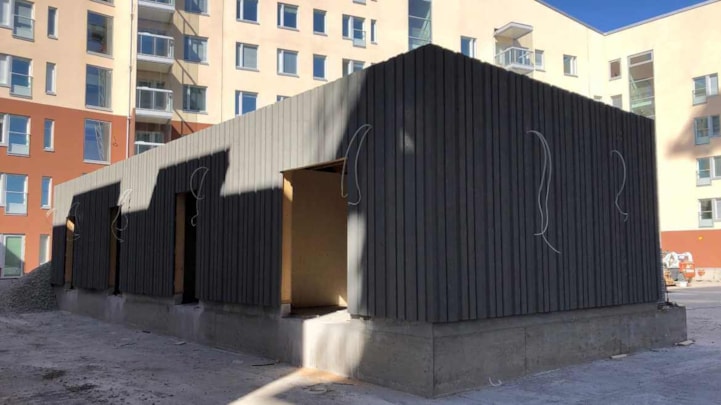

Kuva 1. Piharakennuksen panelointi.
A-rappu:
- Listoitus
- Portaikkojen mattojen jalkalistat ja kulmalistat
- Irtaimistovaraston lattian maalaus
- Metallisisäovien asennus

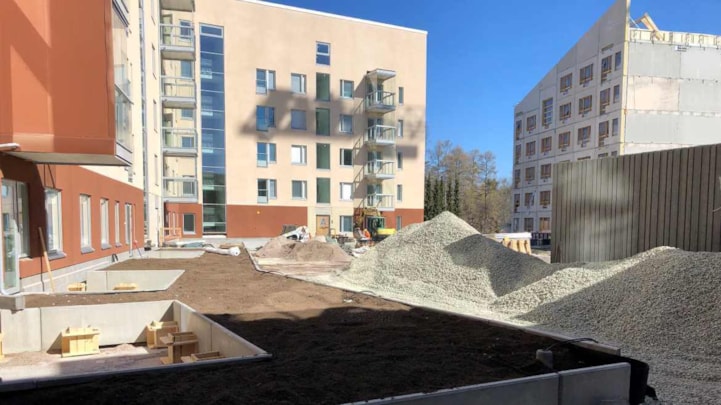

Kuva 2. Pihatyöt ovat edenneet tällä viikolla aurinkoisessa säässä.
B-rappu:
- Asuntojen viimeistely
- Irtaimistovaraston lattian maalaus
- Metallisisäovien asennus

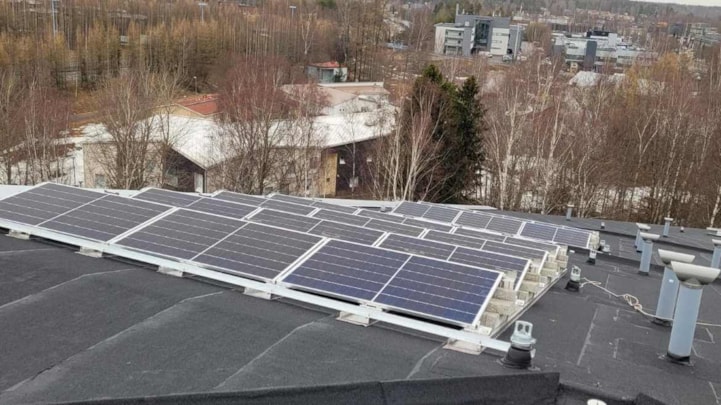

Kuva 3. Aurinkopaneelit katolla.
C-rappu:
- Keittiön välitilan laatoitus
- Listoitus
- Käytävien alakattojen rungot
- Käytävien mattotyöt
- Saunaosaston ja liiketilan maalaus
- Saunaosaston ja liiketilan laatoitus
- Irtaimistovaraston lattian maalaus
- Metallisisäovien asennus
D-rappu:
- Suojien poisto ja loppusiivous
- Metallisisäovien asennus
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,59 %.

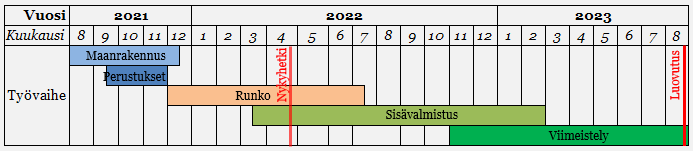

Aikataulu

Vaihe 2
Käynnissä olevat työvaiheet
E-rappu:
- LVIS -työt käynnissä
- Ikkuna-asennus
- Pohjoispuolen villoitus ja muuraus

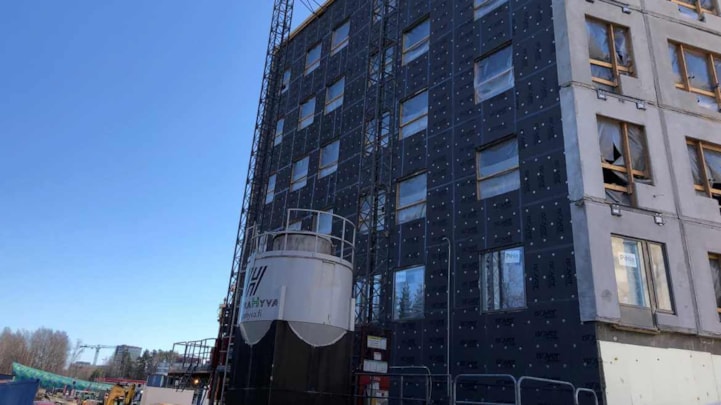

Kuva 4. E-rapun pohjoisseinällä julkisivun muuraus alkamassa.
F-rappu:
- 2. kerroksen elementtiasennus
G-rappu:
- 10. kerroksen elementtiasennus
- LVIS -työt käynnissä
- Ikkuna-asennus

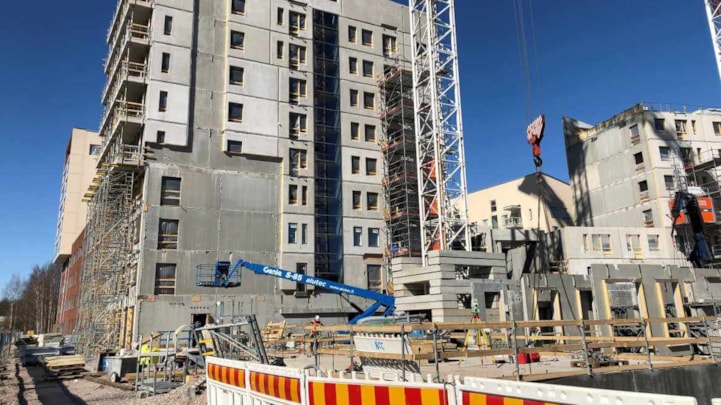

Kuva 5. Portaikon lasit asennettu E- ja G-rapussa.
H-rappu:
- 1. kerroksen elementtiasennus alkamassa

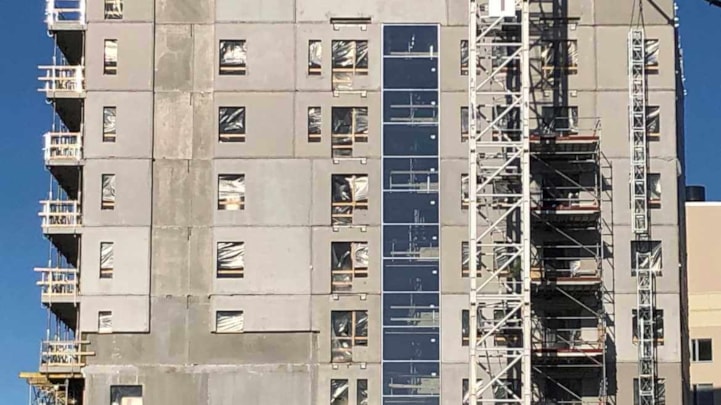

Kuva 6. H-rappu nousee G-rapun viereen Merituulentien varteen.
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,90 %.
Aikataulu
