Viikkotiedote 21/2022
Vaihe 1
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Piharakennuksen ikkunoiden asennus
- Pihakannen asfaltointi
- Pihakannen portaat
- Autohallin seinien levytys
- Autohallin kalustus
A-rappu:
- Asuntojen viimeistely
- Itselleluovutukset
- Käytävien valaisimet
- Opasteet
B-rappu:
- Asuntojen viimeistely
- Käytävien viimeistely
- Käytävien valaisimet
- Opasteet
C-rappu:
- Asuntojen viimeistely
- Kodinkoneiden testaus
- Liiketilan saunaosaston laatoitus
- Liiketilan saunaosaston panelointi
- Liiketilan ja pukuhuoneiden mattotyöt
- Keittiön seinän laatoitus
- Opasteet
D-rappu:
- Akustisten alakattolevyjen asennus
- Käytävien viimeistely
- Lämmönjakohuoneen lattia
- Opasteet
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 99,00 %.

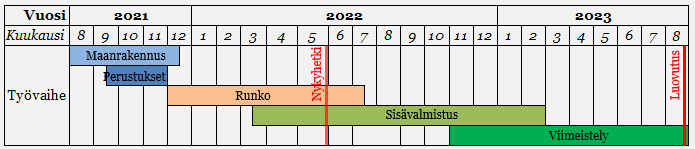

Aikataulu

Vaihe 2

Käynnissä olevat työvaiheet
E-rappu:
- LVIS -työt käynnissä
- Ikkunoiden pellitys
- Lattioiden etutyöt
- Kylpyhuoneiden reunavalut
F-rappu:
- 6. kerroksen elementtiasennus
G-rappu:
- LVIS -työt käynnissä
- Ikkunoiden tiivistys
- Ikkunoiden pellitys
- Lattioiden etutyöt
- Märkätilojen lattialämmitys
- Räystäsasennus
H-rappu:
- 4. kerroksen elementtiasennus
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,11 %.
Aikataulu
