Viikkotiedote 33/2021
Käynnissä olevat työvaiheet
A-porras:
- Kaatolattiavalu

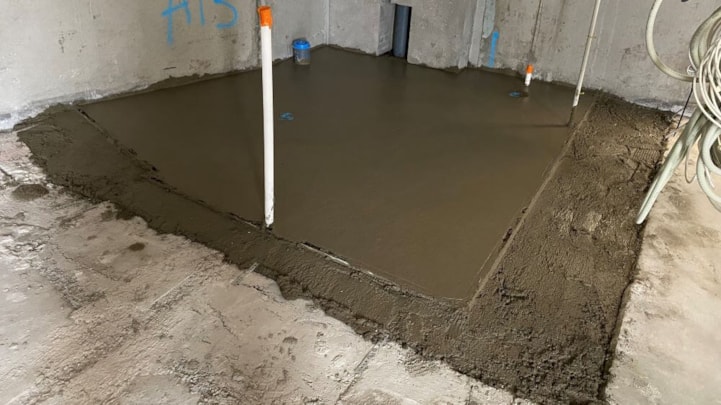

Kuva 1. Kaatolattiavalutyöt A-portaassa
B-porras:
- Väliseinätyöt
- Tasoite- ja maalaustyöt
- Kalustetyöt
- Parvekeasennukset

Kuva 2. Kalusteasennuksia B-portaassa

Kuva 3. Väliseinätyöt B-portaassa
C-porras:
- Väliseinätyöt
D-porras:
- Laminaattiasennus
- Putkityöt

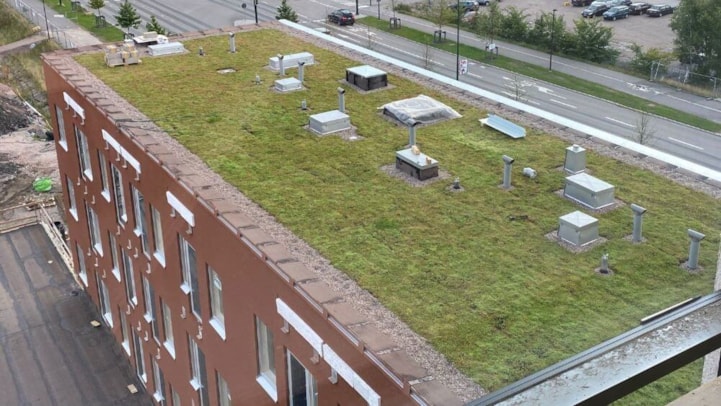

Kuva 4. Maksaruohokatto D-portaassa
Autohalli:

- Kannen muottityöt ja raudoitustyöt lohkolla 3
- Kannen vedeneristystyöt
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 98,6 %.

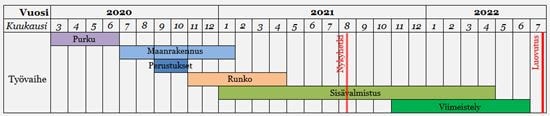

Aikataulu
