Viikkotiedote 33/2022
Vaihe 2
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin 2. lohkon muotitus
- Rappaus, sisäpiha ja G-rappu länsisivu
- Julkisivumuuraus H-rappu, valmistuu vko 34

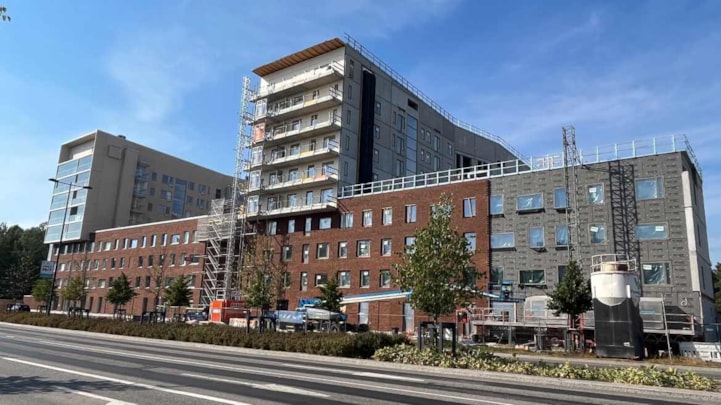

Kuva 1. Julkisivumuuraus on edennyt tällä viikolla H-rappuun, kuva Merituulentieltä.
E-rappu:
- LVIS -työt käynnissä
- Lattialämmityksen asennus
- Plaanopumppaus
- Väliseinätyöt
- Tasoitustyöt

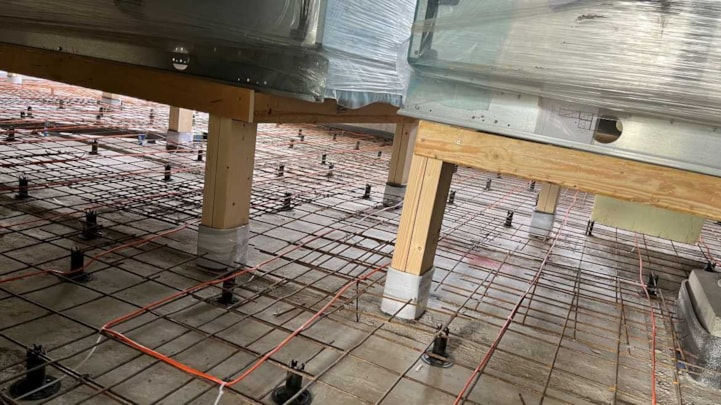

Kuva 2. E-rapun IV-konehuoneen lattia on raudoitettu ja odottaa valua.

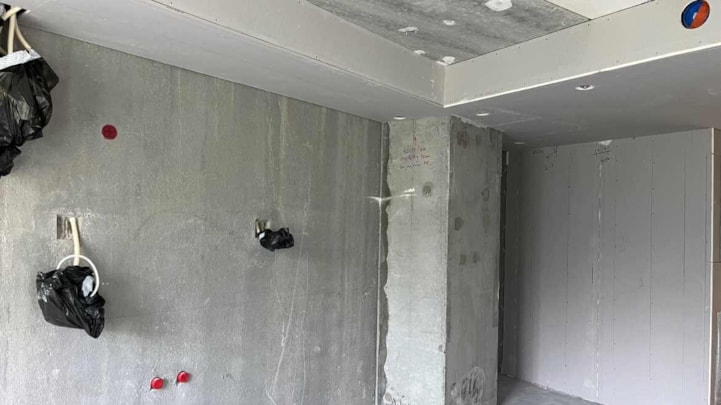

Kuva 3. E-rapun huoneistossa väliseinätyöt ja katon alaslaskut valmiina. Huoneiston pinnat odottavat tasoitusta.
F-rappu:
- LVIS -työt käynnissä
- Kylpyhuoneiden reunavalut
- Lattioiden etutyöt

Kuva 4. Kylpyhuoneiden reunavalut jatkuvat F-rapussa.
G-rappu:
- LVIS -työt käynnissä
- Lattioiden etutyöt
- Märkätilavalut
- Väliseinätyöt
- Tasoitustyöt
- Maalaus

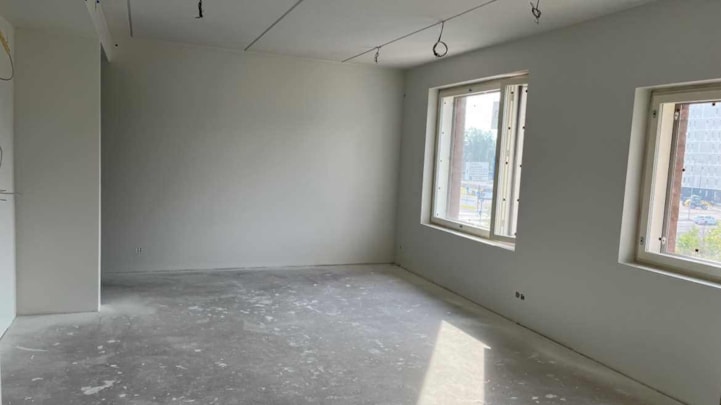

Kuva 5. Valmista maalipintaa G-rapussa.
H-rappu:
- LVIS -työt käynnissä
- Lattioiden etutyöt
- Kylpyhuoneiden reunavalut
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,73 %.

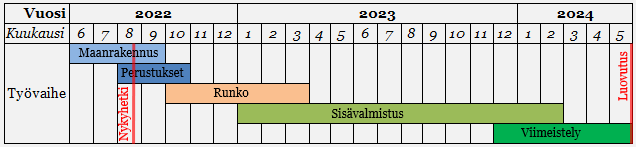

Aikataulu

Vaihe 3

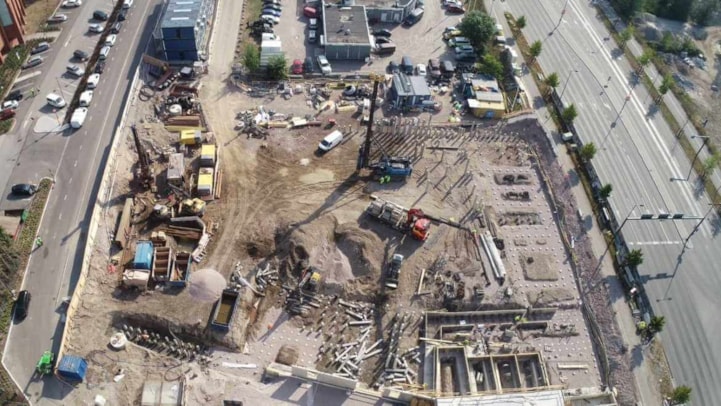

Kuva 6. Vaiheen 3 paalutustyöt ovat loppusuoralla ja perustusten valut ovat alkaneet K-rapussa.
Käynnissä olevat työvaiheet
Autohallin paalutus käynnissä
J-rappu:
- Paalutus valmis
K-rappu:
- Perustusten valu ja nosto
L-rappu:
- Anturapohjien teko, anturat valmiit vko 34
Työmaan viimeisimmän MVR-mittauksen tulos on 89,74 %.

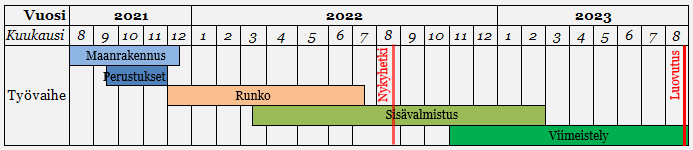

Aikataulu
