Viikkotiedote 34/2022
Vaihe 2
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin 2. lohkon raudoitus
- Ikkunapellitys

- Rappaus, sisäpiha ja länsisivu

- Julkisivumuuraus H-rappu
- Vesikatolla talotekniikan läpiviennit

Kuva 1. Autohallin 2. lohkoa raudoitetaan valua varten.

Kuva 2. Julkisivun väritys alkaa hahmoittumaan rappaustöiden edetessä.

Kuva 3. Julkisivu 1. vaiheen sisäpihalle päin.

Kuva 4. Vaiheilla 1 ja 2 on yhteiset roska-astiat E-rapun päädyssä.
E-rappu:
- LVIS -työt käynnissä
- Lattialämmityksen asennus
- Plaanopumppaus
- Väliseinätyöt
- Tasoitustyöt
- Maalaus
F-rappu:
- LVIS -työt käynnissä
- Kylpyhuoneiden reunavalut
- Lattioiden etutyöt
G-rappu:
- LVIS -työt käynnissä
- Lattioiden etutyöt
- Märkätilavalut
- Väliseinätyöt
- Tasoitustyöt
- Maalaus
H-rappu:
- LVIS -työt käynnissä
- Lattioiden etutyöt
- Kylpyhuoneiden reunavalut

Kuva 5. Julkisivumuuraus on valmis H-rapussa Merituulentiellä.
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,73 %.

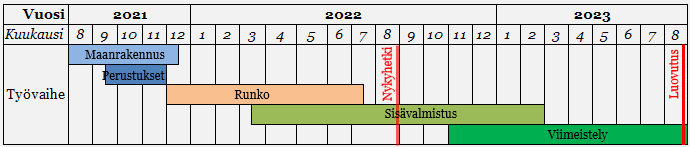

Aikataulu

Vaihe 3
Käynnissä olevat työvaiheet

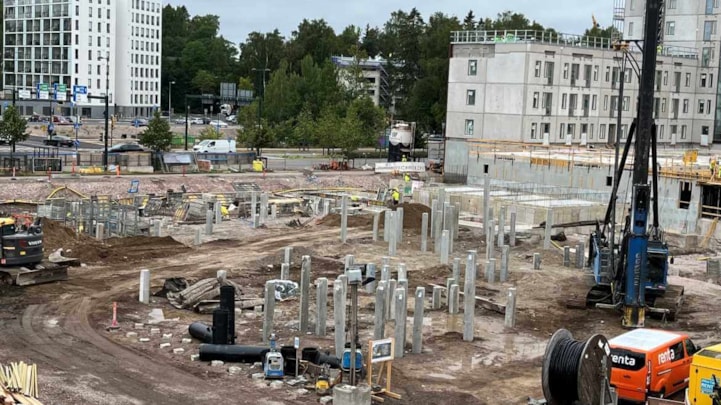

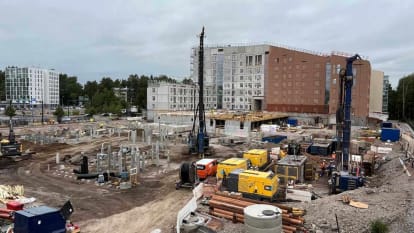

J-rappu:
- Anturat valettu
K-rappu:
- Perustustyöt käynnissä
L-rappu:
- Anturaraudoitukset käynnissä
Työmaan viimeisimmän MVR-mittauksen tulos on 100 %.

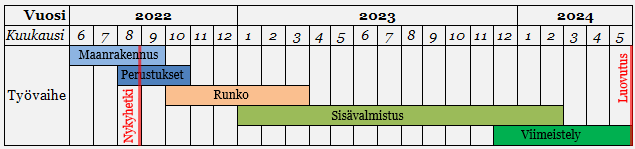

Aikataulu

Viikolla 35 työmaalle tulee uusi tavaranpurkupaikka Merituulentien puolelta.

Kaupunkimittaus on käynyt tontilla ja todennut 2 vaiheen talon olevan oikealla paikalla.
