Viikkotiedote 40/2021
Vaihe 1
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Maanrakennus
A-rappu:
- Väliseinät
B-rappu:
- Kalusteet
- Laatoitus
- Kittaus
C-rappu:
- Väliseinät
- Tasoitus ja maalaus
D-rappu:
- Saunojen rungot ja alakatot
- Maalaus
- Laatoitus

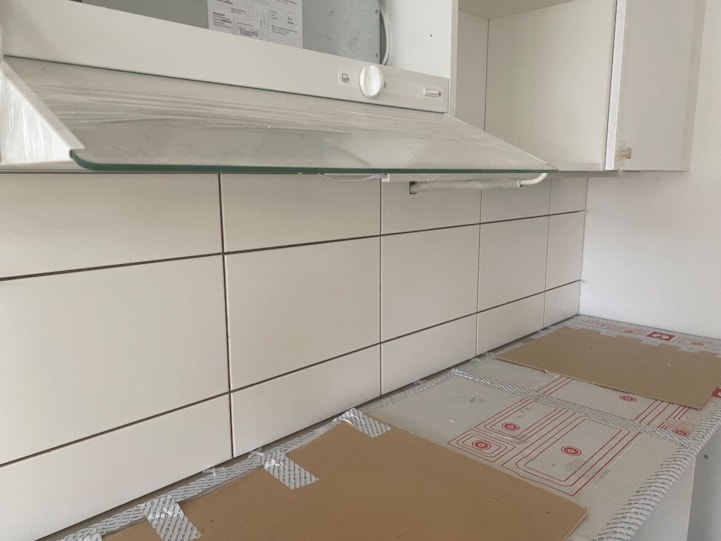

Kuva 3. Keittiöiden välitiloja laatoitetaan D-rapussa.
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 98,02 %.

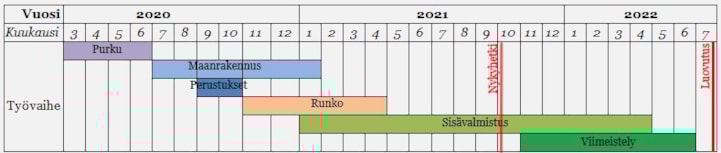

Aikataulu

Vaihe 2
Käynnissä olevat työvaiheet
- Maanrakennus
- Paalutus
- Perustukset

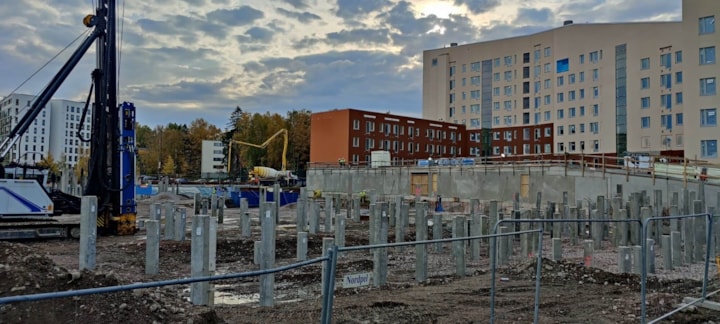

Kuva 4. Paalutukset jatkuvat E-rapun ja autohallin alueilla.

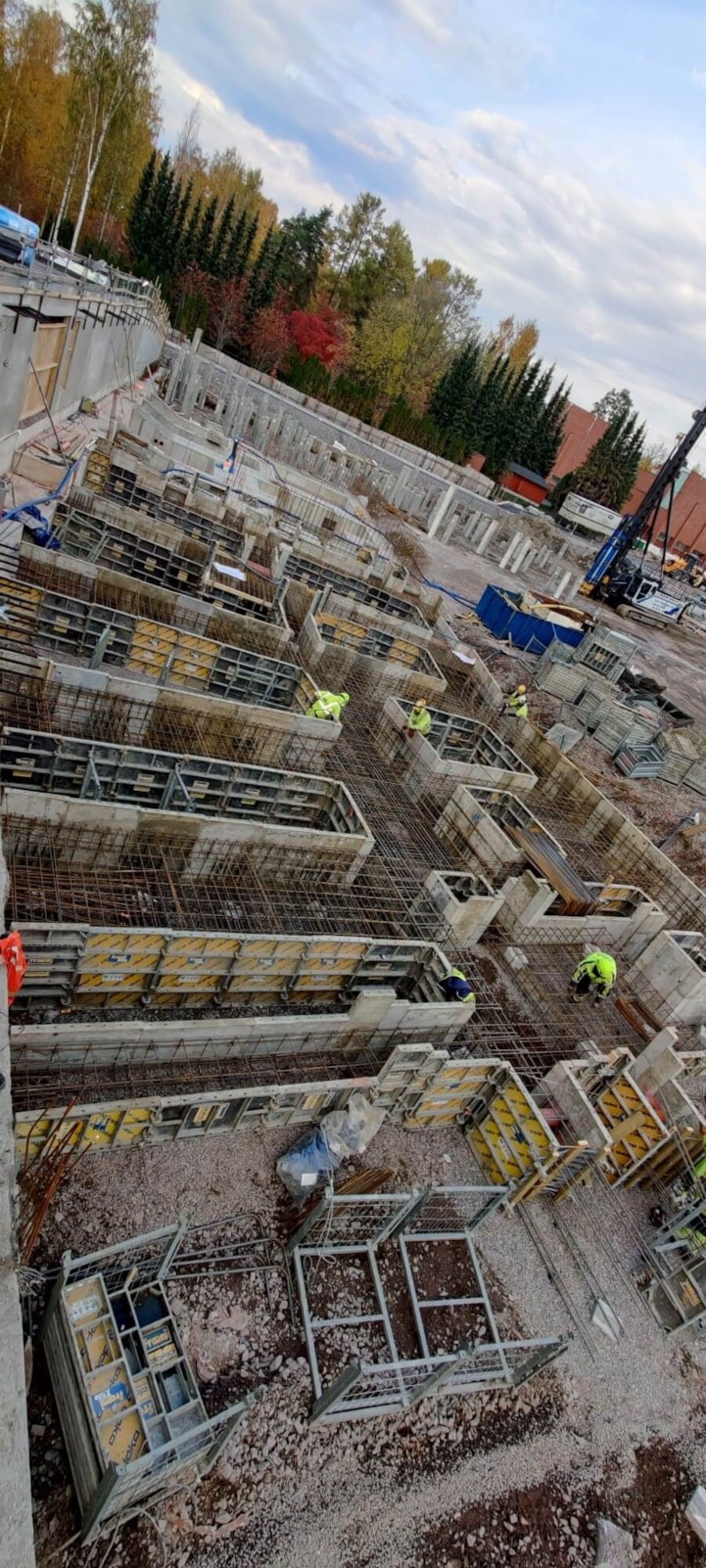

Kuva 5. Anturan muotitus- ja raudoitustöitä tehdään G-rapun alueella.
Työturvallisuus
Työmaan viimeisimmän MVR-mittauksen tulos on 97,95 % (ulkoinen mittaus).

Aikataulu
