Viikkotiedote 44/2021

Vaihe 1

Käynnissä olevat työvaiheet

Autohalli ja piha-alueet:

  • Pihakannen luiskan työt
  • Muuraus A-rapun pohjoissivulla
  • Autohallin maanrakennustyöt
  • Tukimuurin valu

A-rappu:

  • Väliseinät
  • Tasoitus
  • Maalaus

B-rappu:

  • Laatoitus
  • Laminaatit
  • Kylpyhuoneiden alakatot
  • Käytävän alakatot
  • Keittiöiden graniittitasot

C-rappu:

  • Väliseinät
  • Tasoitus
  • Maalaus
  • Kalusteet
  • Laatoitus

D-rappu:

  • Kylpyhuoneiden vesikalusteet
  • Kylpyhuoneiden kalusteet
  • Oviasennus
    44,1

    Kuva 1. D-rapussa käytävien alakattorungot ovat valmiina alakattolevyjen asennusta varten.

    44,2

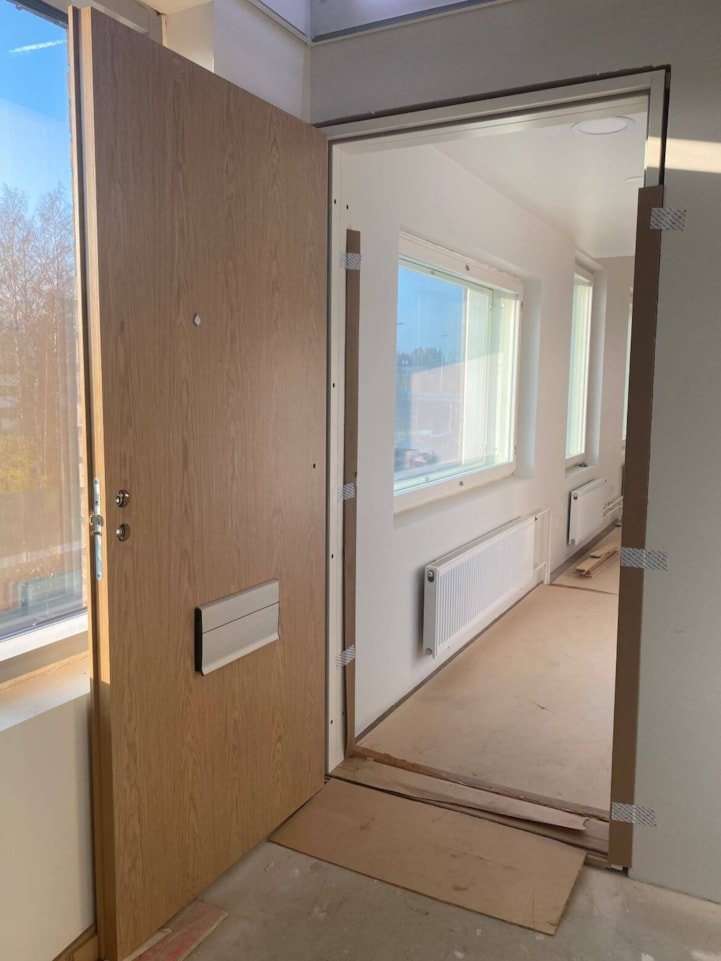

    Kuva 2. Asuntojen ovien asennus on aloitettu D-rapussa.

Työturvallisuus

Työmaan viimeisimmän TR-mittauksen tulos on 98,20 %.

Aikataulu

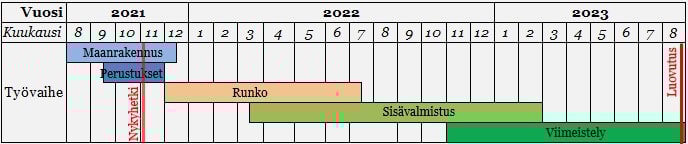

V1 Aikataulu vk 44-2021

Vaihe 2

Käynnissä olevat työvaiheet

  • Maanrakennus
  • Perustukset
  • Sokkelielementtien asennus
    44,3

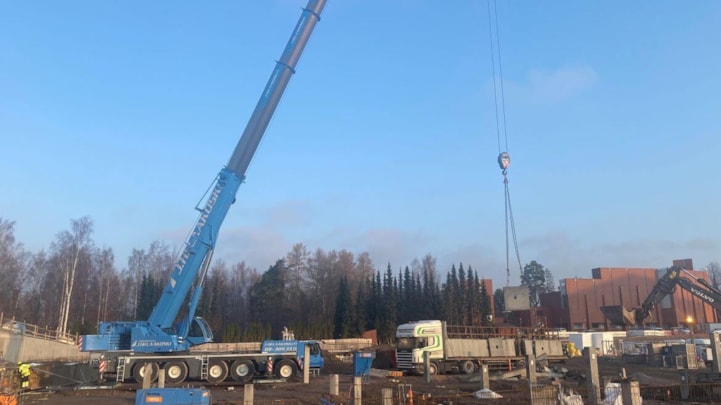

    Kuva 3. Sokkelielementtien asennustyöt etenevät G-rapun alueella.

    44,4

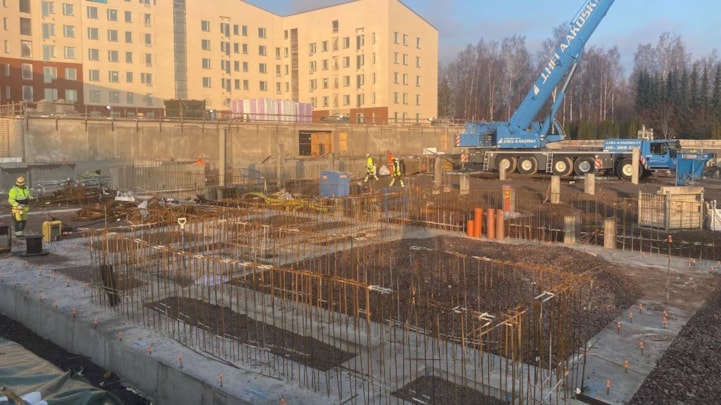

    Kuva 4. Anturan muotti- ja raudoitustyöt jatkuvat.

Työturvallisuus

Työmaan viimeisimmän MVR-mittauksen tulos on 96,30 %.

Aikataulu

V2 Aikataulu vk 44-2021
