Viikkotiedote 46/2021

Vaihe 1

Käynnissä olevat työvaiheet

Autohalli ja piha-alueet:

  • Pihakannen harkkomuuraus
  • Ovenpielien laatoitus
  • Julkisivun villoitus ja muuraus A-rappu
  • Autohallin maanrakennustyöt
Kuva 1

Kuva 1. Pihakannen harkkomuuraus.

A-rappu:

  • Väliseinät
  • Tasoitus
  • Maalaus

B-rappu:

  • Laatoitus
  • Laminaatit
  • Kylpyhuoneiden putkityöt
  • Keittiöiden graniittitasot

C-rappu:

  • Väliseinät
  • Tasoitus
  • Maalaus
  • Kalusteet
  • Laatoitus

D-rappu:

  • Ovien asennus
  • Sälekaihtimet
Kuva 4

Kuva 2. Sälekaihtimet.

Kuva 3

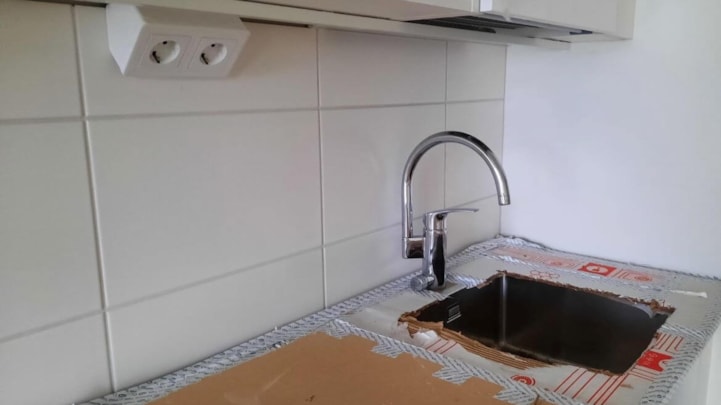

Kuva 3. Malliasunnon keittiönhana.

Työturvallisuus

Työmaan viimeisimmän TR-mittauksen tulos on 98,54 % (sisäinen mittaus).

Aikataulu

Aikataulu vaihe 1 vko 46

Vaihe 2

Käynnissä olevat työvaiheet

  • Torninosturin perustukset
  • Maanrakennus
  • Perustukset
  • Sokkelin vedeneristys
  • Elementtiasennus
Kuva 2

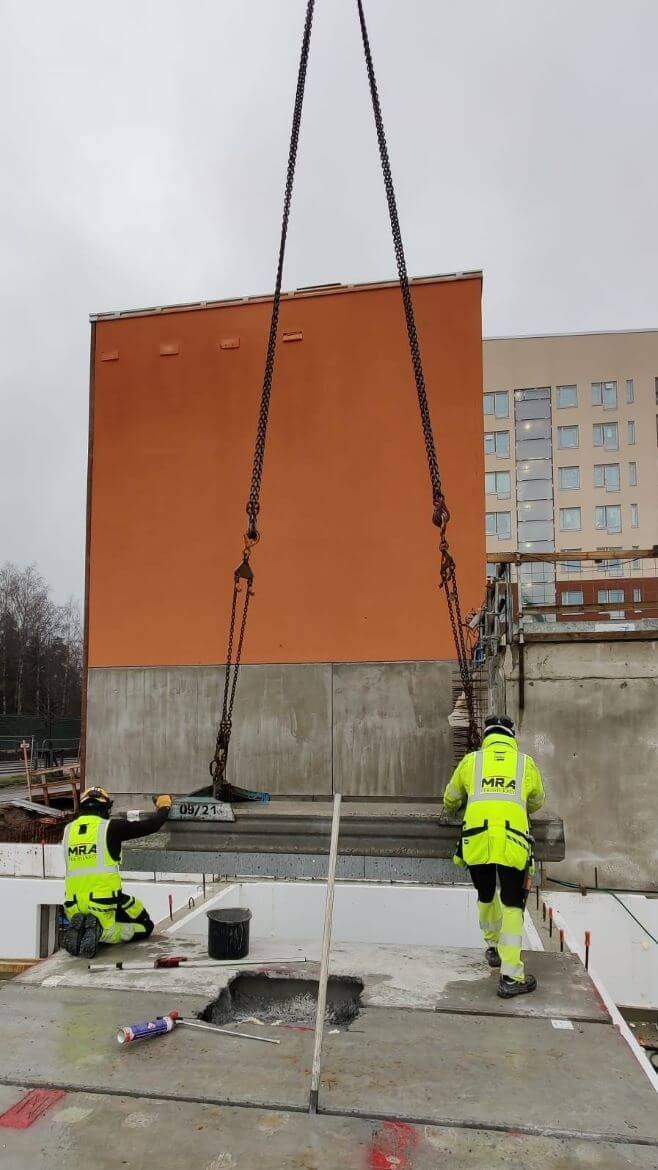

Kuva 4. Elementin asennus.

Työturvallisuus

Työmaan viimeisimmän MVR-mittauksen tulos on 97,53 % (sisäinen mittaus).

Aikataulu

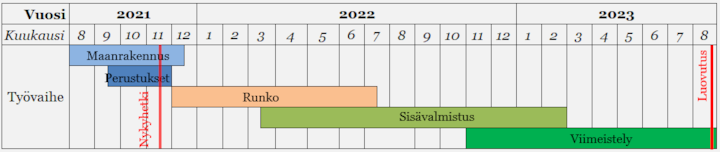

Aikataulu vaihe 2 vko 46
