Viikkotiedote 5/2022

​Vaihe 1

Käynnissä olevat työvaiheet

Autohalli ja piha-alueet:

  • Saumaus
  • Pellitys
  • Parvekelasien ja kaiteiden asennus
  • Muurauksen viimeistely
  • Autohallin putkityöt

A-rappu:

  • Ovien asennus
  • Laatoitus
  • Kalusteasennus
  • Laminaattiasennus
  • Kylpyhuoneiden putkieristykset

B-rappu:

  • Kylpyhuoneiden alakatot
  • Saunojen lauteet

C-rappu:

  • Kalusteasennus
  • Laatoitus
  • Kylpyhuoneiden alakatot
  • Saunojen rungot
  • Laminaattiasennus
  • Ovien asennus

D-rappu:

  • Loppusiivous
5-01

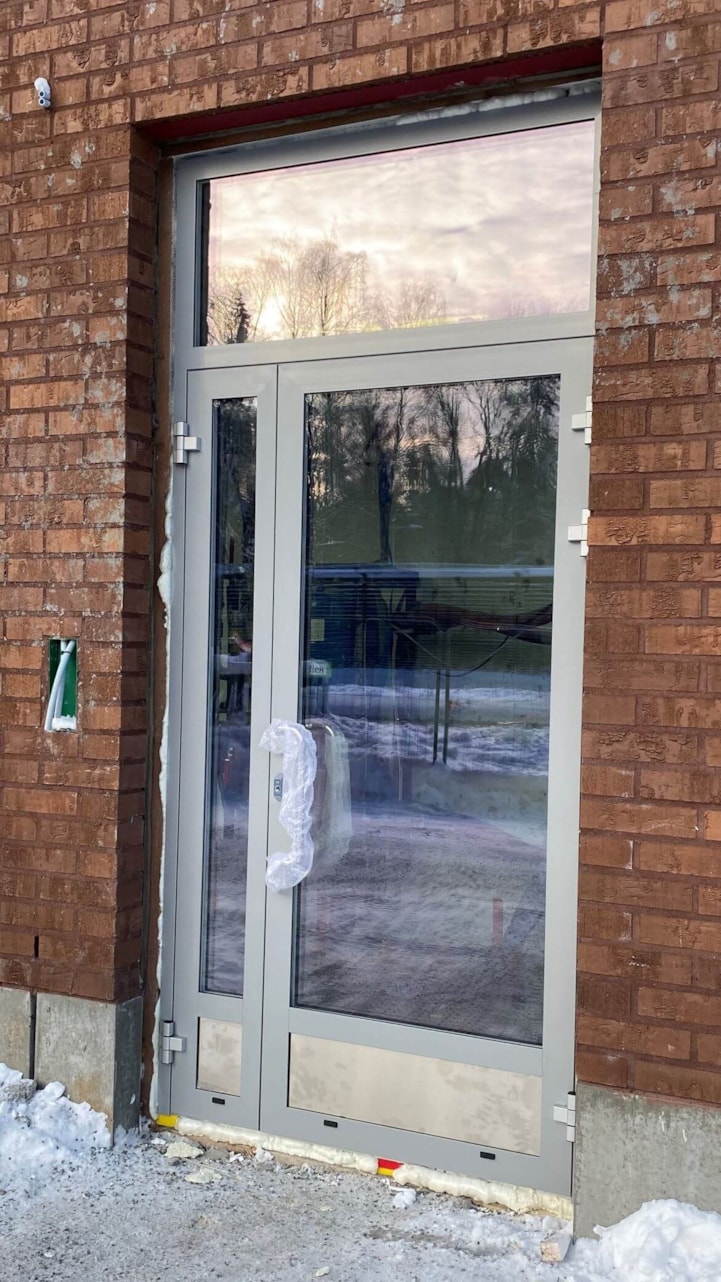

Kuva 1. Metalliulko-ovia on alettu asentaa.

Työturvallisuus

Työmaan viimeisimmän TR-mittauksen tulos on 98,69 %.

Aikataulu

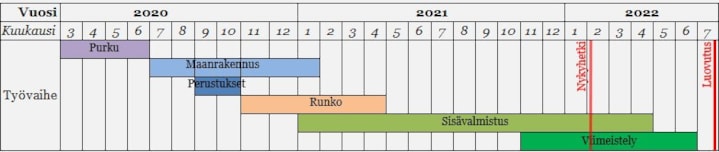

V1 aikataulu 5-2022

Vaihe 2

Käynnissä olevat työvaiheet

E-rappu:

  • 2. kerroksen elementtiasennus
  • 3. kerroksen elementtiasennus
5-02

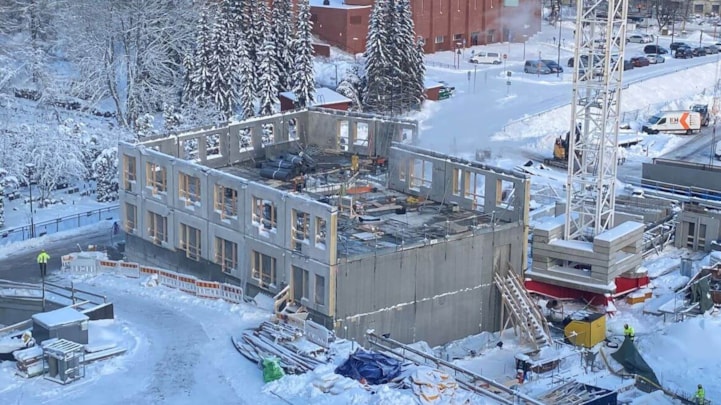

Kuva 2. E-rappu on kohonnut kolmanteen kerrokseen saakka.

G-rappu:

  • 3. kerros elementtiasennus
5-03

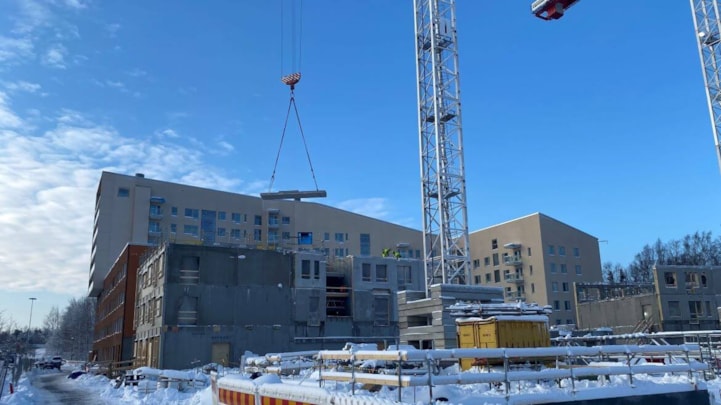

Kuva 3. G-rapun yhdeksästä kerroksesta kolmas alkaa olla pystyssä.

Työturvallisuus

Työmaan viimeisimmän TR-mittauksen tulos on 98,22 %.

Aikataulu

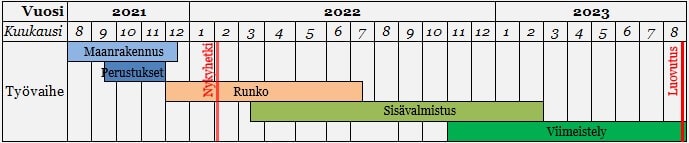

V2 aikataulu 5-2022
