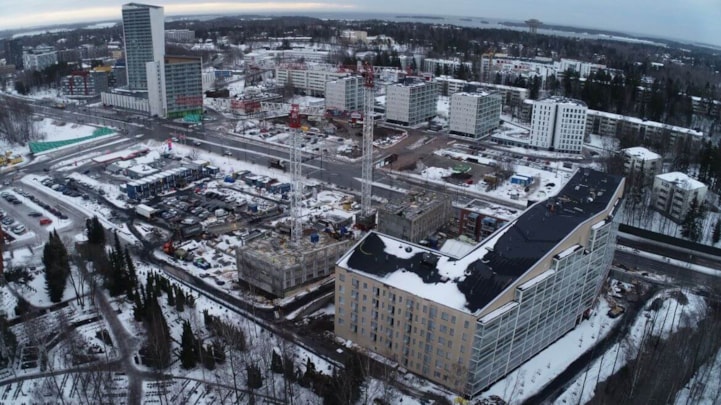

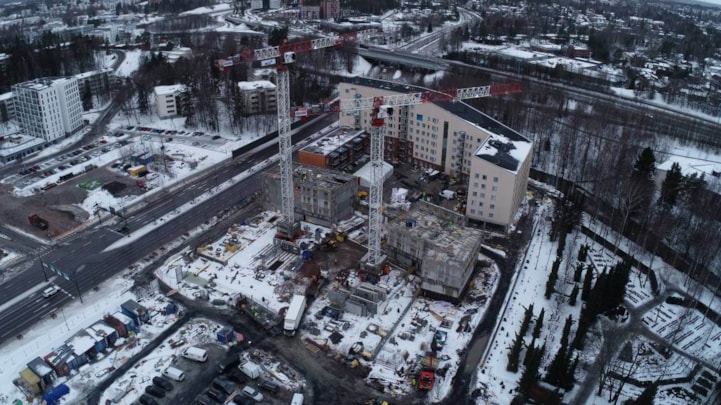

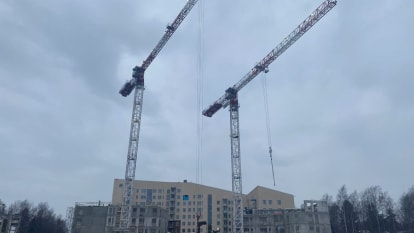

Viikkotiedote 7/2022
Vaihe 1

Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin muuraukset
- Autohallin putkityöt
- TUP-konsolien etuputsi
- Parvekkeiden kaide- ja lasiasennukset
- Saumaukset
- Ikkunapellitykset
- Pihakannen varaston kevennykset ja raudoitukset
A-rappu:
- Kalusteasennukset
- Kylpyhuoneiden alakatot ja saunat
- Laatoitus
B-rappu:
- Kylpyhuoneiden alakatot
- Kylpyhuoneiden putkityöt
C-rappu:
- Laatoitus
- Kylpyhuoneiden alakatot ja saunarungot
- Laminaatit
- Oviasennus
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 98,59 %.

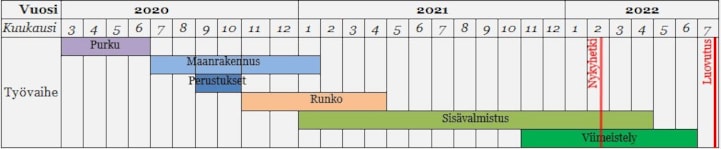

Aikataulu

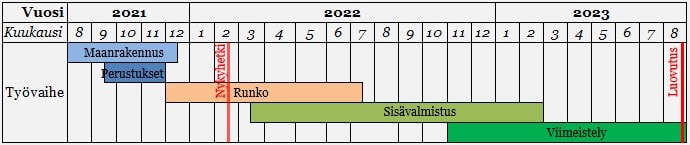

Vaihe 2

Käynnissä olevat työvaiheet
E-rappu:
- 4.kerroksen elementtiasennus
G-rappu:
- 4.kerroksen elementtiasennus
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 96,96 %.
Aikataulu
