Viikkotiedote 8/2022
Vaihe 1
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Paikkamuuraus
- Alimaklinjan ja Tup-parvekkeiden saumaus
- A-talon pohjoispuolen ja nauhaikkunoiden pellitykset
- Pihavaraston raudoitus, muotitus ja valu
- Tup-parvekkeiden lasitus

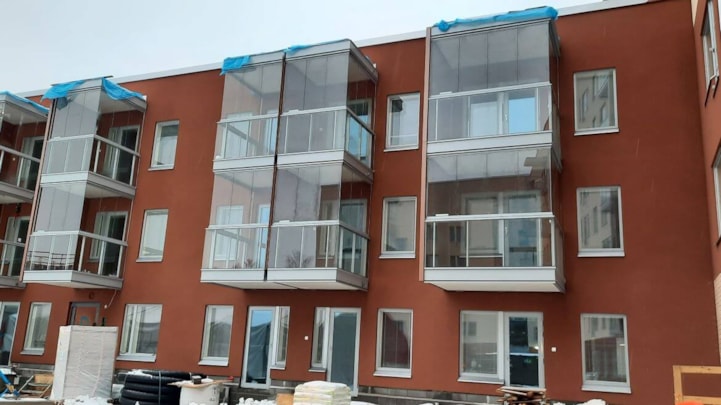

Kuva 1. Sisäpihalla D-rapussa Tup-parvekkeet lasitettu.
A-rappu:
- Laatoitus
- Laminaatit
- Kalusteasennukset
- Kylpyhuoneiden alakatot ja saunat
- Autohallin lattian pintakäsittely
B-rappu:
- Kylpyhuoneiden alakatot
- Kylpyhuoneiden putkityöt
- Kylpyhuoneiden kalusteet
- Saunojen lauteet
- Maalauskorjaukset
C-rappu:
- Laatoitus
- Laminaatit
- Kylpyhuoneiden alakatot ja saunat
- Oviasennus
- Kodinkoneasennus

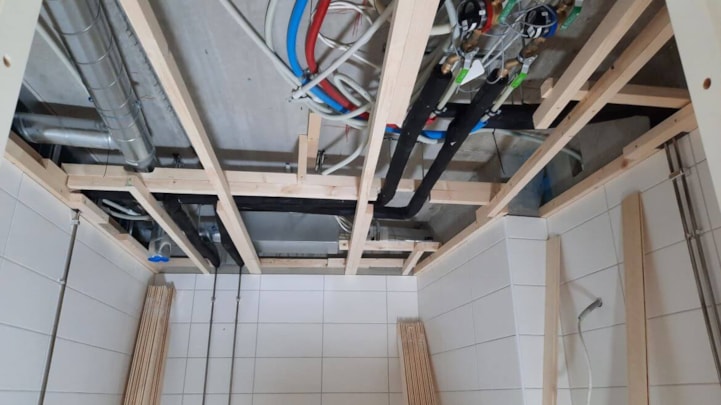

Kuva 2. Kylpyhuoneen alakaton runkotyöt käynnissä C-rapussa.
D-rappu:
- Käytävän lattian laatoitus
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,99 %.

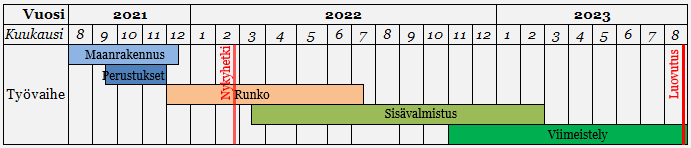

Aikataulu

Vaihe 2
Käynnissä olevat työvaiheet
E-rappu:
- 4.kerroksen elementtiasennus

Kuva 3. E-rappussa 4. krs:n seinät asennettu.
G-rappu:
- 5.kerroksen elementtiasennus

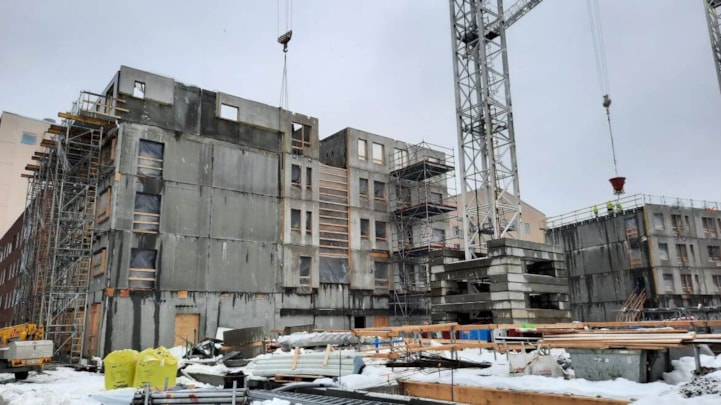

Kuva 5. G-rappu noussut 5 kerrosta.
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 96,96 %.
Aikataulu
