Viikkotiedote 15/2022

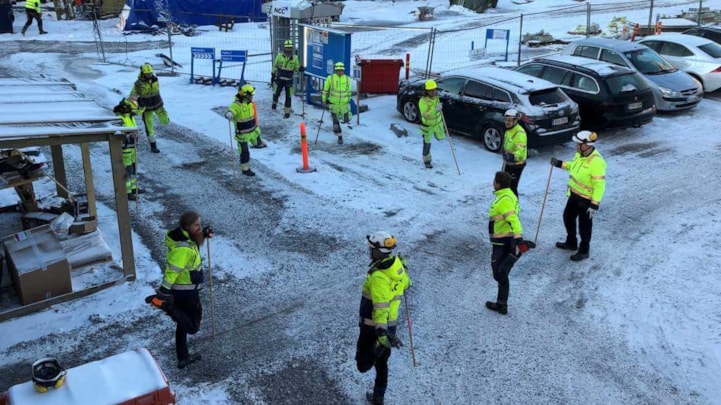

Kuva1. Työmaan aamujumpat jatkuvat tiistaina 19.4.2022.
Hyvää pääsiäistä.
Vaihe 1
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Sisäpihan ikkunoiden listoitus
- A-rapun Tup-parvekkeiden lasitus
- Pihatyöt
- Aurinkopaneleiden asennus katolle
- Autohallin seinän eristys ja levytys
A-rappu:
- Listoitus
- Kylpyhuoneiden alakattojen- ja saunojen panelointi
- Käytävien mattotyöt
B-rappu:
- Asuntojen viimeistely
- Itselleluovutuskorjaukset

Kuva 2. Liiketilan katto maalattu C-rapussa.
C-rappu:
- Keittiön välitilan laatoitus
- Kivitasojen asennus
- Listoitus
- Käytävien alakattojen rungot
- Käytävien mattotyöt
- Saunaosaston ja liiketilan maalaus
- Saunaosaston ja liiketilan laatoitus
D-rappu:
- Itselleluovutuskorjaukset
- Irtaimistovaraston lattian maalaus
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 98,69 %.

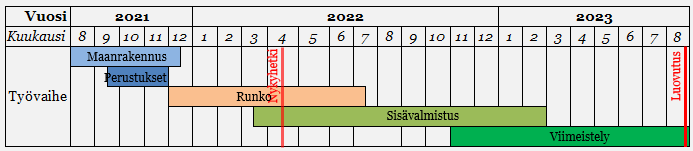

Aikataulu

Vaihe 2
Käynnissä olevat työvaiheet
E-rappu:
- LVIS -työt käynnissä
- Ikkuna-asennus

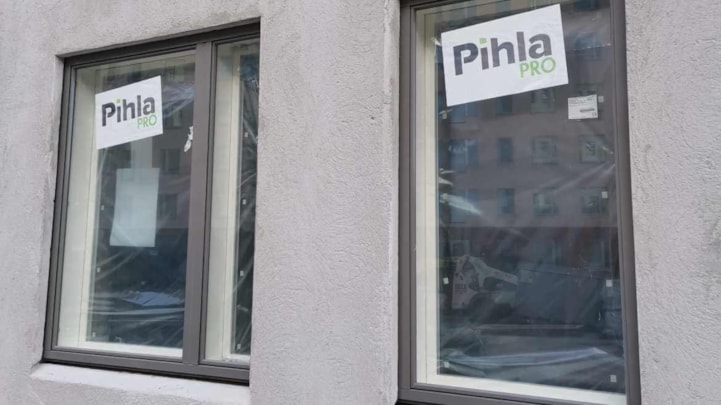

Kuva 3. Ikkuna-asennus alkoi E-rapussa.
F-rappu:
- 2. kerroksen elementtiasennus
G-rappu:
- 10. kerroksen elementtiasennus
- LVIS -työt käynnissä

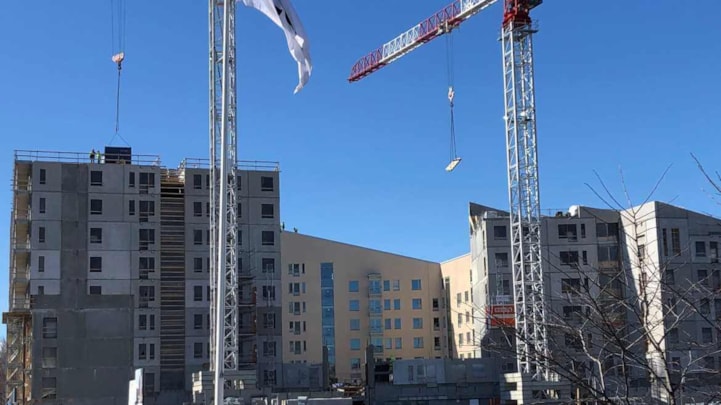

Kuva 4. Työmaa kuvattuna Merituulentieltä idästä, F-rappu alkaa nousta talojen väliin.
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 99,02 %.
Aikataulu
