Viikkotiedote 7 / 2023

NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon sekä ulkovaraston. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Rakennuksissa tb-paaluperustukset 10 - 20 m, maanvastaiset kantavat alapohjat, ontelolaatta väli- ja yläpohjat, Muuratut ulkoseinät, parveketaustaseinät puurakenteisia ja puuverhoiltuja, betoniparvekkeet. Puurakenteinen pulpettikatto, katteena konesaumattu pelti. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.

Työmaan kuulumisia

Työt jatkuvat aikataulun mukaisesti.

Talo A

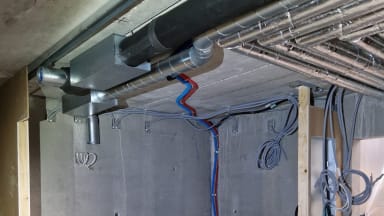

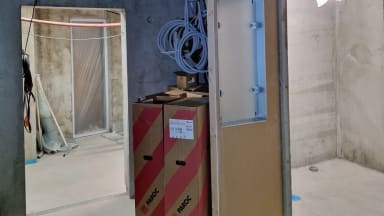

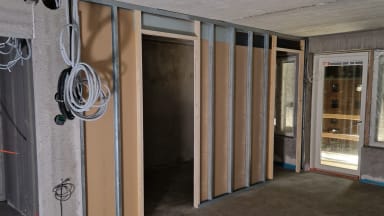

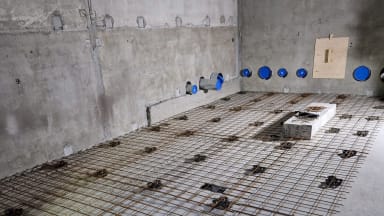

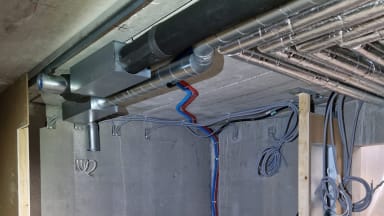

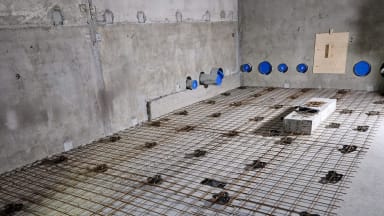

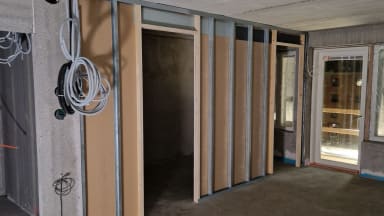

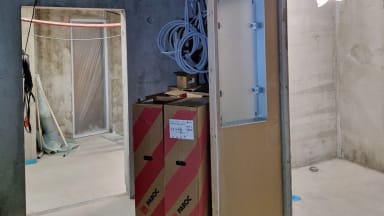

Ensimmäisessä kerroksessa sijaitsevan IV-konehuoneen lattian valuvalmistelut on käynnissä. Neljännessä ja viidennessä kerroksessa on lattioiden plaanovalut sekä kipsilevyseinien ensimmäisen puolen levytykset tehty. Toisen puolen levytystyöt alkavat ensi viikolla. Hissin asennustyö alkoi tänään. IV kanavien asennus sekä väliseinien ja alakattojen sähkötyöt ovat käynnissä toisessa kerroksessa. Kolmannessa asennetaan käyttövesiputkia.

Talo B

Kalusteasennus on päässyt alkuun toisessa kerroksessa. Viidennen kerroksen tasoitetyöt ovat käynnissä. Ensimmäisen kerroksen dB-alakatot ovat valmiit. Hissi otettiin käyttöön tiistaina ja Alimakin purku tehdään tänään. IV-konehuone on maalattu tällä viikolla ja lattia pinnoitetaan ensi viikon aikana. Kylpyhuoneiden oikaisutyöt alkoivat eilen.


Talo C

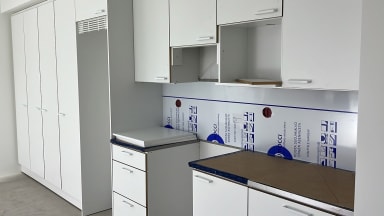

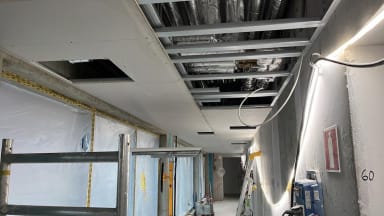

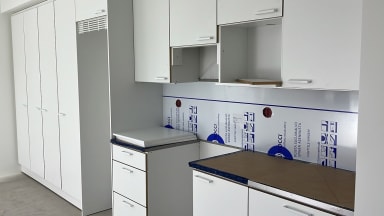

Talon IV-kone saapui tiistaina työmaalle ja se nostettiin kuudennen kerroksen konehuoneeseen kurottajalla. Ensimmäisen kerroksen käytävän alakattotyöt alkoivat tiistaina. Ensimmäisen kerroksen asuntojen vedeneristys- ja laatoitustyön ovat päässeet alkamaan. Viidennen kerroksen kalustetyöt valmistuivat keskiviikkona.

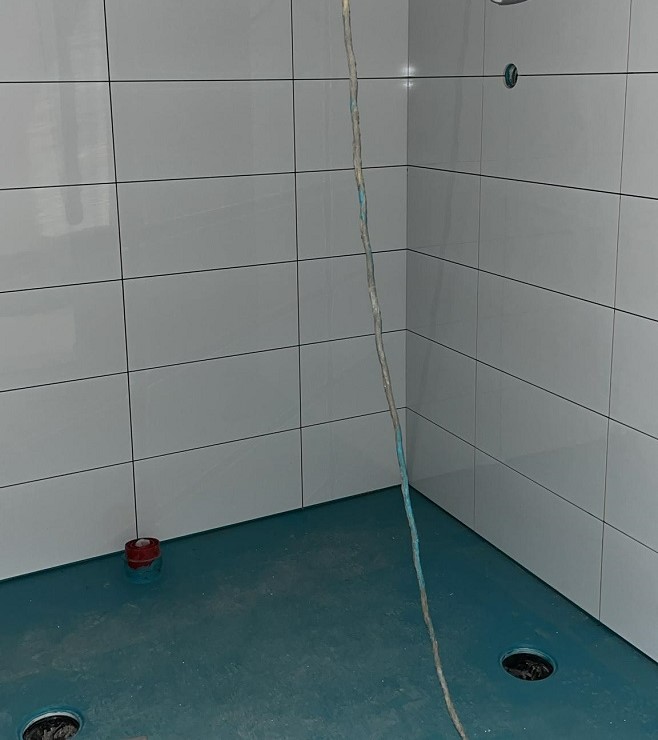

C1 vedeneristys ja laatoitus.jpg

Työturvallisuus

Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:

TR-sisäinen mittaus 98.92 % (mitattu 9.2.2023)

Työmaan aikataulu

Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
