Viikkotiedote 11 / 2023

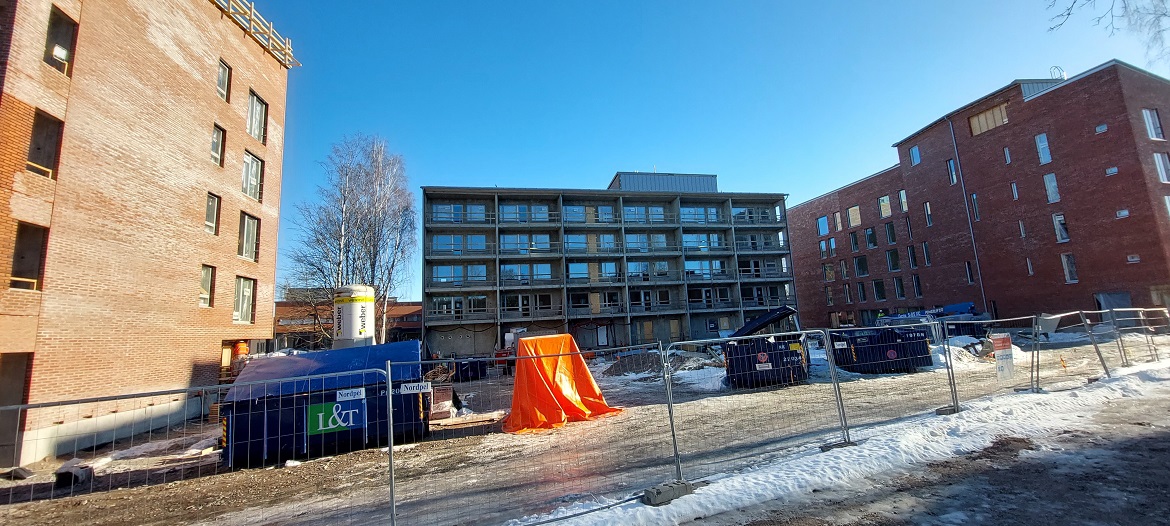

NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon sekä ulkovaraston. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Rakennuksissa tb-paaluperustukset 10 - 20 m, maanvastaiset kantavat alapohjat, ontelolaatta väli- ja yläpohjat, Muuratut ulkoseinät, parveketaustaseinät puurakenteisia ja puuverhoiltuja, betoniparvekkeet. Puurakenteinen pulpettikatto, katteena konesaumattu pelti. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia
Työt jatkuvat aurinkoisessa säässä aikataulun mukaisesti.
Talo A

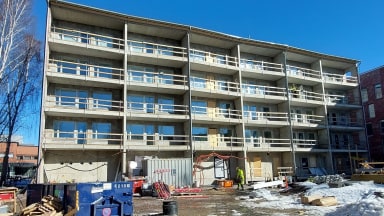

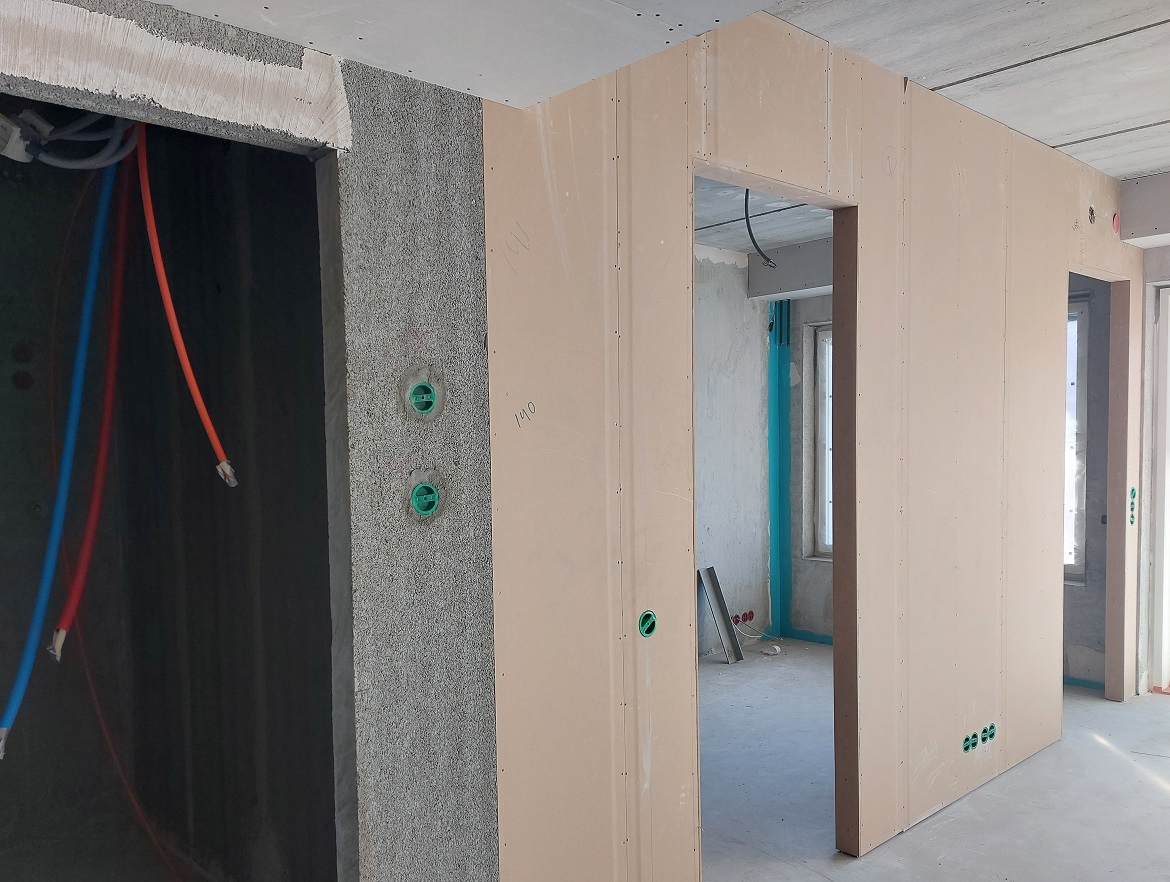

Talon muurauksista on tehty noin 93 % ja sisään käynnin muuraukset ovat käynnissä. IV-konehuoneen seinien pellitys valmistui tänään. Ensi viikolla alkaa puhallusvillan asennus. Väliseinien toisen puolen levytystyöt ovat käynnissä ja hissin asennustyöt valmistuvat ensi viikon aikana. IV-konehuoneen lattia on pinnoitettu. tasoitetyöt on alkaneet toisessa ja kolmannessa kerroksessa. Maalaustyöt ovat käynnissä toisessa kerroksessa. Väliseinien toisen puolen levytystyö on käynnissä viidennessä kerroksessa.

Talo B

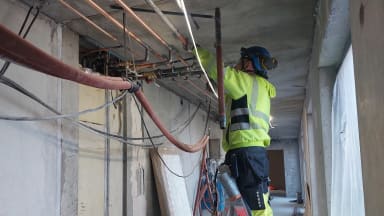

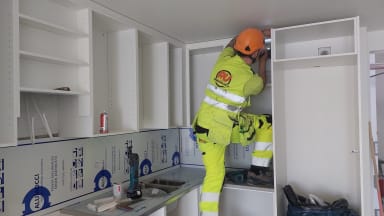

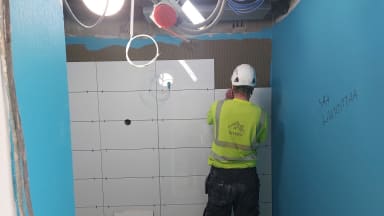

Kalustetyöt ovat valmistumassa viidennessä kerroksessa. IV-konehuoneen koneiden nosto suoritettiin eilen. Putkityöt ovat melkein valmiit lukuun ottamatta asuntojen vesikalustamista. Kylpyhuoneiden oikaisutyöt ovat käynnissä viidennessä kerroksessa ja laatoitustyö ovat käynnissä toisessa ja kolmannessa kerroksessa. Maalaustyöt ovat valmistuneet asunnoissa. Metalliovien asennus on valmis.

Talo C

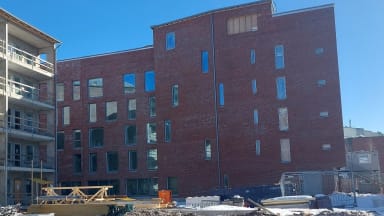

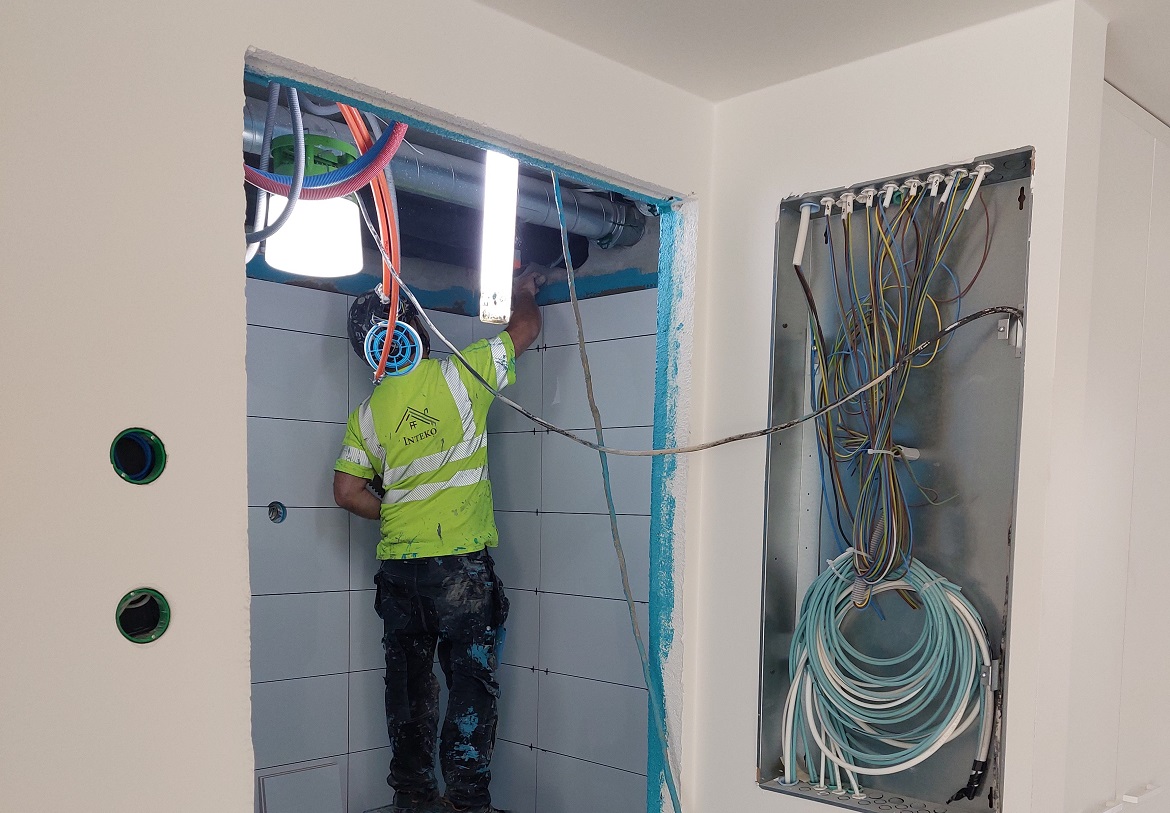

Vesieristykset ovat käynnissä viidennessä kerroksessa ja laatoitustyöt edistyvät kolmannessa kerroksessa. Saumaustyöt ovat vielä tekemättä. IV-konehuoneen akustiikka-asennukset ovat valmiit. Väliovien asennustyöt ovat alkaneet toisessa ja kolmannessa kerroksessa. Niiden listoitustyöt alkavat ensi viikolla. Laminaattiasennustyöt ovat valmiit 2.-5. kerroksessa ja ensimmäisen kerroksen asennustyöt ovat käynnissä. Laatoitustyöt ovat valmiit 1.-3. kerroksissa ja neljännen kerroksen työt ovat käynnissä.

Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-ulkoinen mittaus 96.90 % (mitattu 16.3.2023)
Työmaan aikataulu

Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
