Viikkotiedote 12 / 2023
NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon sekä ulkovaraston. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Rakennuksissa tb-paaluperustukset 10 - 20 m, maanvastaiset kantavat alapohjat, ontelolaatta väli- ja yläpohjat, Muuratut ulkoseinät, parveketaustaseinät puurakenteisia ja puuverhoiltuja, betoniparvekkeet. Puurakenteinen pulpettikatto, katteena konesaumattu pelti. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työt jatkuvat aikataulun mukaisesti.

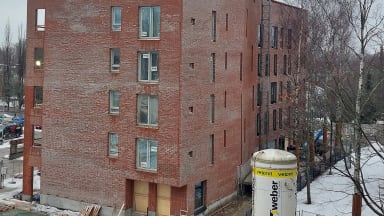

Talo A

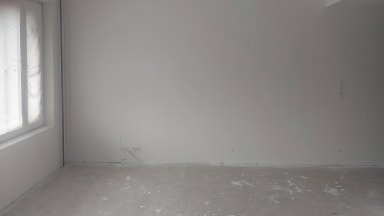

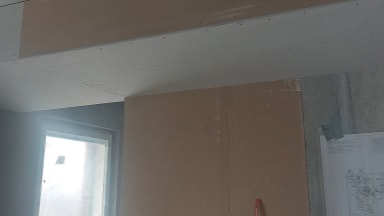

Talon hissiasennus valmistu tänään ja metalli-ikkunoiden asennus valmistui torstaina. Tasoitetyö ovat valmiit toisessa ja kolmannessa kerroksessa. Maalaustyö ovat valmiit toisessa kerroksessa ja töitä jatketaan kolmannessa kerroksessa. Kipsilevytyöt ovat valmiina kaikissa asunnoissa. IV-konehuoneen laitteet nostettiin talon sisälle tiistaina.

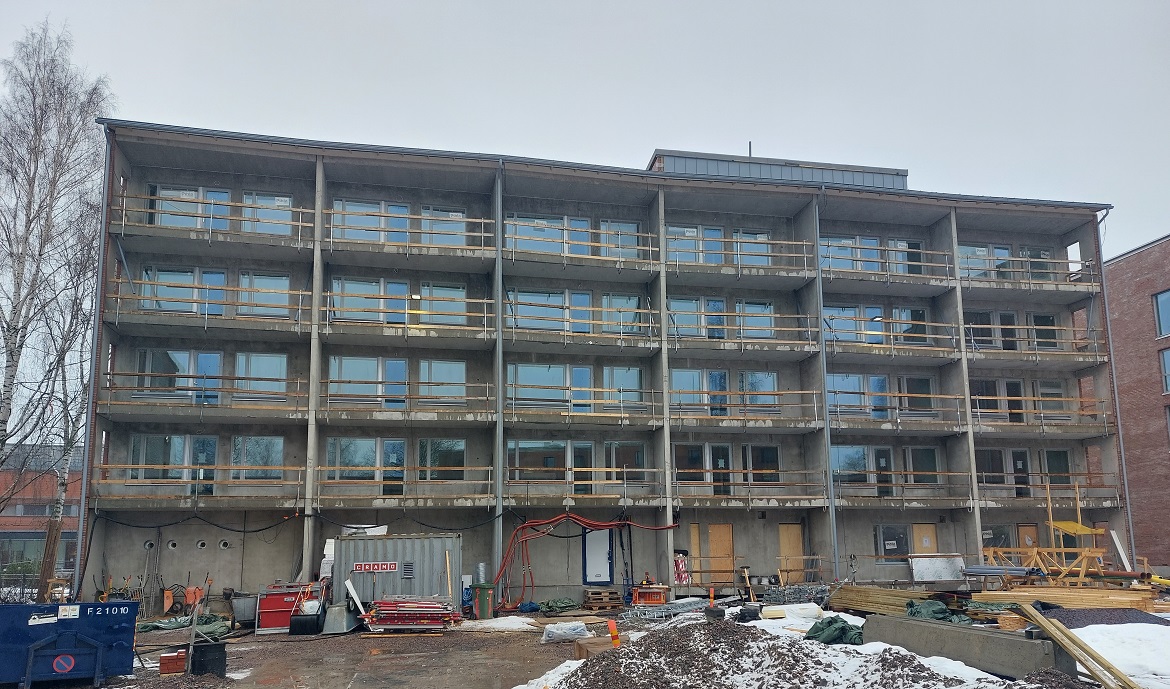

Talo B

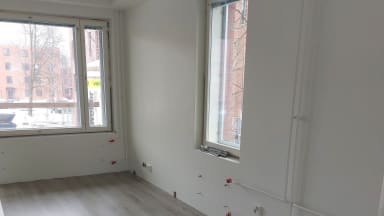

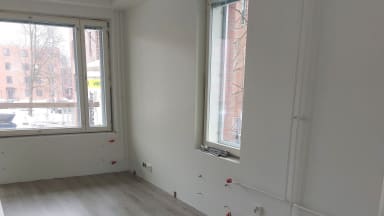

Laminaattien asennus alkoi tällä viikolla. Laatoitustyöt ovat käynnissä neljännessä kerroksessa.

Talo C

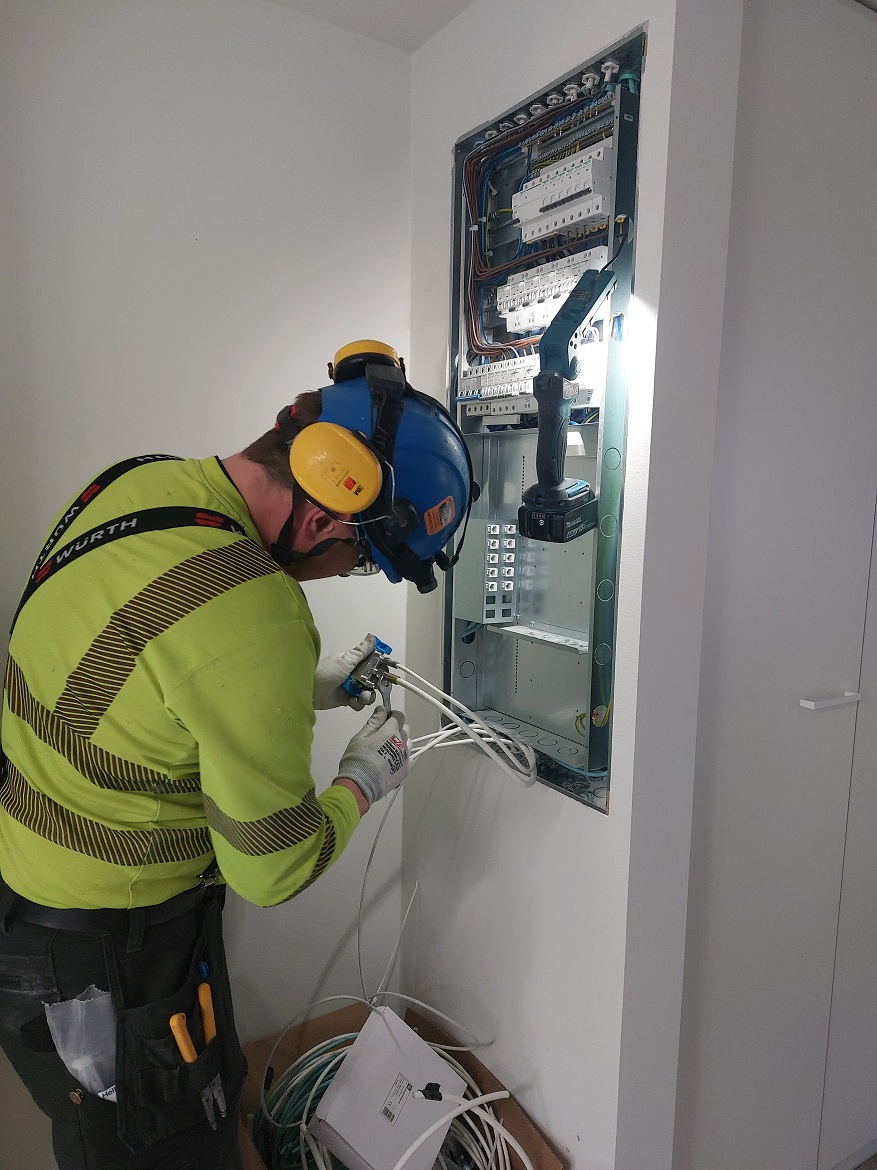

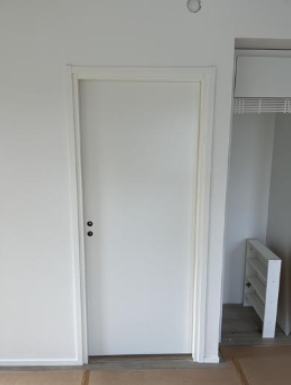

Vedeneristystyöt on tehty asuntojen kylpyhuoneissa. Laatoitustyöt jatkuvat viidennessä kerroksessa. Listoitustyöt ovat alkaneet toisessa kerroksessa ja väliovia asennetaan toisessa ja neljännessä kerroksessa. Kylpyhuoneiden putkityöt ovat käynnistyneet.
Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-sisäinen mittaus 99.01 % (mitattu 24.3.2023)

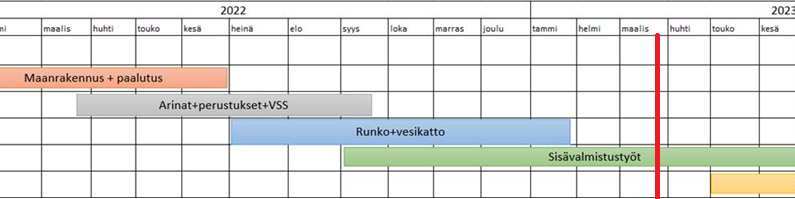

Työmaan aikataulu
Työmaa etenee aikataulussa. Alla olevassa aikataulussa on punaisella pystyviivalla esitetty nykyhetki.
