Viikkotiedote 13 / 2023

NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon sekä ulkovaraston. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Rakennuksissa tb-paaluperustukset 10 - 20 m, maanvastaiset kantavat alapohjat, ontelolaatta väli- ja yläpohjat, Muuratut ulkoseinät, parveketaustaseinät puurakenteisia ja puuverhoiltuja, betoniparvekkeet. Puurakenteinen pulpettikatto, katteena konesaumattu pelti. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.

      Työmaan kuulumisia

Työt jatkuvat aikataulun mukaisesti.

Talo A

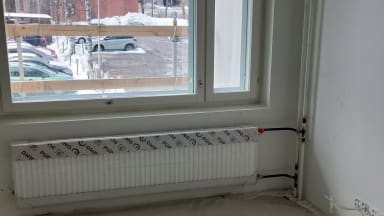

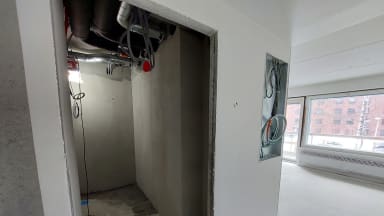

Julkisivumuuraus on valmis ja työmaa-aikainen hissi on purettu. Rakennuksen hissi on saatu käyttöön tämän viikon aikana. Tasoitetyöt ovat edenneet neljänteen kerrokseen ja maalaustyöt ovat käynnissä ensimmäisessä ja kolmannessa kerroksessa. Kylpyhuoneiden pintojen oikaisutyöt ovat käynnissä toisessa ja kolmannessa kerroksessa. Sähkötöitä tehdään yleisissä tiloissa. Patterien ja lämpölinjojen asennustyöt ovat käynnissä koko talossa.

Talo B

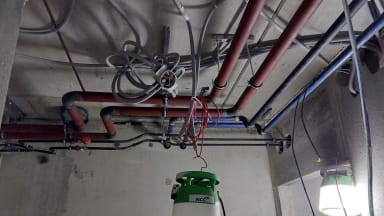

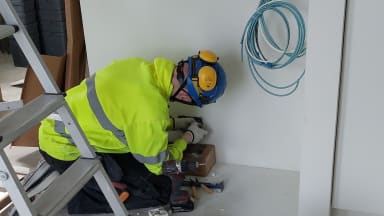

Asuntojen laminaatit on asennettu toisessa ja kolmannessa kerroksessa. Kaikki kylpyhuoneiden vesieristystyöt ovat valmiit ja laatta asennus jatkuu viidennessä kerroksessa ensi viikon maanantaina. Asuntojen maalaustyöt ovat valmiit. Samoin niiden kalusteasennukset. Saunaosaston putkiasennukset ja asuntojen sähkökalustukset ovat käynnissä.

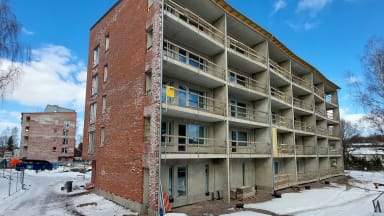

Talo C

Kylpyhuoneiden laatoitustyöt ovat valmistuneet ja kromiputkien asennus on käynnistynyt. Laminaattiasennuksista noin 85 % on asennettu. Käytävät ovat maalattu. Ensimmäisen kerroksen käytävän alakattotyöt ovat käynnistyneet.

Työturvallisuus

Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:

TR-sisäinen mittaus 94,36 % (mitattu 30.3.2023)

Työmaan aikataulu

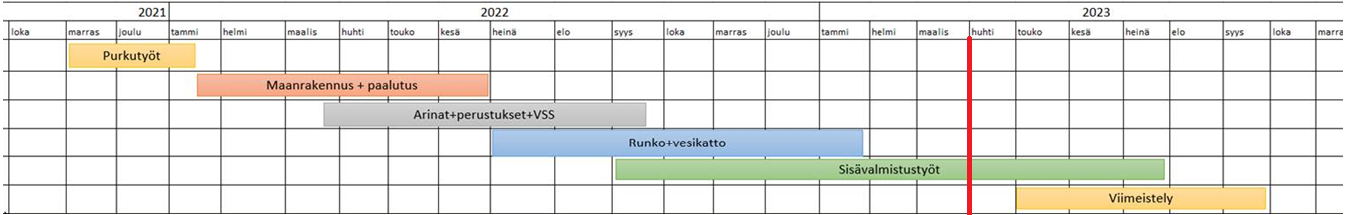

Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
