Viikkotiedote 14 / 2023
NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon sekä ulkovaraston. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Rakennuksissa tb-paaluperustukset 10 - 20 m, maanvastaiset kantavat alapohjat, ontelolaatta väli- ja yläpohjat, Muuratut ulkoseinät, parveketaustaseinät puurakenteisia ja puuverhoiltuja, betoniparvekkeet. Puurakenteinen pulpettikatto, katteena konesaumattu pelti. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia
Työt jatkuvat aikataulun mukaisesti.

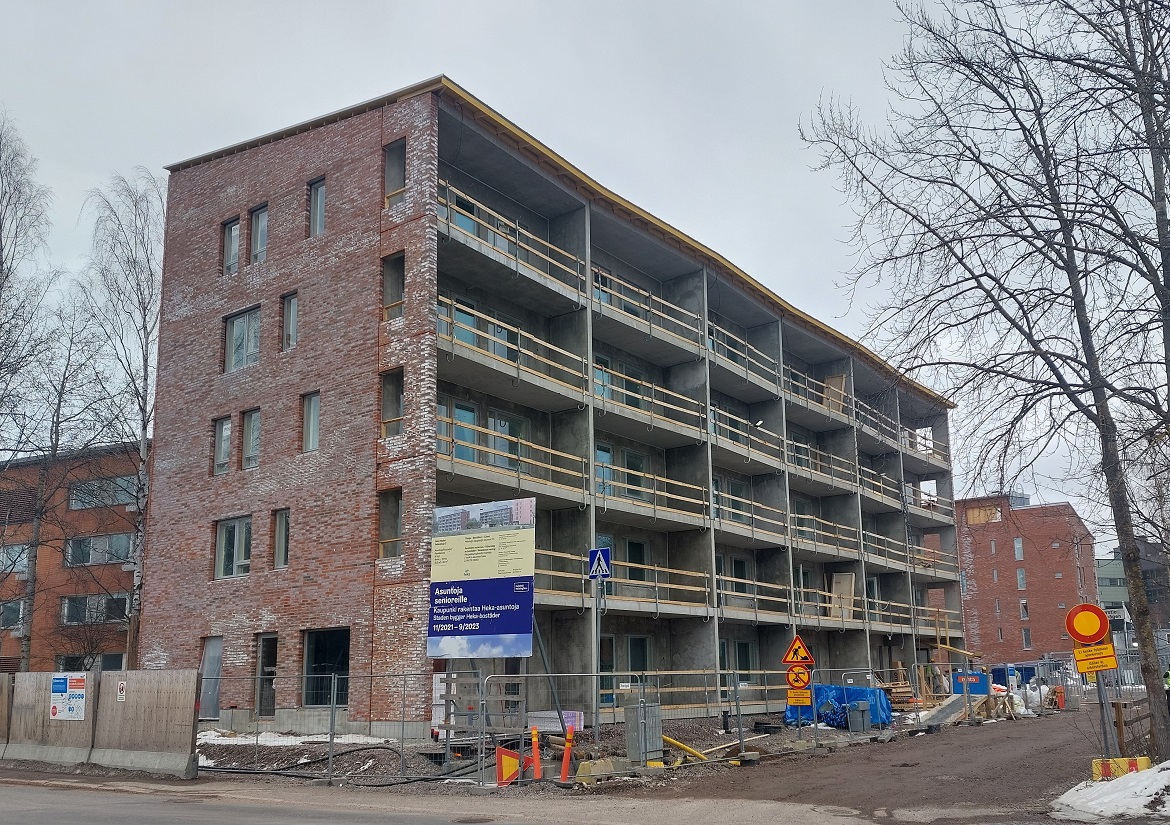

Talo A

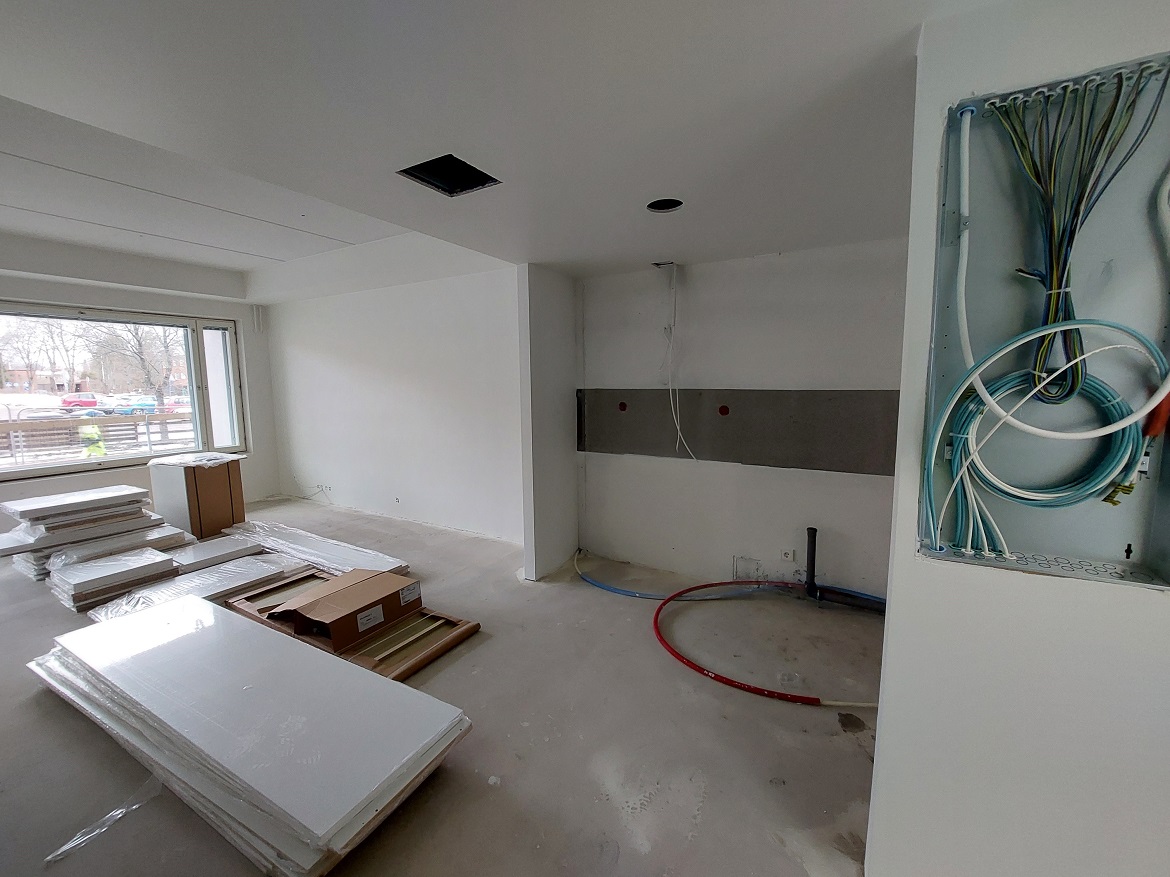

Tasoitetyöt ovat valmistuneet 1.-4. kerroksessa ja työt ovat käynnissä viidennessä kerroksessa. Maalaustyöt ovat valmiit 1.-3. kerroksissa ja jatkuvat nyt neljännessä kerroksessa. Kalusteet on kannettu ensimmäiseen ja toiseen kerrokseen. Niiden asennus käynnistyy ensi viikolla. -Kylpyhuoneiden vedeneristyksen ja laatoituksen esivalmistelut käynnissä 2.-5. kerroksissa. Patterien ja lämpöputkien asennukset ovat käynnissä 1.-5. kerroksissa. Parveke-elementtien saumaustyöt ovat käynnissä.
Talo B

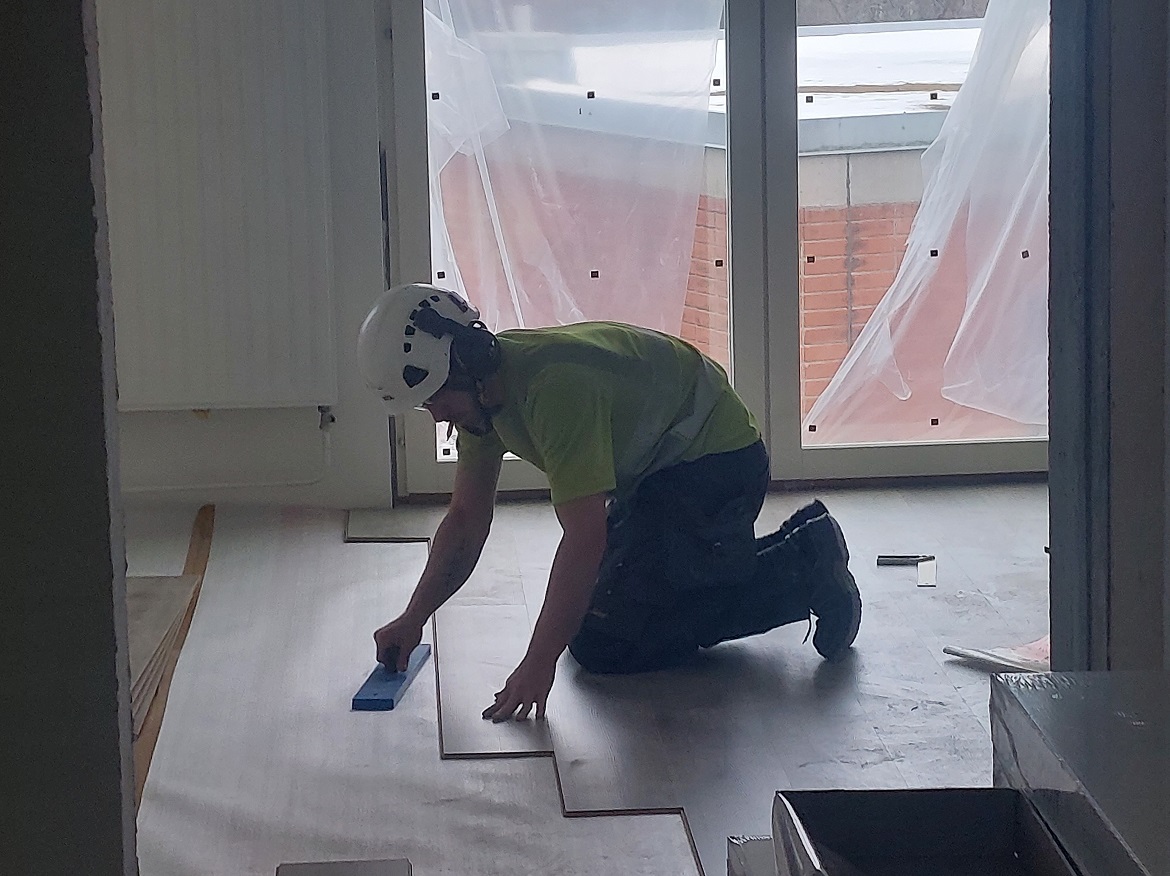

Kylpyhuoneiden laatoitustyöt ovat käynnissä viidennessä kerroksessa. Laminaatteja asennetaan neljännessä kerroksessa. Saunaosastolla on käynnissä seinien ja lattioiden pohjatyöt. Ensi viikolla alkaa porrastuvan alakattotyöt. Julkisivupellitystyöt ovat käynnissä.
Talo C

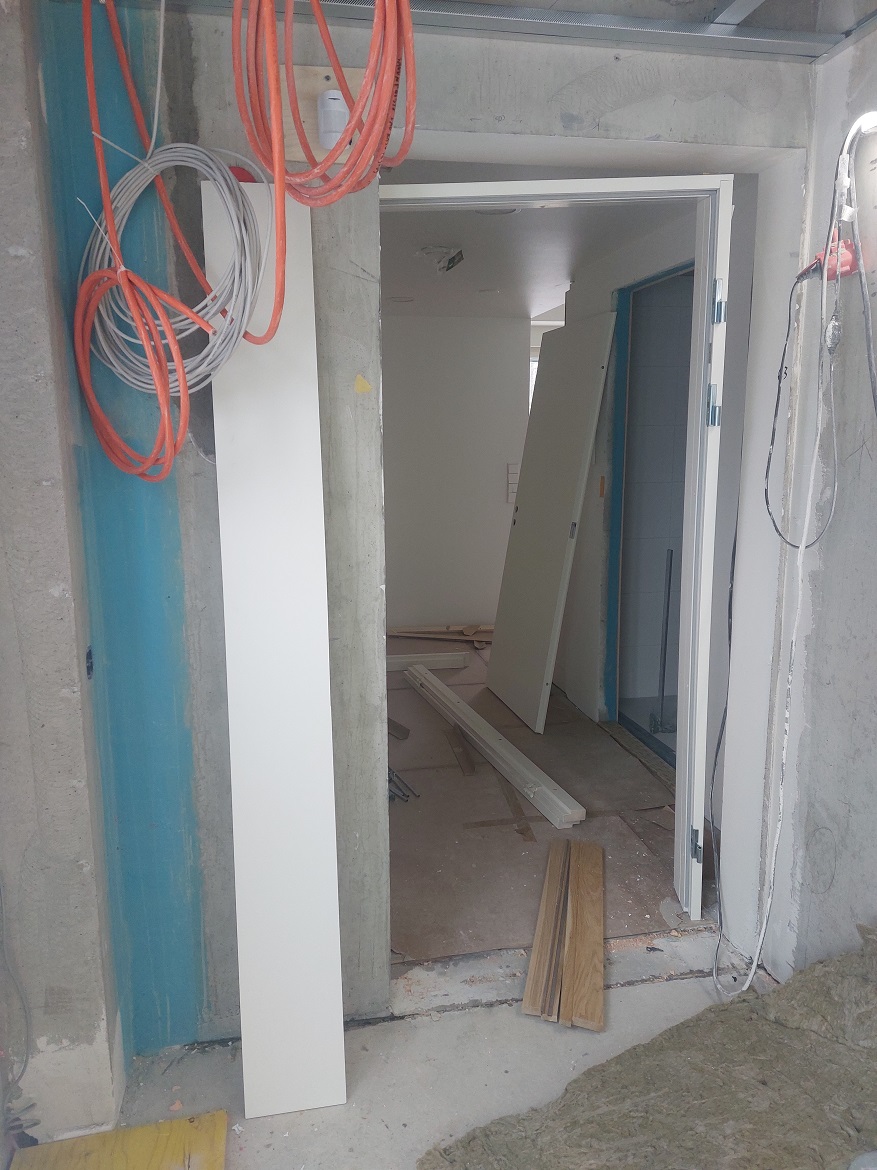

Laminaattiasennus on valmistunut. Listoitustyöt ovat käynnissä kolmannessa kerroksessa. Ovien ja karmien asennukset ovat valmistuneet. Irtainvaraston seinät ja lattia on maalattu ja villakaton asennus on käynnistynyt. Kylpyhuoneiden kromiputkien asennus on käynnissä toisessa kerroksessa.
Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-sisäinen mittaus 95.97 % (mitattu 4.4.2023)
Työmaan aikataulu

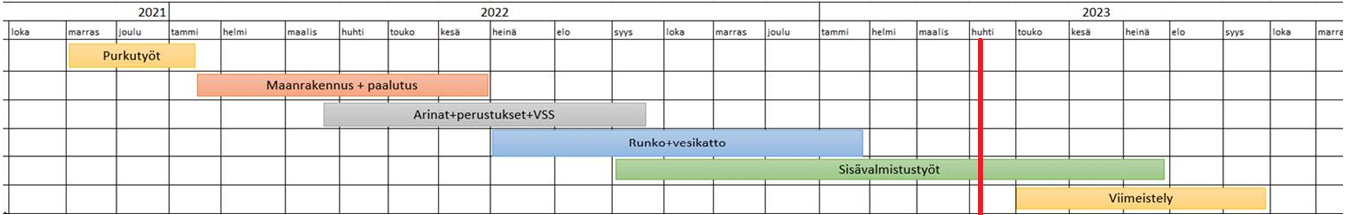

Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
