Viikkotiedote 15 / 2023

NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon sekä ulkovaraston. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Rakennuksissa tb-paaluperustukset 10 - 20 m, maanvastaiset kantavat alapohjat, ontelolaatta väli- ja yläpohjat, Muuratut ulkoseinät, parveketaustaseinät puurakenteisia ja puuverhoiltuja, betoniparvekkeet. Puurakenteinen pulpettikatto, katteena konesaumattu pelti. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.

Työmaan kuulumisia

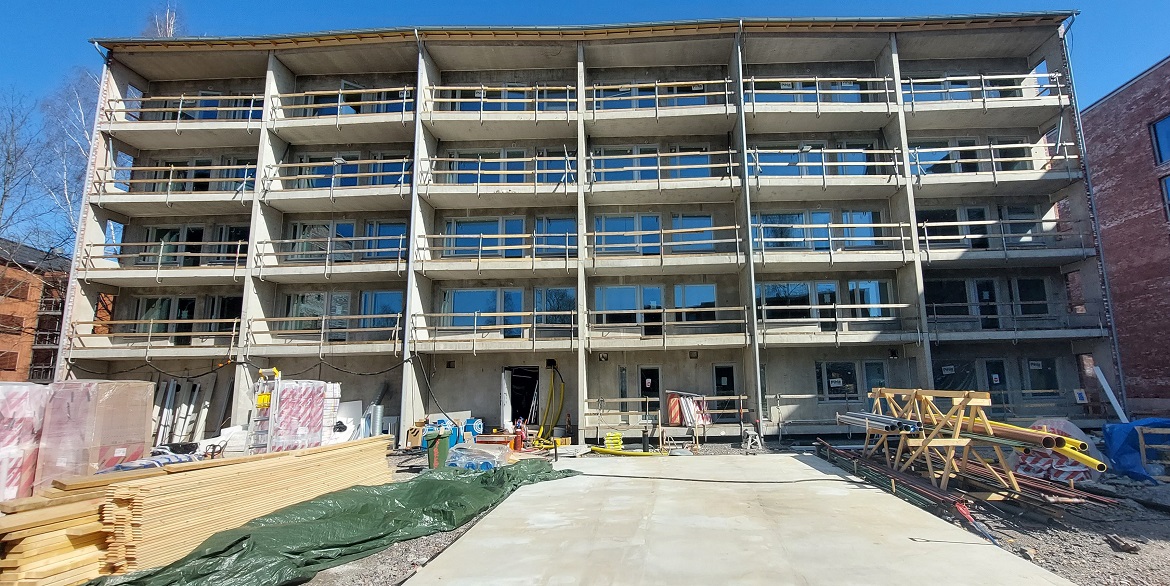

Työt jatkuvat aikataulun mukaisesti kauniissa kevät säässä.

Talo A

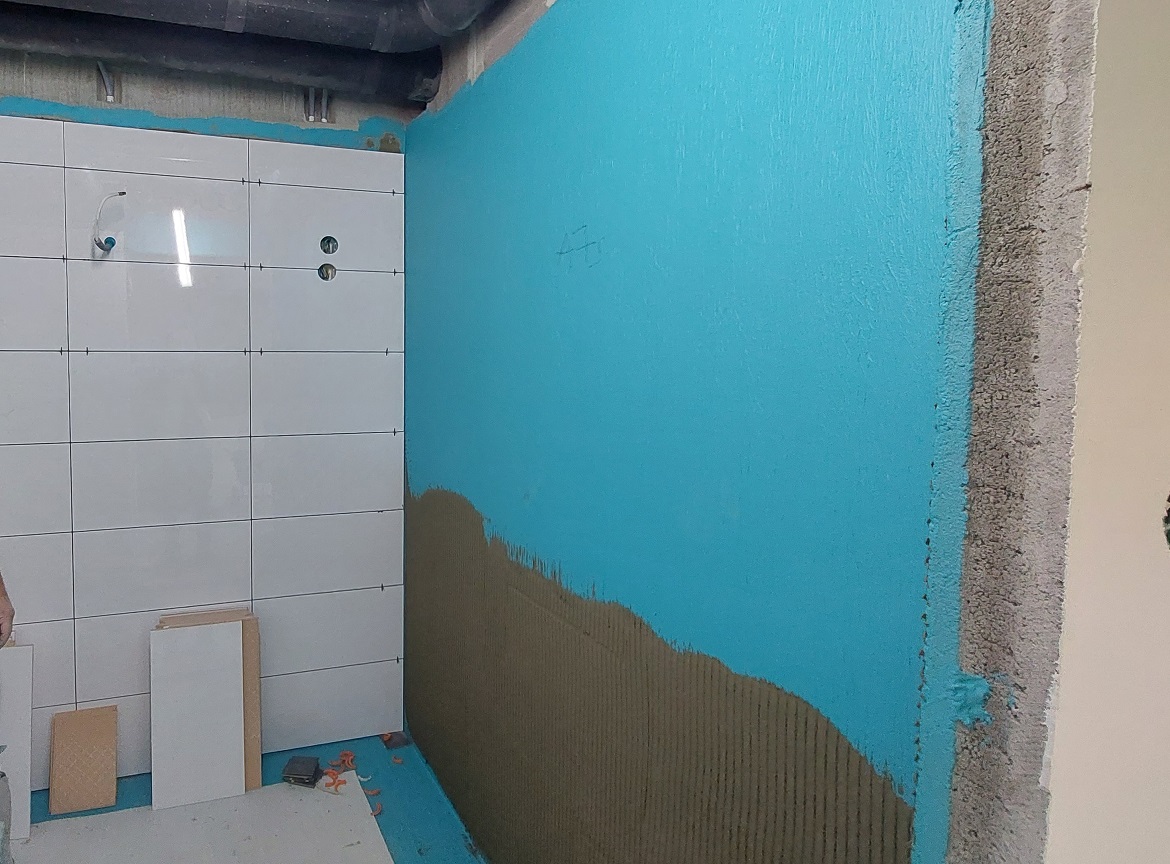

Kalusteasennus alkoi tällä viikolla ensimmäisessä kerroksessa. Myös vedeneristys- ja laatoitustyöt alkoivat tällä viikolla toisessa kerroksessa. Tasoitetyöt ovat siirtyneet viidenteen kerrokseen. Työt jatkuvat siellä vielä ensi viikolla. Maalaustyöt valmistuivat neljännessä kerroksessa. Samoin valmistui parveke-elementtien saumaustyöt.

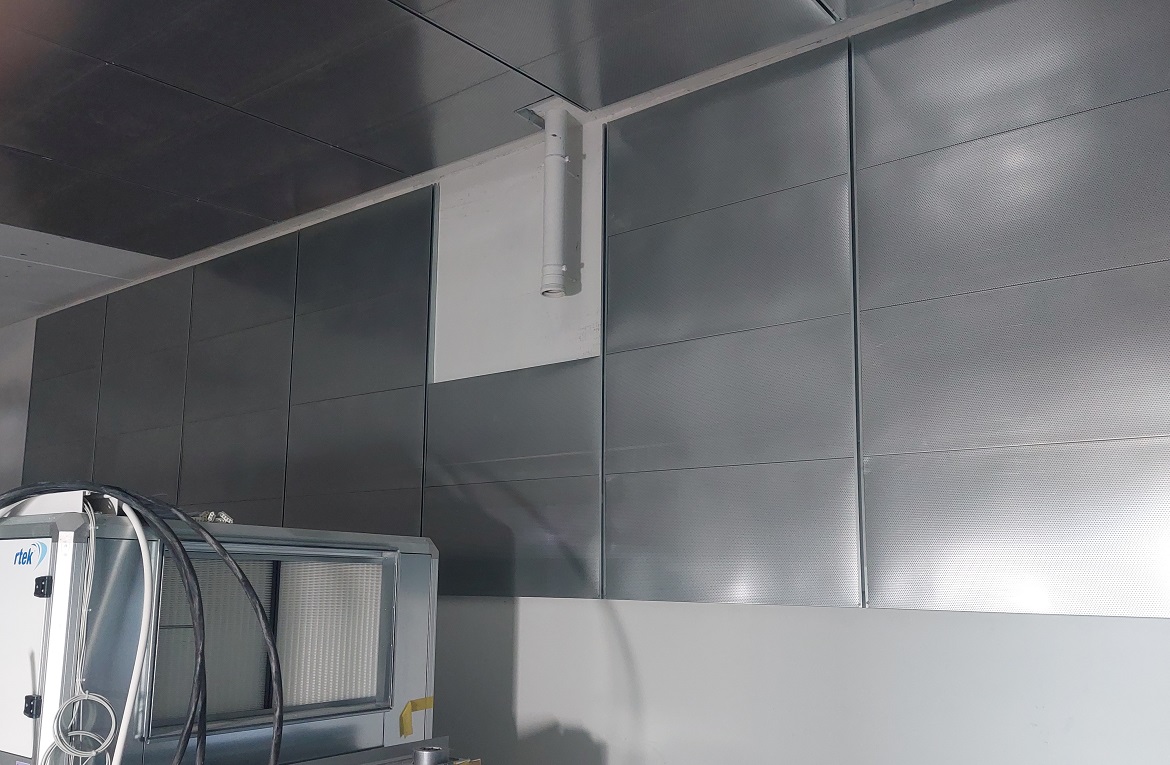

IV-konehuoneen akustiikkavilla pellitykset

Talo B

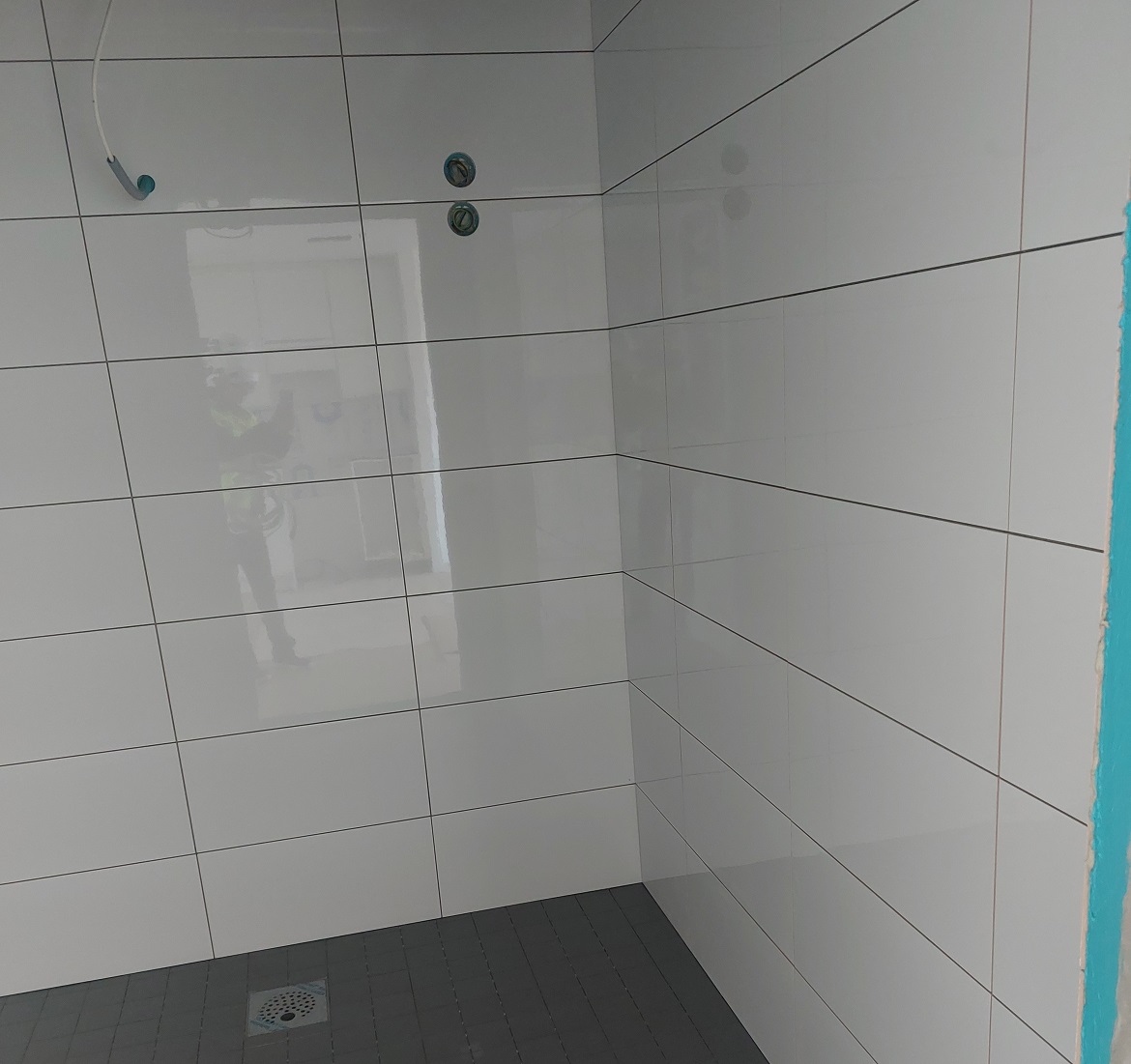

Ensimmäisen kerroksen asukastuvan alakattolevytykset valmistuivat tänään ja työt jatkuvat käytävän puolella. Asuntojen laminaattiasennustyöt ovat käynnissä neljännessä kerroksessa. Asuntojen laatoitustyöt ovat pääsääntöisesti valmiit ja saumaustyöt ovat käynnissä. IV-konehuoneen akustovillojen asennus on valmis. Räystäspellitykset ovat käynnissä ja ikkunapellitykset ovat valmistuneet.

Talo C

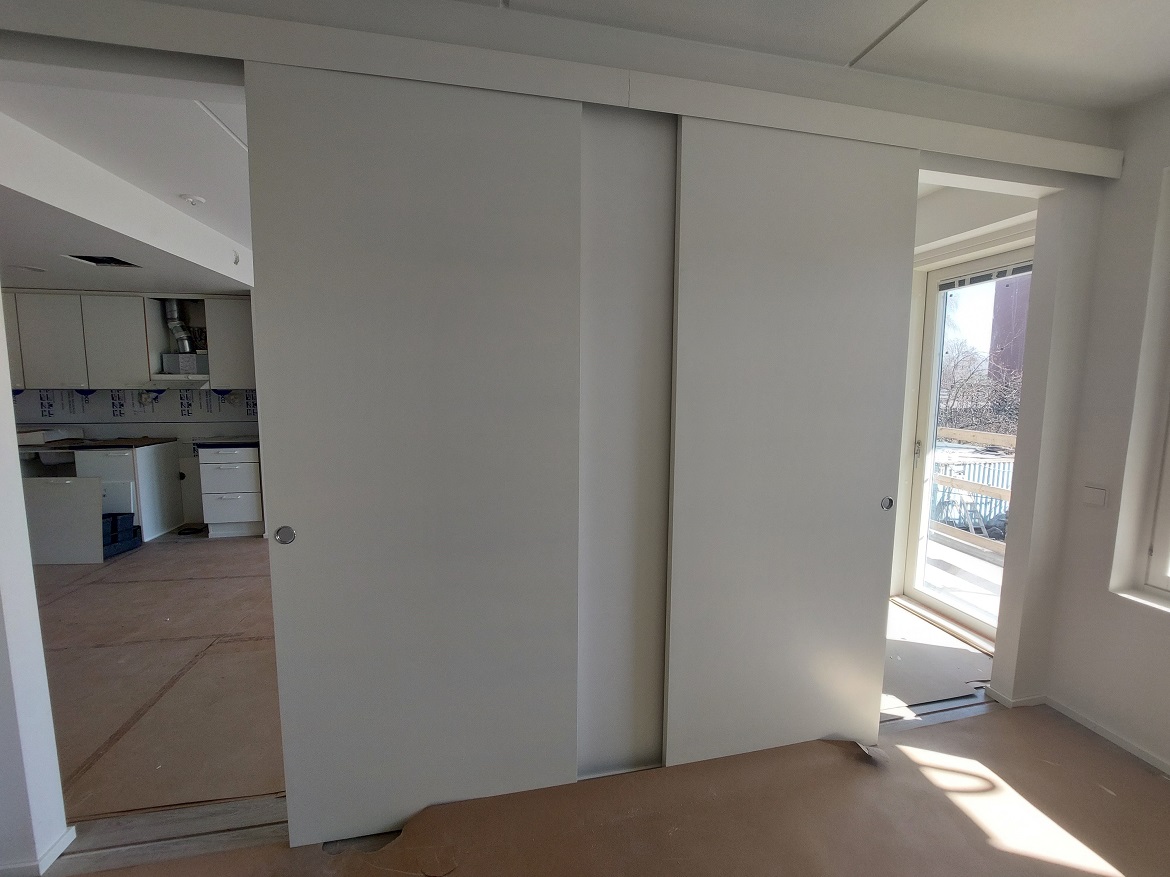

Listoitustyöt ovat käynnissä kolmannessa kerroksessa. Kylpyhuoneiden kromiputkien asennus valmistui toisessa kerroksessa ja asennustyöt siirtyivät kolmanteen kerrokseen. IV-konehuoneen haalausaukon seinärakenteiden työt alkoivat tänään.

Työturvallisuus

Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:

TR-sisäinen mittaus  97,99 % (mitattu 13.4.2023)

TR-ulkoinen mittaus  97,06 % (mitattu 14.4.2023)

Työmaan aikataulu

Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
