Viikkotiedote 16 / 2023

NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon sekä ulkovaraston. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Rakennuksissa tb-paaluperustukset 10 - 20 m, maanvastaiset kantavat alapohjat, ontelolaatta väli- ja yläpohjat, Muuratut ulkoseinät, parveketaustaseinät puurakenteisia ja puuverhoiltuja, betoniparvekkeet. Puurakenteinen pulpettikatto, katteena konesaumattu pelti. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.

      Työmaan kuulumisia

Työt jatkuvat keväisessä säässä aikataulun mukaisesti.

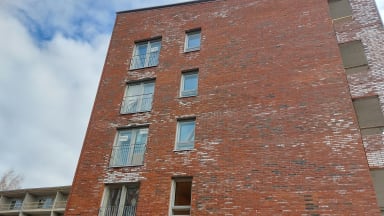

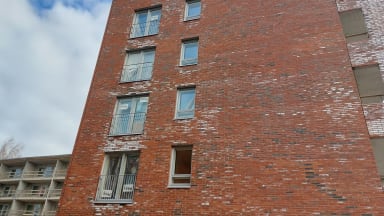

Ranskalaisia parvekekaiteita asennetaan kaikkiin kolmeen taloon.

Talo A

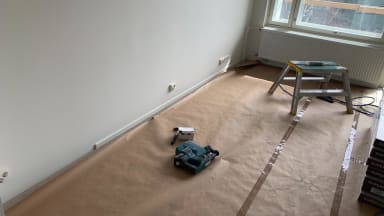

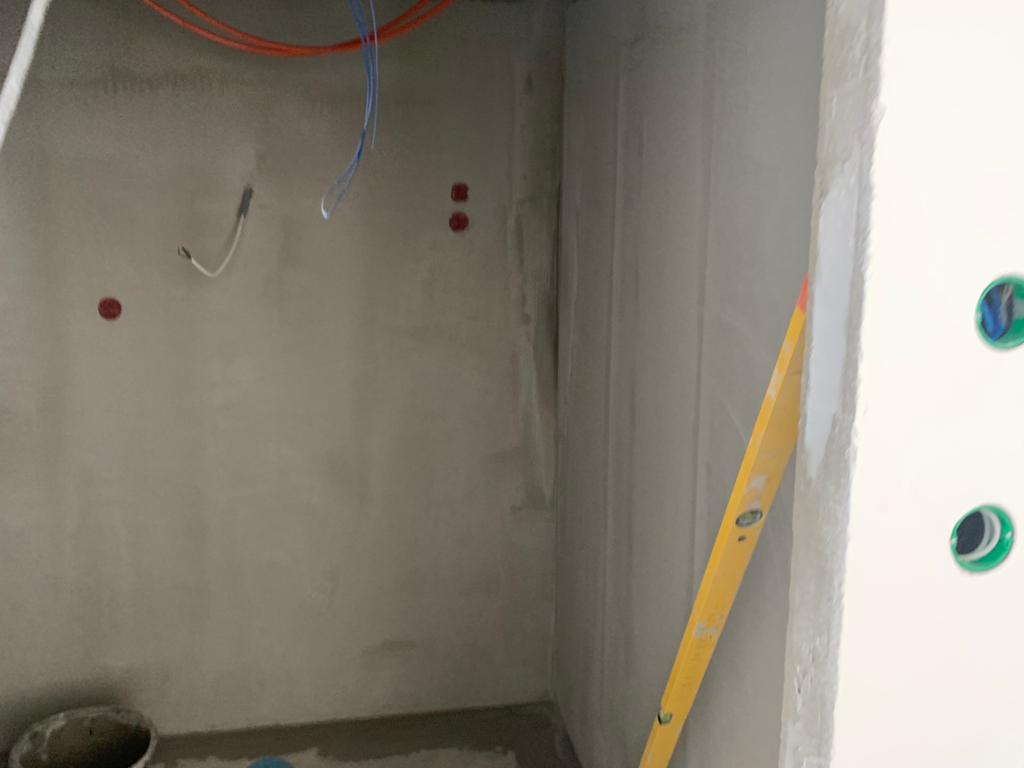

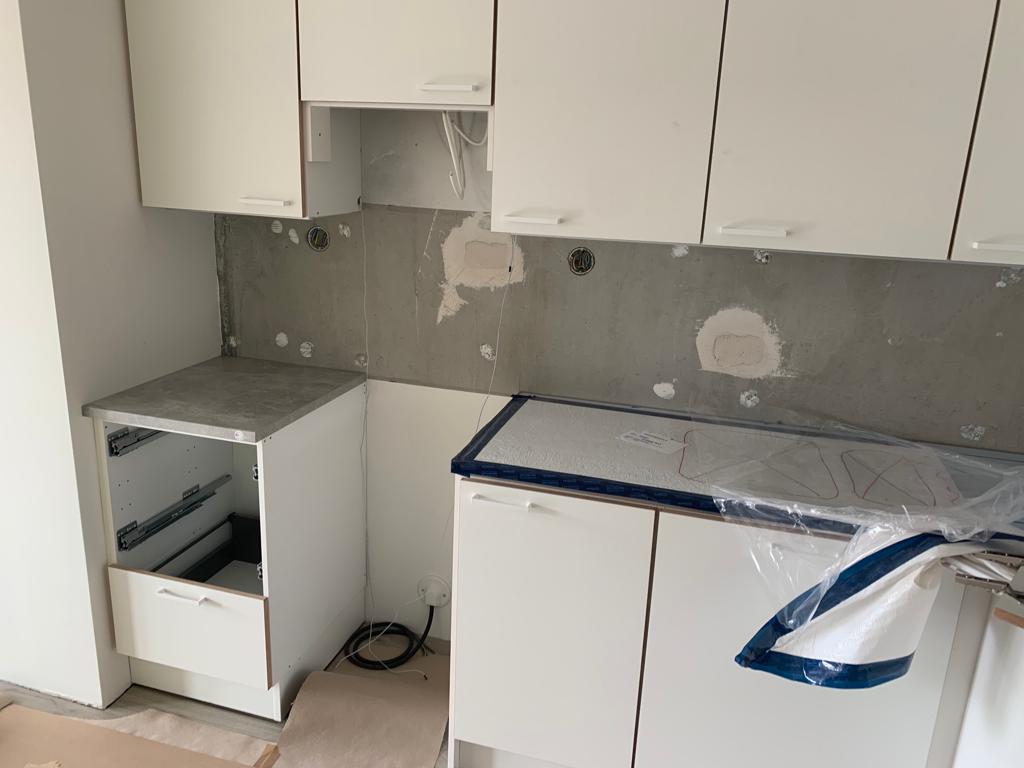

Viidennessä kerroksessa tasoitetyöt on saatu valmiiksi ja maalaustyöt ovat alkaneet. Laatoitustyöt ovat valmistuneet toisessa kerroksessa. Kylpyhuoneiden vedeneristystyöt jatkuvat neljännessä kerroksessa. Kalusteasennuksia tehdään tällä hetkellä kolmannessa kerroksessa. Ensimmäisen kerroksen yleisten tilojen lattiatasoitetöiden valmistelut ovat käynnissä ja lattiatasoite pumpataan ensi viikolla. Irtaimistovarastossa myös työt ovat edenneet katon palovillan asennuksen osalta. Ulkopuolella julkisivun ja räystäiden pellitykset ovat käynnissä. Julkisivumuurauksen viimeistelytyöt ovat käynnissä ja ranskalaisten parvekkeiden kaiteet saatiin asennettua tällä viikolla.

Talo B

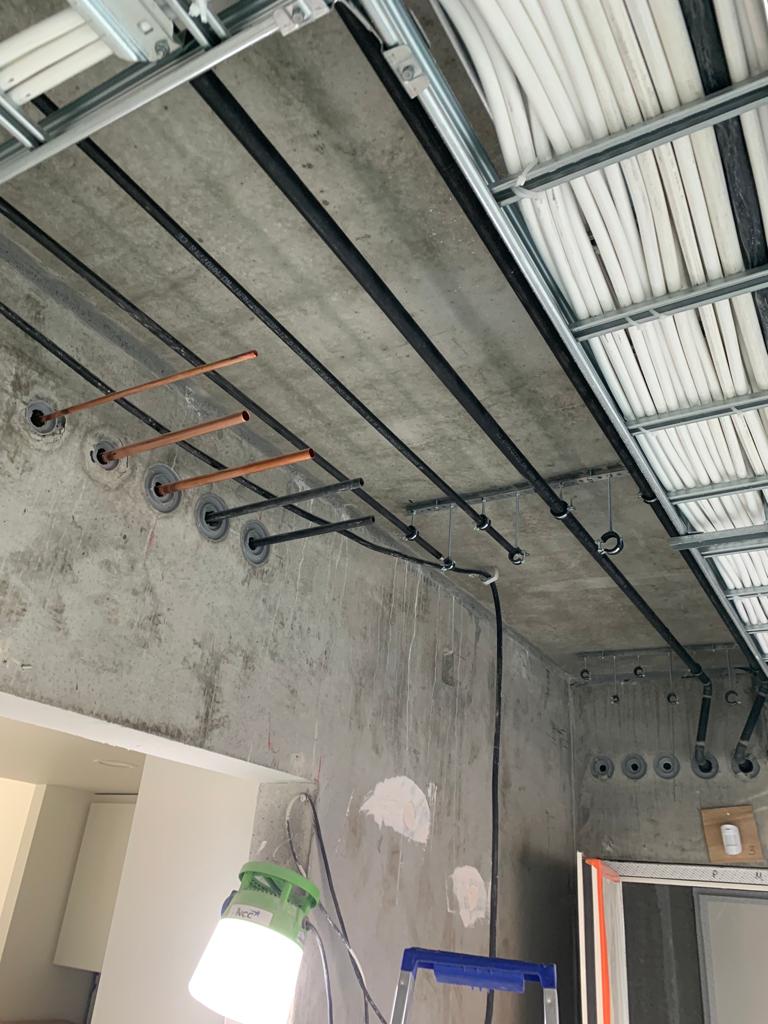

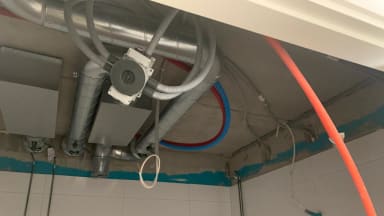

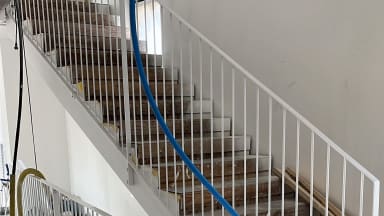

Tämän viikon aikana asuntojen kalusteasennukset ja laatoitustyöt ovat valmistuneet. Laminaattiasennus etenee viidennessä kerroksessa. Porrashuoneen kaiteiden asennus on parhaillaan käynnissä. Yleisissä tiloissa alakattotyöt etenevät tällä hetkellä loppusuoralla ja saunaosastolla laatoitustyöt alkamassa. Ranskalaisten parvekkeiden kaiteet asennettu tämän viikon aikana.

Talo C

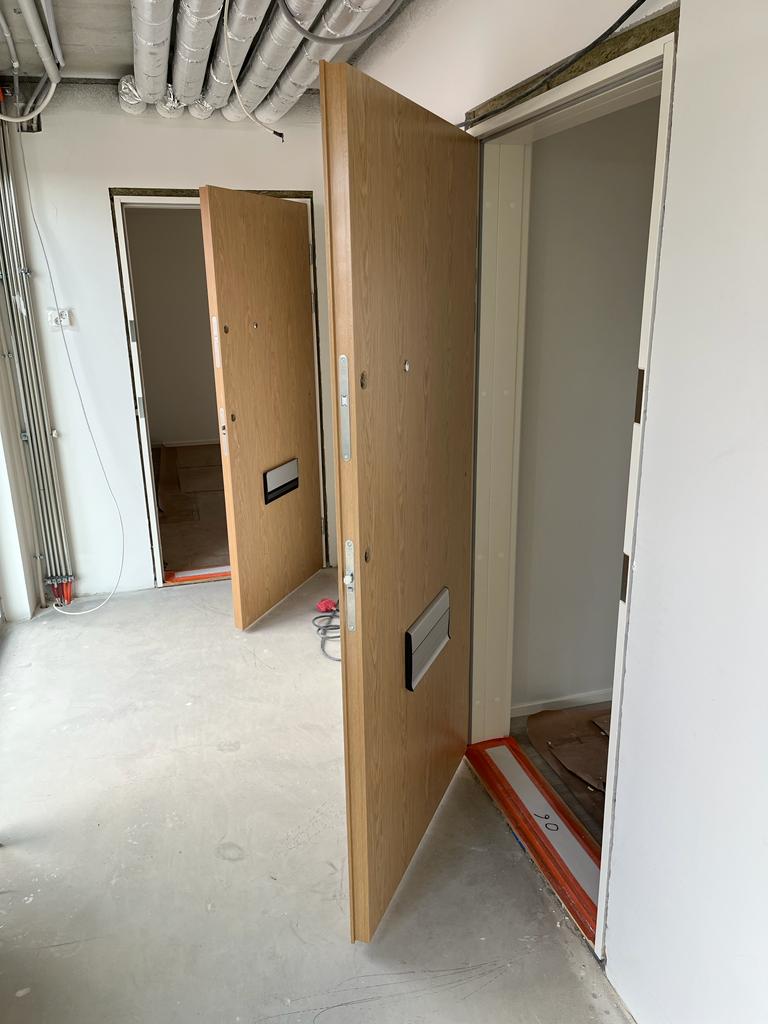

Sisäovien asennukset on saatu valmiiksi ja listoitustyöt etenevät tällä hetkellä viidennessä kerroksessa. Asuntojen kylpyhuoneiden kromiputkien asennus  ja alakattojen hajoitukset etenevät tällä hetkellä neljännessä kerroksessa ja ensi viikolla alkavat kylpyhuoneiden alakattojen puutyöt. Ranskalaisten parvekkeiden kaiteet on saatu myös C- talossa asennettua.

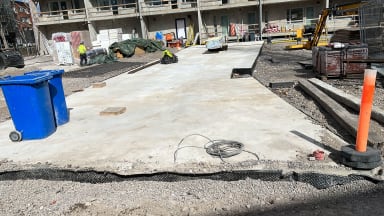

Piharakennus

Piharakennuksen työt alkavat ensi viikolla. Tällä viikolla on saatu alustavia töitä tehtyä ja materiaaleja on tilattua jo valmiiksi.

Työturvallisuus

Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:

TR-sisäinen mittaus 99,19 % (mitattu 20.4.2023)

Työmaan aikataulu

Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
