Viikkotiedote 17 / 2022

NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon kokonaisuuden. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.

Työmaan kuulumisia

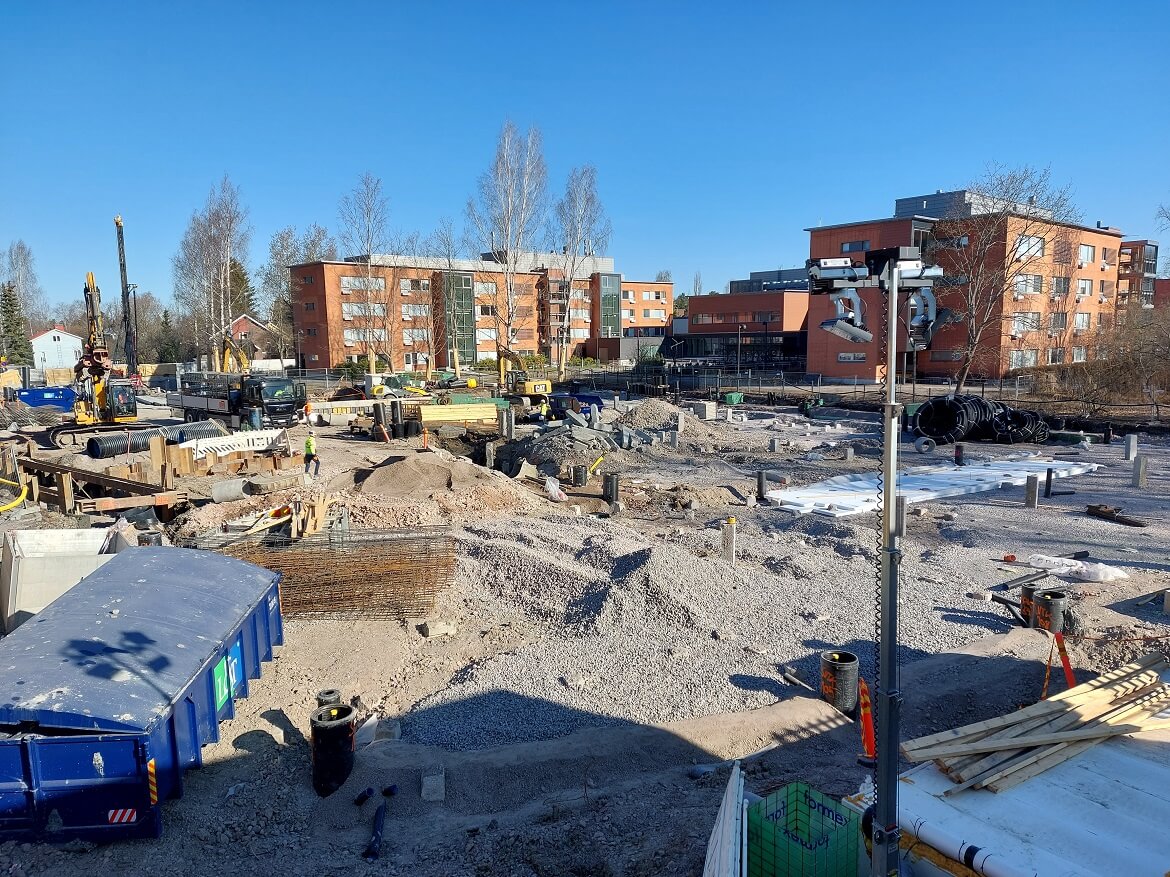

A-talo:

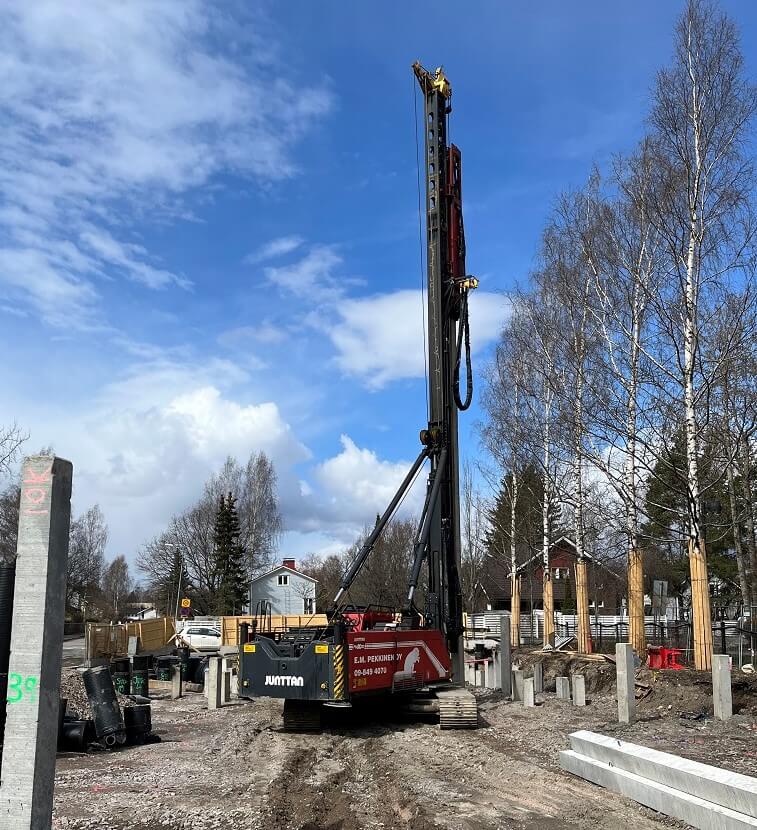

Paalutustyöt jatkuivat pienen tauon jälkeen tämän viikon torstaina. Arinakanaali on saatu täytettyä ja pontit poistettua Salavakujan vierestä. Paalutustyöt valmistuvat viikon 18 aikana. Melun ja tärinän aiheuttamien haittojen minimoimiseksi paalutustöitä tehdään vain arkisin maanantaista perjantaihin kello 7.00–18.00 välisenä aikana. IMG_5159.jpg

B-talo:

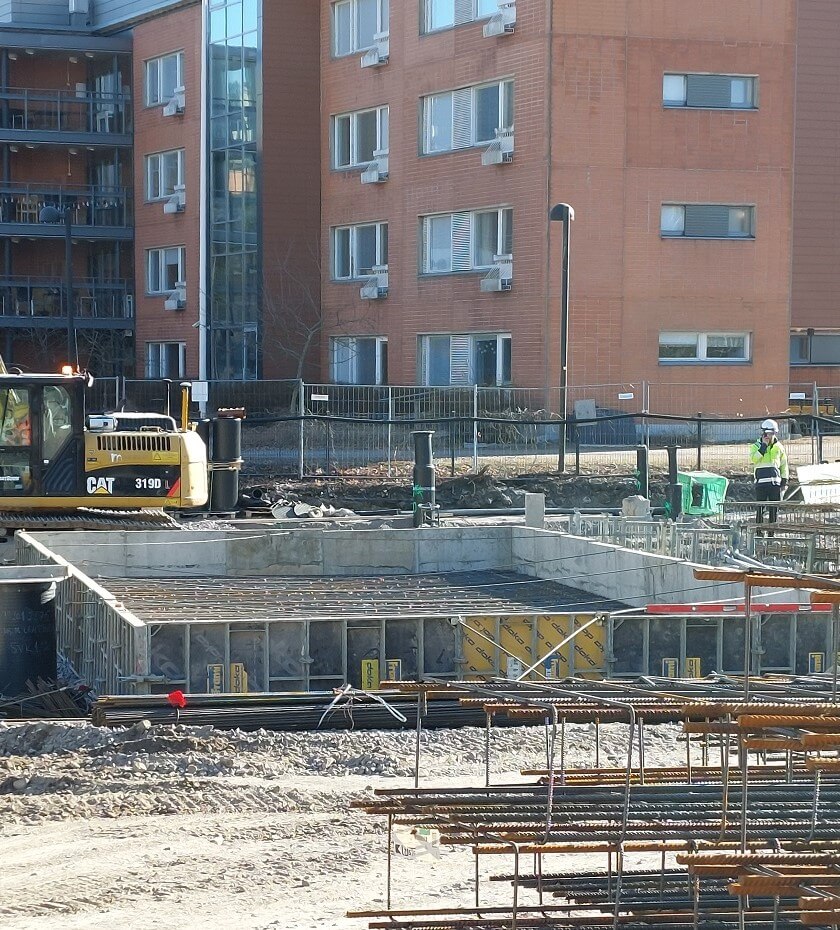

Tällä viikolla tehtiin talon pohjia valmiiksi. Talon nostopaikan laatta valettiin tämän viikon torstaina. Viemäri ja salaoja-asennukset olleet tämän viikon käynnissä. 20220428_090149.jpg

C-talo

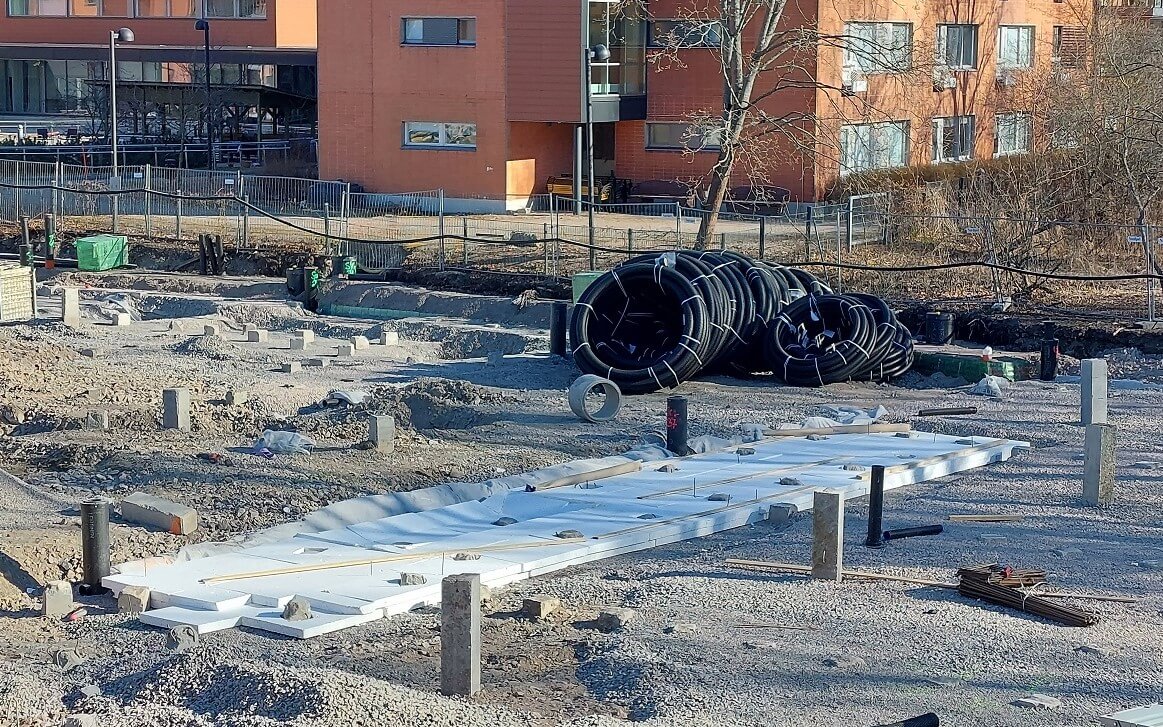

Kanaalin alapohjan eristykset on saatu asennettua ja aloitettu muotti- ja raudoitustyöt. Viemäri ja salaoja-asennukset olleet tämän viikon käynnissä. 20220428_085816.jpg

Työturvallisuus

Työmaalla tehdään turvallisuusmittaus kerran viikossa. MVR-mittaus (maa- ja vesirakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:

MVR-mittaus: 94,44 % (Sisäinen mittaus, mitattu 28.4.2022)

Työmaan aikataulu

Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
