Viikkotiedote 17 / 2023

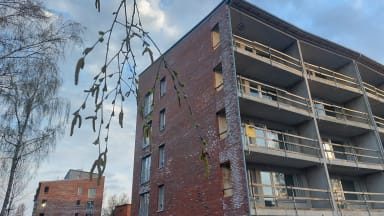

NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon sekä ulkovaraston. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Rakennuksissa tb-paaluperustukset 10 - 20 m, maanvastaiset kantavat alapohjat, ontelolaatta väli- ja yläpohjat, Muuratut ulkoseinät, parveketaustaseinät puurakenteisia ja puuverhoiltuja, betoniparvekkeet. Puurakenteinen pulpettikatto, katteena konesaumattu pelti. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia
Työt jatkuvat keväisessä säässä aikataulun mukaisesti.

Talo A

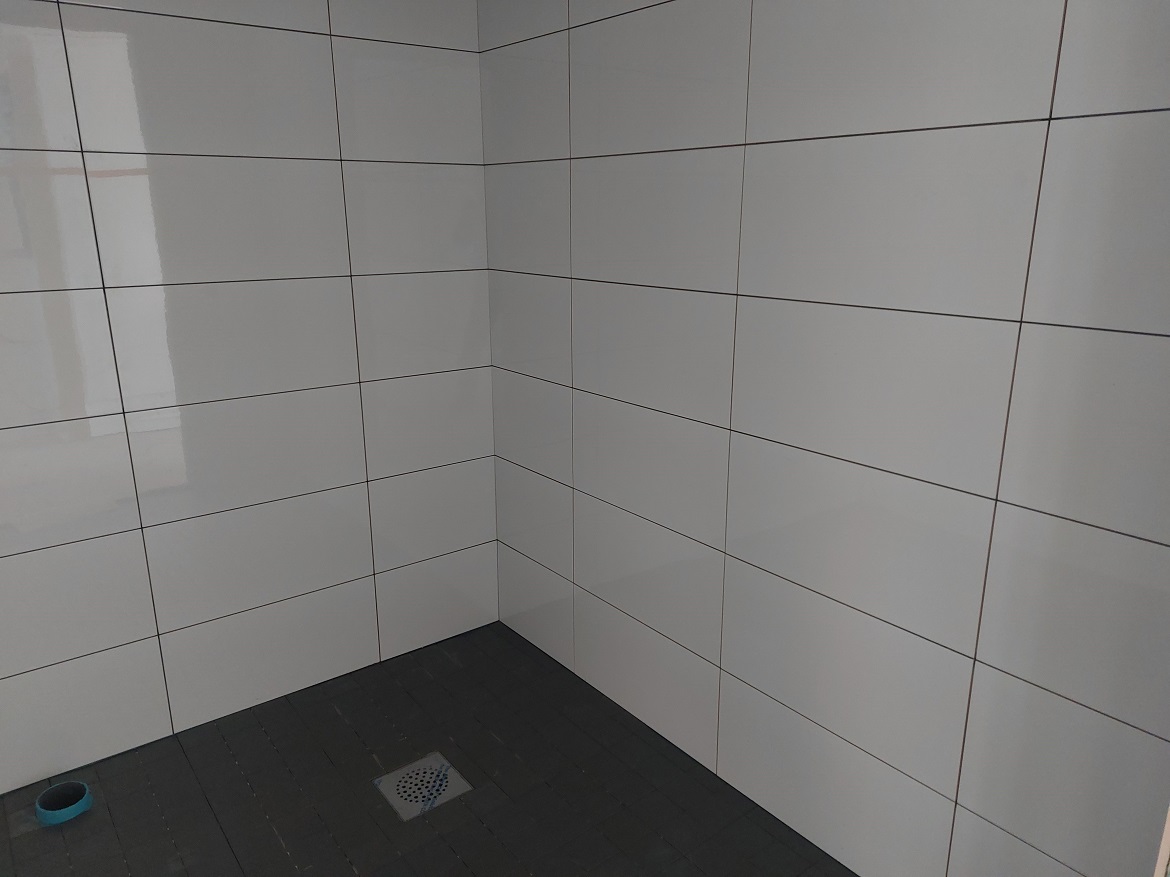

Ensimmäisen kerroksen yleisten tilojen lattiat tasoitettiin tiistaina. Irtainvaraston lattia maalataan tänään. Yleisten tilojen tasoite- ja maalaustyöt ovat valmiit. Asuntojen kylpyhuoneiden laatoitus valmistui kolmannessa kerroksessa ja työt jatkuvat neljännessä kerroksessa.

Talo B

Välioviasennus on käynnissä viidennessä kerroksessa. Asuntojen laminaattiasennus valmistui tänään. Tasoitetyöt ovat käynnissä yleisissä tiloissa. Saunaosastolla on käynnissä märkätilojen vedeneristystyöt.
Talo C

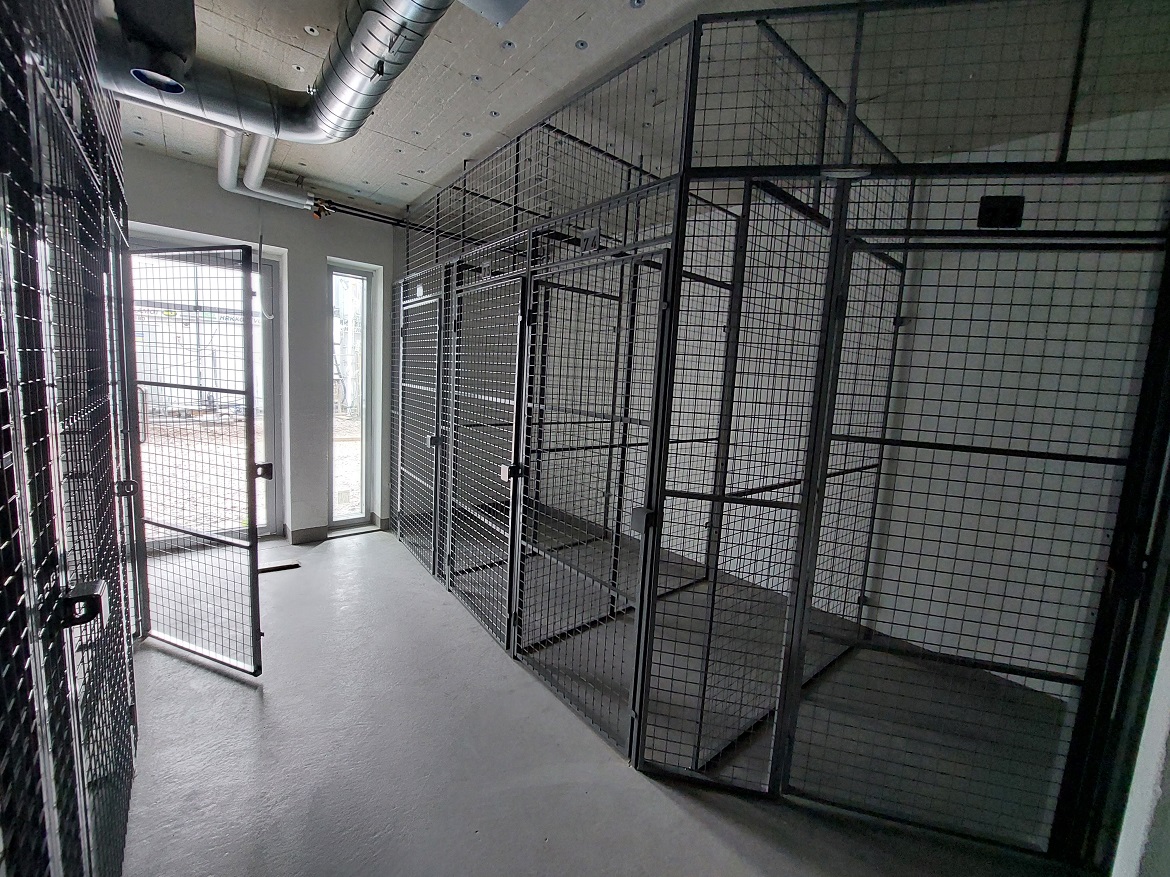

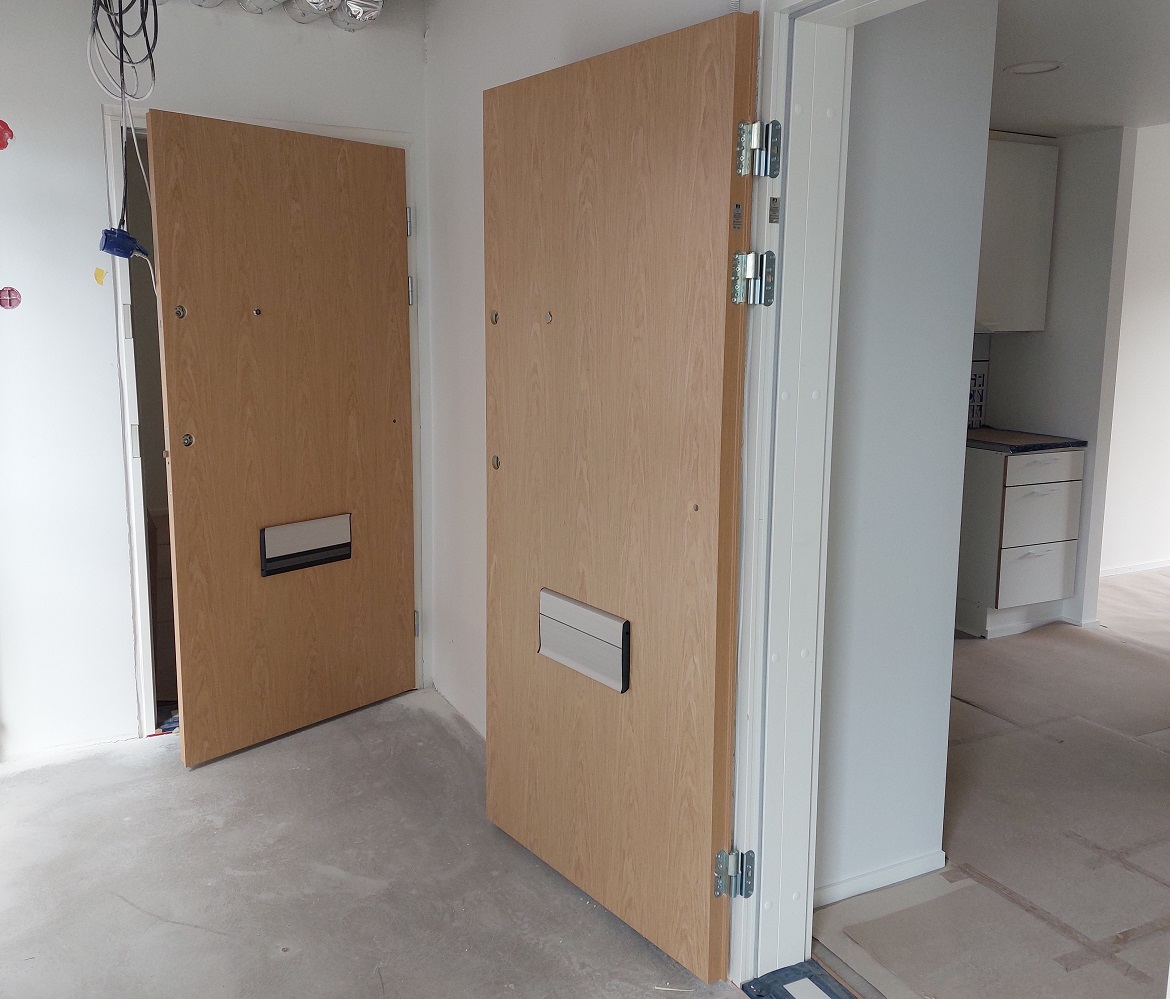

Asuntojen käytävien ovilehtiasennus on käynnissä. Väli- ja liukuovet ovat asennettu ja tänään asennetaan oviin kahvat ja helat. Listoitustyöt valmistuivat torstaina. Asuntojen kylpuhuoneiden paneelikattojen asennustyöt ovat käynnissä samoin allas- ja peilikaappien asennus. Irtainvaraston verkkokoppien asennus valmistui tiistaina.
Piharakennus

Rakennuksen sokkelien muotti- ja raudoitustyöt valmistuivat alkuviikosta. Torstaina päästiin valamaan sokkelit.

Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-sisäinen mittaus 97.51 % (mitattu 28.4.2023)
Työmaan aikataulu

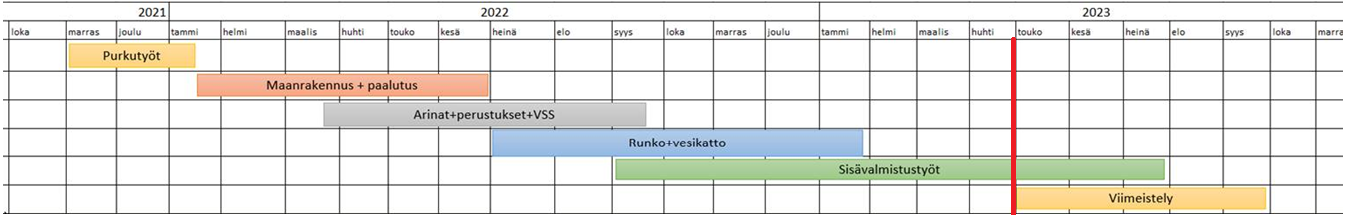

Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
