Viikkotiedote 20 / 2022
NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon kokonaisuuden. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia

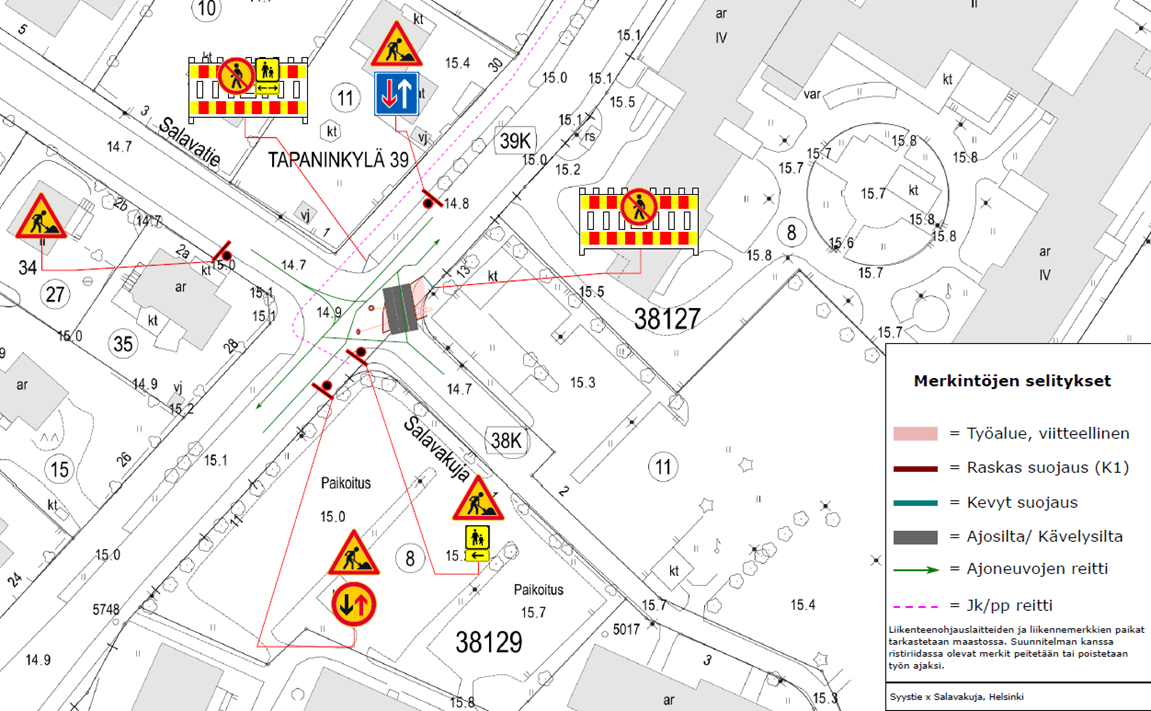

Syystien ja Salavakujan risteysalueen järjestelyt muuttuvat 24.5.2022 alkaen katualueella alkavasta liitostyöstä .
Työn kestää arviolta kaksi viikkoa.Pahoittelemme tästä aiheutuvaa haittaa.
As Oy Suvikuja 2:n pysäköintialueen järjestelyt muuttuivat torstaina klo 12:00. Uusi korvaava liittymä on parkkipaikoille on Syystien puolelta. Tämä uusi järjestelu kestää arviolta 08/2023 asti.
Talo A:

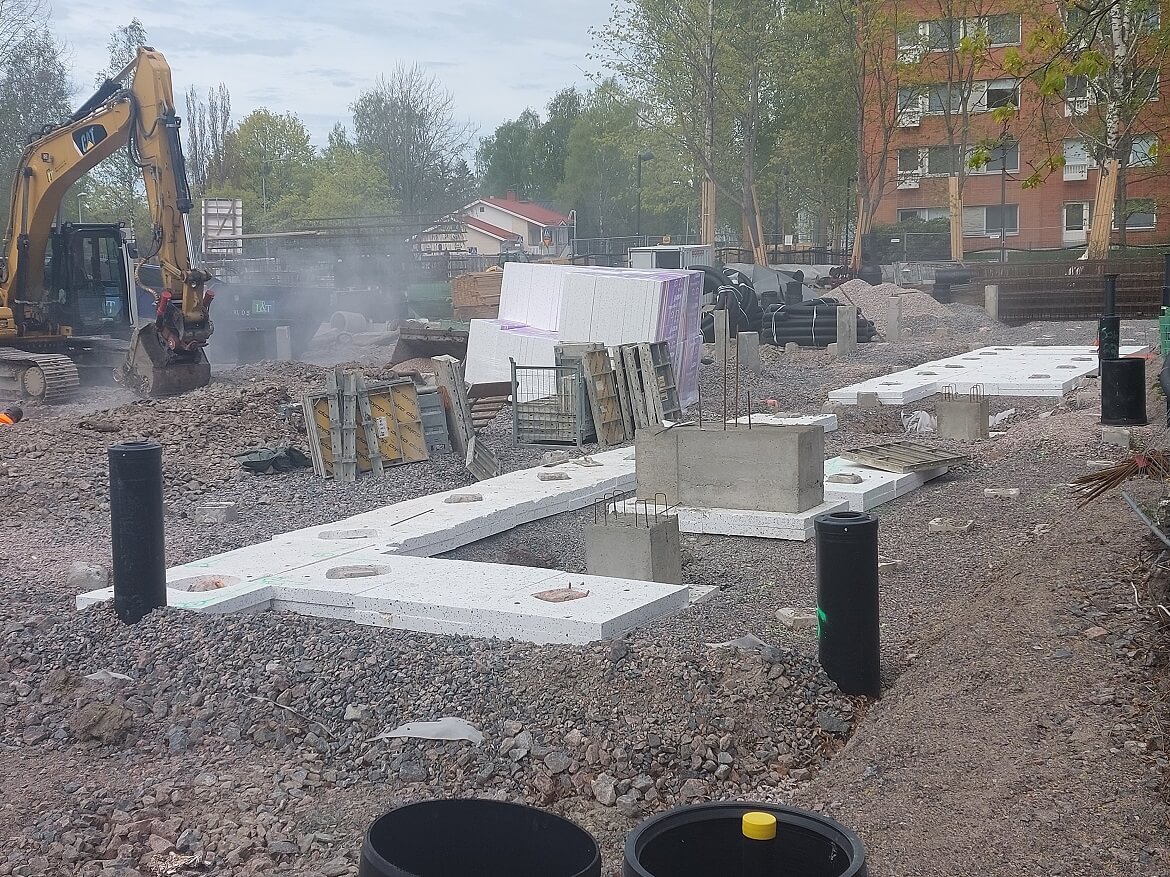

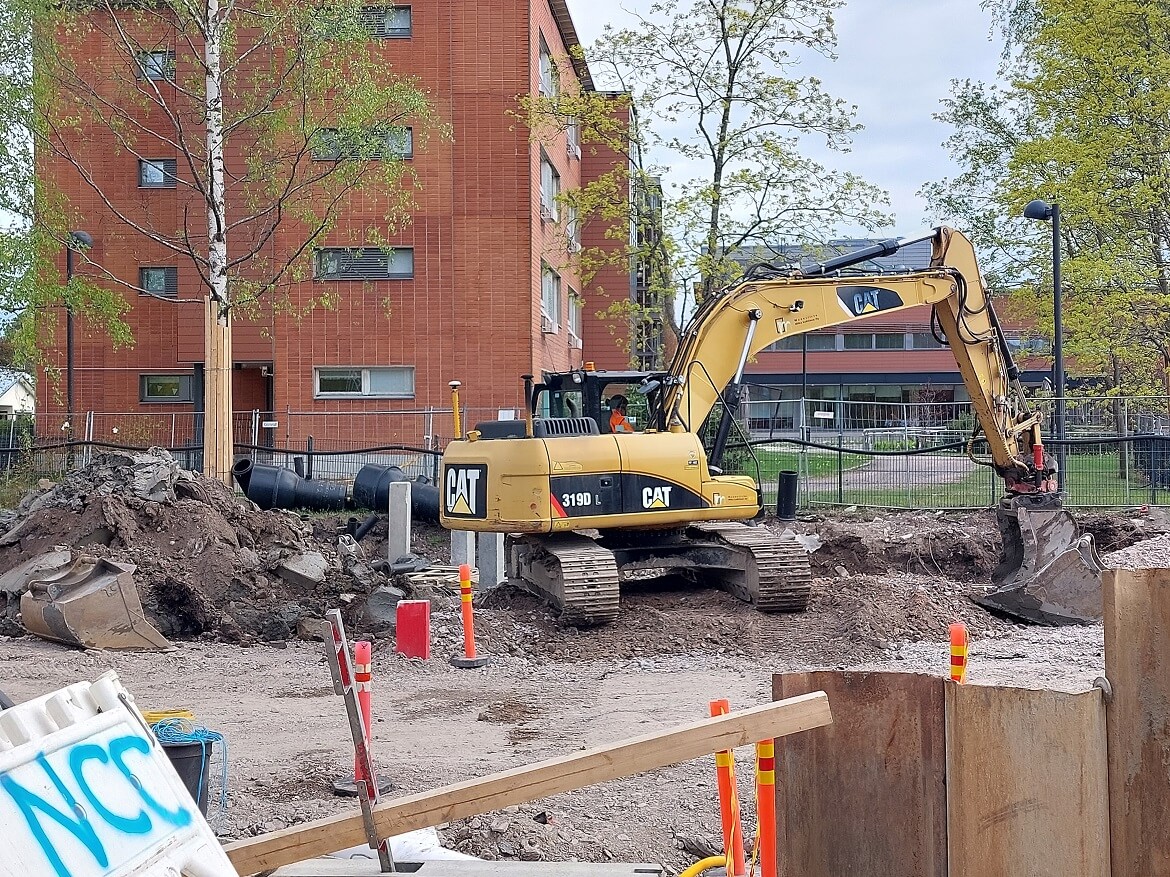

Tontin vesijohtoa on kaivettu tällä viikolla rakennuksen vierelle. A- talon kautta on tällä hetkellä järjestetty työmaan kulkutie johtuen viemäriarinan ponttikaivannosta vanhan työmaatien kohdalla. A- talon loppujen paalujen katkaisu, anturapohjien ja viemäriarinoiden teko jatkuu viikolla 22.
Talo B:

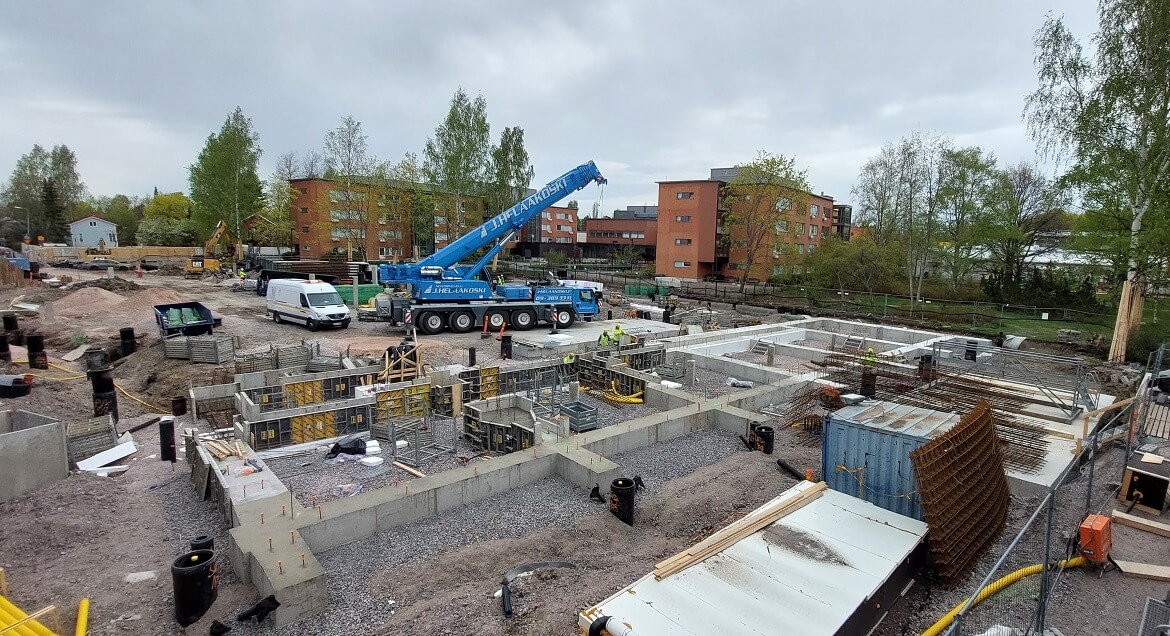

Loppujen paaluarinoiden valut on tehty. Piharakennuksen paalut on katkaistu oikeisiin mittoihin. B- talon perustusten muotitus ja raudoitus alkaa ensi viikolla.
Talo C:

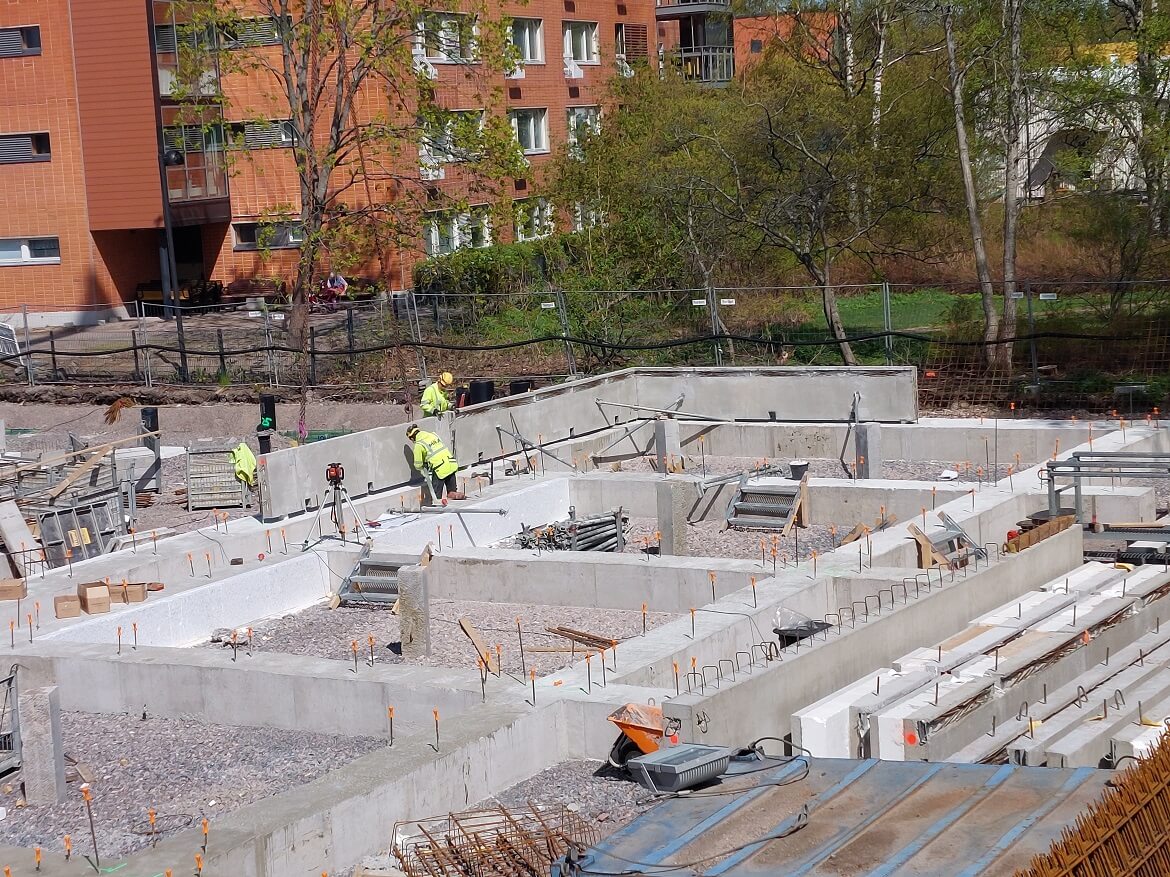

Loppu osa talon anturoista valetaan tänään. Sokkelielementtien asennus päästiin aloittamaan torstaina. Myös puolet kapillaarikatkoja on saatu tehtyä.
Työturvallisuus
Tänään työmaa saavutti tapaturmattomissa työpäivissä 200 päivän rajapyykin. Tämän johdosta ensi viikolla työmaalla nautitaan kakkukahvit.
Työmaalla tehdään turvallisuusmittaus kerran viikossa. MVR-mittaus (maa- ja vesirakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
MVR-mittaus: 92,11 % (Sisäinen mittaus, mitattu 19.5.2022).
Työmaan aikataulu
Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
