Viikkotiedote 21 / 2023

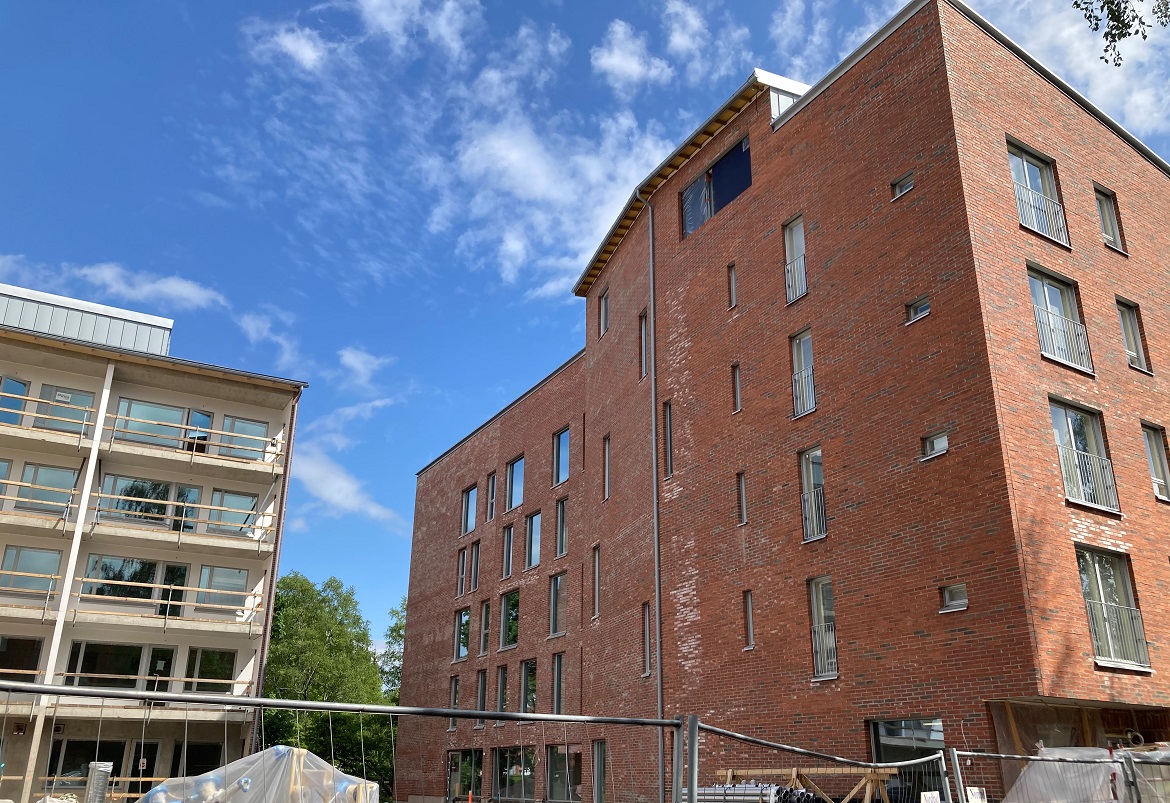

NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon sekä ulkovaraston. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Rakennuksissa tb-paaluperustukset 10 - 20 m, maanvastaiset kantavat alapohjat, ontelolaatta väli- ja yläpohjat, Muuratut ulkoseinät, parveketaustaseinät puurakenteisia ja puuverhoiltuja, betoniparvekkeet. Puurakenteinen pulpettikatto, katteena konesaumattu pelti. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia

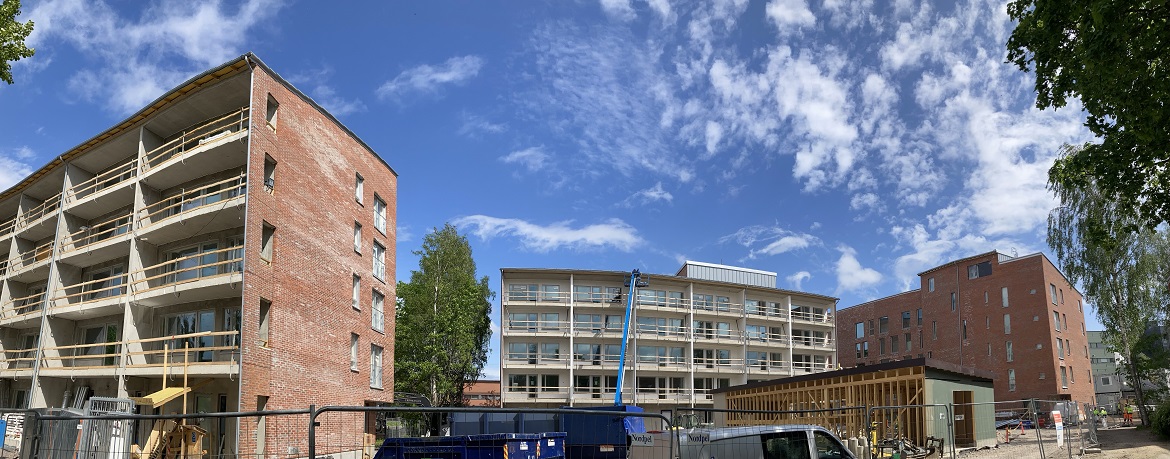

Talo A

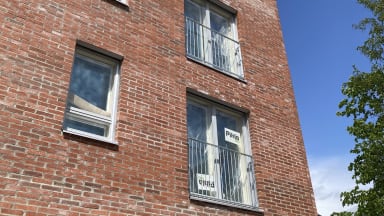

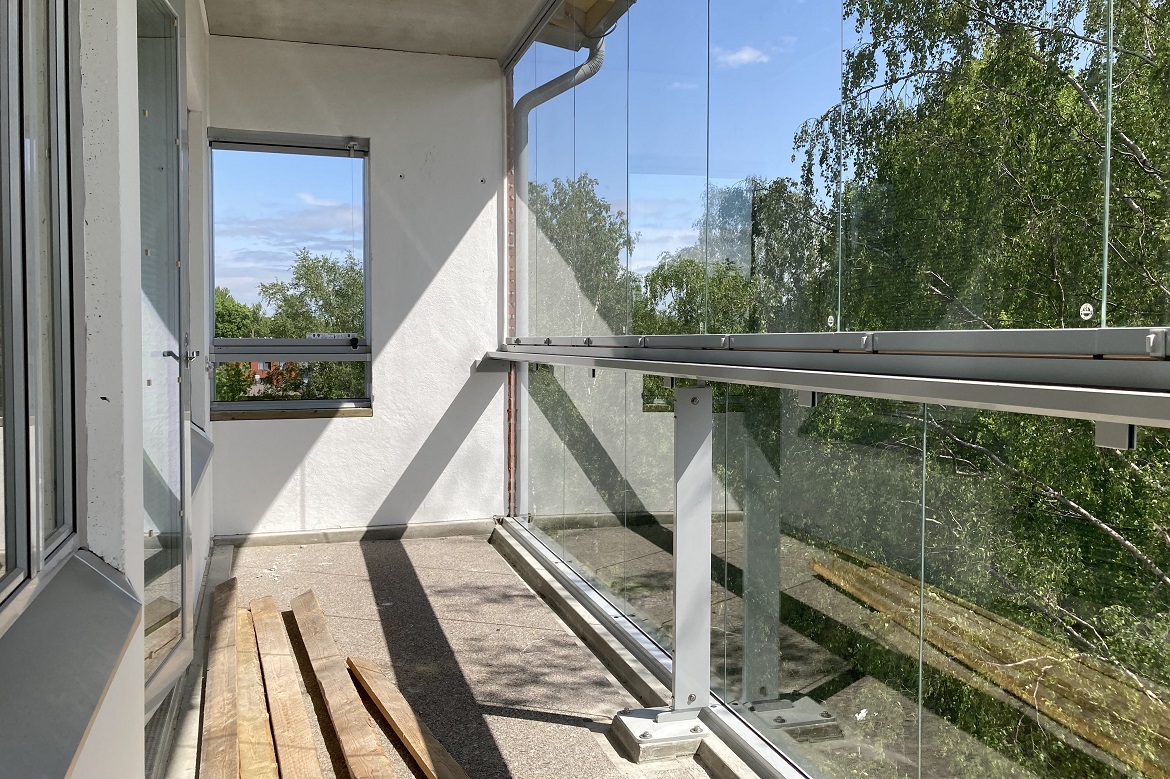

Kylpyhuoneiden laatoitustyöt valmistuivat saumauksineen viidennessä kerroksessa ja toisen kerroksen saumaustyöt alkoivat. Ensimmäisessä kerroksessa alkoivat laatoitustyöt. Laminaattiasennus valmistui 3. kerroksessa ja siirtyi 4. kerrokseen. Porrashuoneen alakattojen runkotyöt ovat käynnissä. Parvekkeiden pellitykset ovat valmiit sekä viimeiset ranskalaiset parvekkeet asennettu.



Talo B

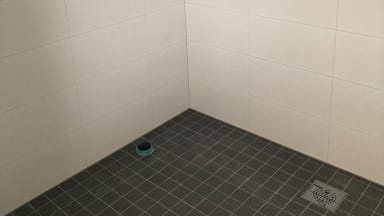

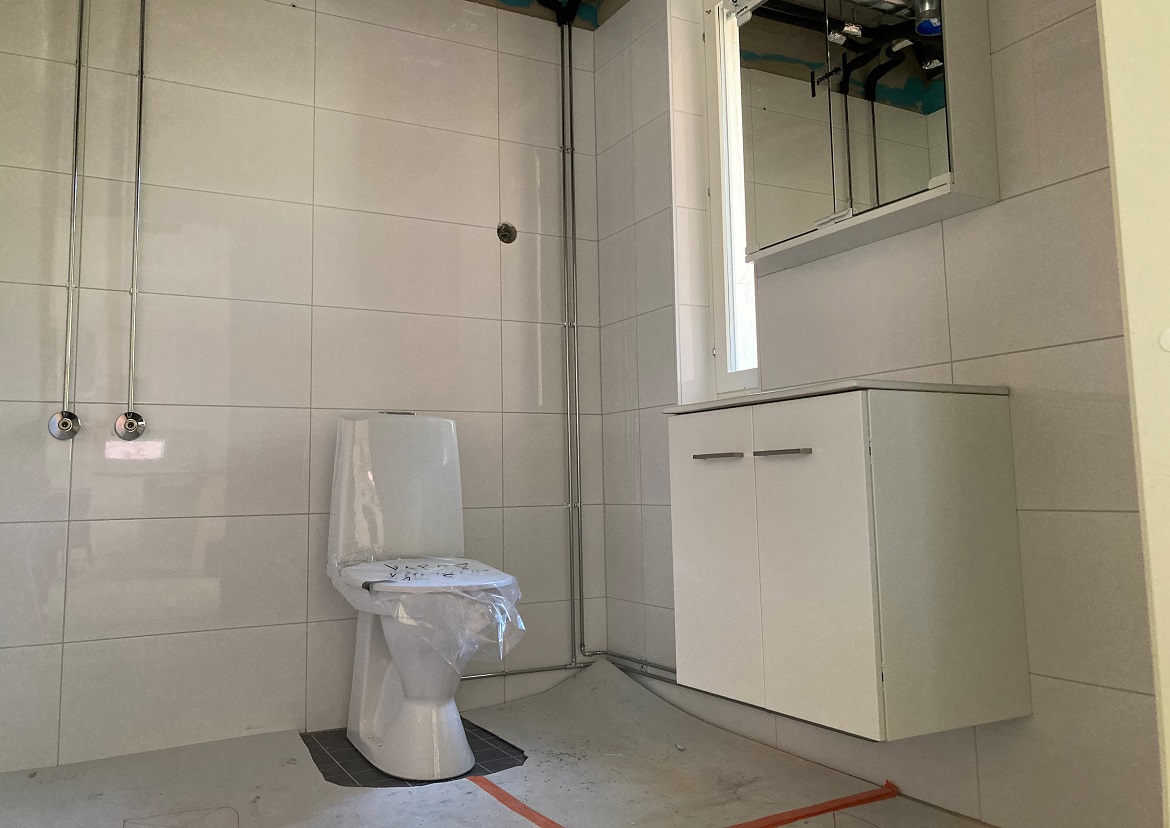

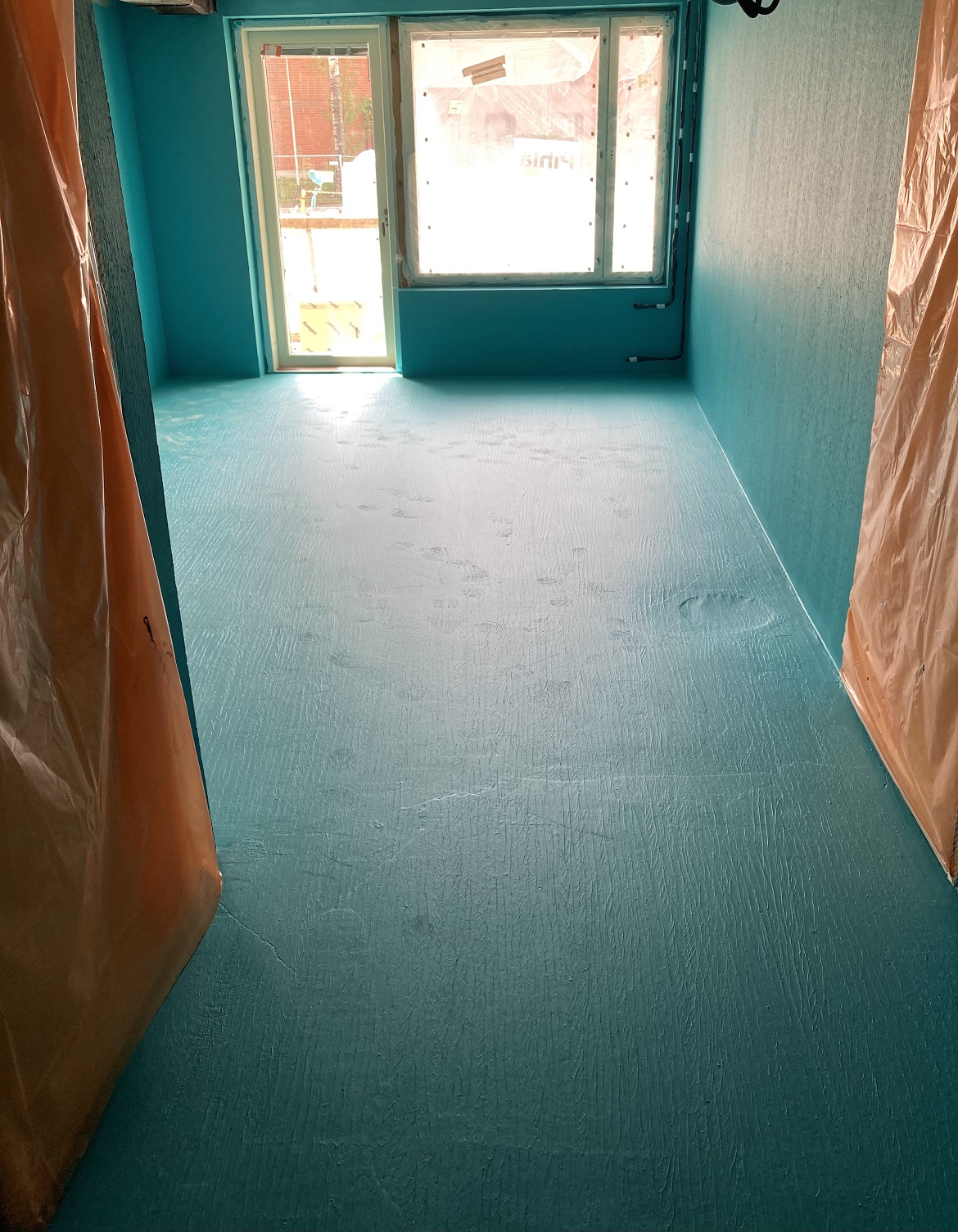

Kylpyhuoneiden kromiputkiasennukset kulkevat neljännessä kerroksessa ja vesikalusteiden asennustyöt kolmannessa kerroksessa. Parvekkeiden maalaustyöt sekä piha-alueen profilointityöt ovat valmistuneet. Pesuhuoneen vesieristykset on tehty ja ensi viikolla alkaa laatoitustyöt.
Talo C

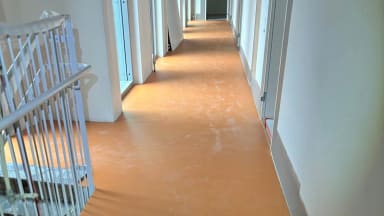

Asuntojen loppusiivous käynnistyi keskiviikkona ikkunoiden pesulla. Vesikalusteiden asennukset on valmiit 5. kerroksessa ja siirtyneet 4. kerrokseen. Porraskäytävien mattoasennustyöt alkoivat maanantaina. Parvekekaideasennukset jatkuvat ja noin puolet on asennettu. Talon ympärystön pihatyöt jatkuvat.

Piharakennus

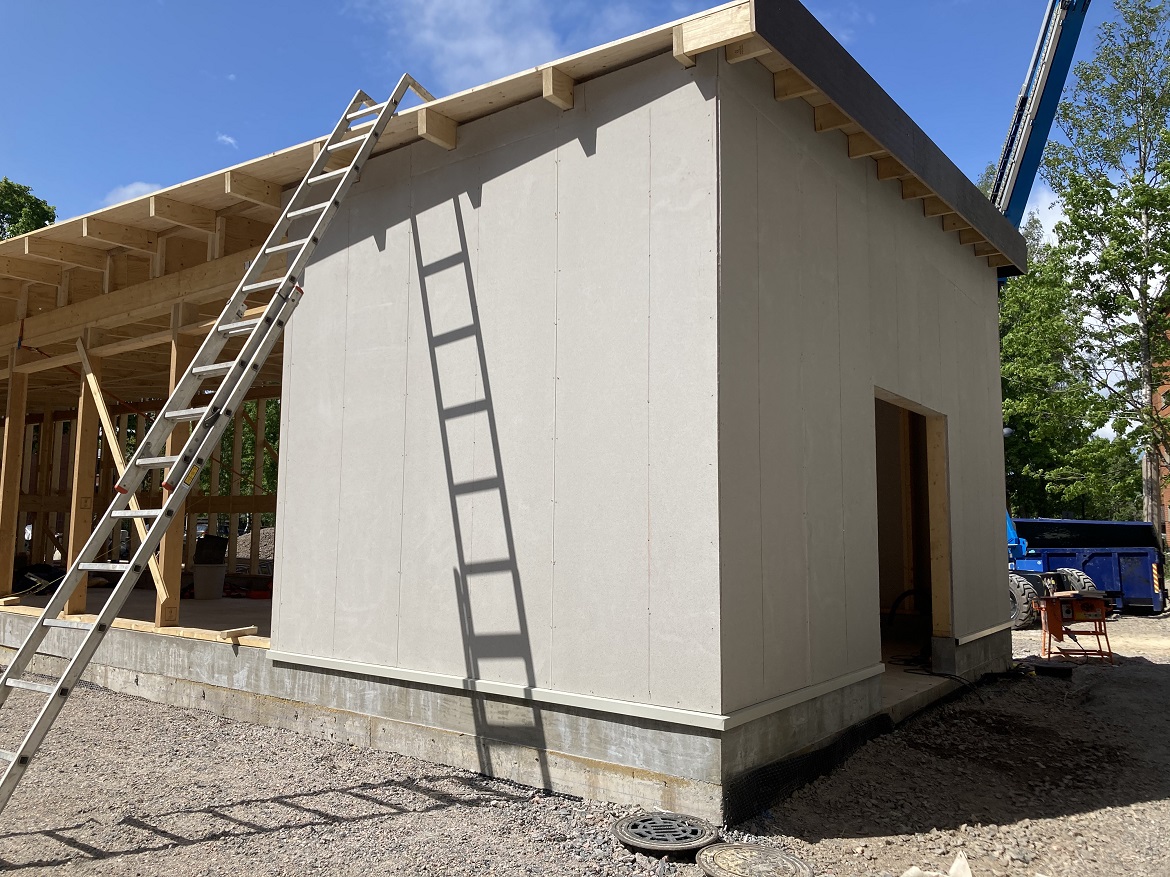

Piharakennuksen runkotyöt valmiit. Julkisivutyöt, ikkuna-asennukset sekä bitumikatteen asennus alkaa ensi viikolla.
Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-sisäinen mittaus 97,07 % (mitattu 26.5.2023)
Työmaan aikataulu
Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
