Viikkotiedote 23 / 2023

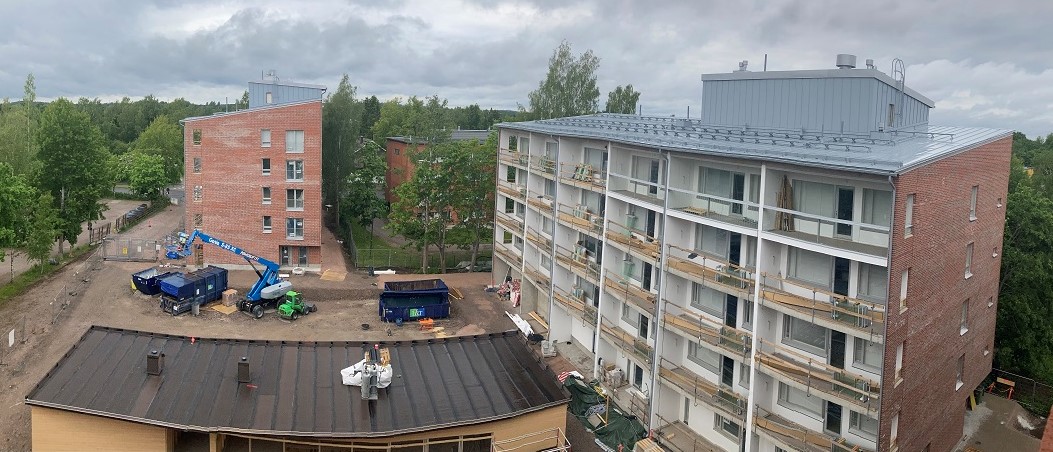

NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon sekä ulkovaraston. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Rakennuksissa tb-paaluperustukset 10 - 20 m, maanvastaiset kantavat alapohjat, ontelolaatta väli- ja yläpohjat, Muuratut ulkoseinät, parveketaustaseinät puurakenteisia ja puuverhoiltuja, betoniparvekkeet. Puurakenteinen pulpettikatto, katteena konesaumattu pelti. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia

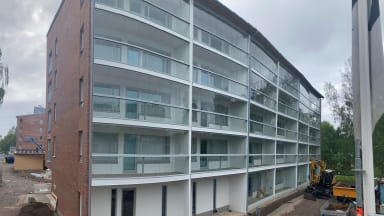

Talo A
Laminaattiasennukset valmistuivat 1. ja 5. kerroksessa ja nyt kaikkien asuntojen laminaatit on valmiit. Kylpyhuoneiden laatoitustyöt valmistuivat kokonaisuudessaan ensimmäisessä kerroksessa ja laatoitustyöt on valmiit kaikissa asunnoissa. Verhokiskot on myös asennettu. Tällä viikolla ikkunoiden sälekaihdinasennukset alkoivat sekä porraskäytävämattojen pohjien teko. Parvekemaalaukset ovat jatkuneet ja pihalla käynnissä pihatyöt. Porrashuoneen käytävän eläinhahmolaatoitus on valmistunut.

Talo B

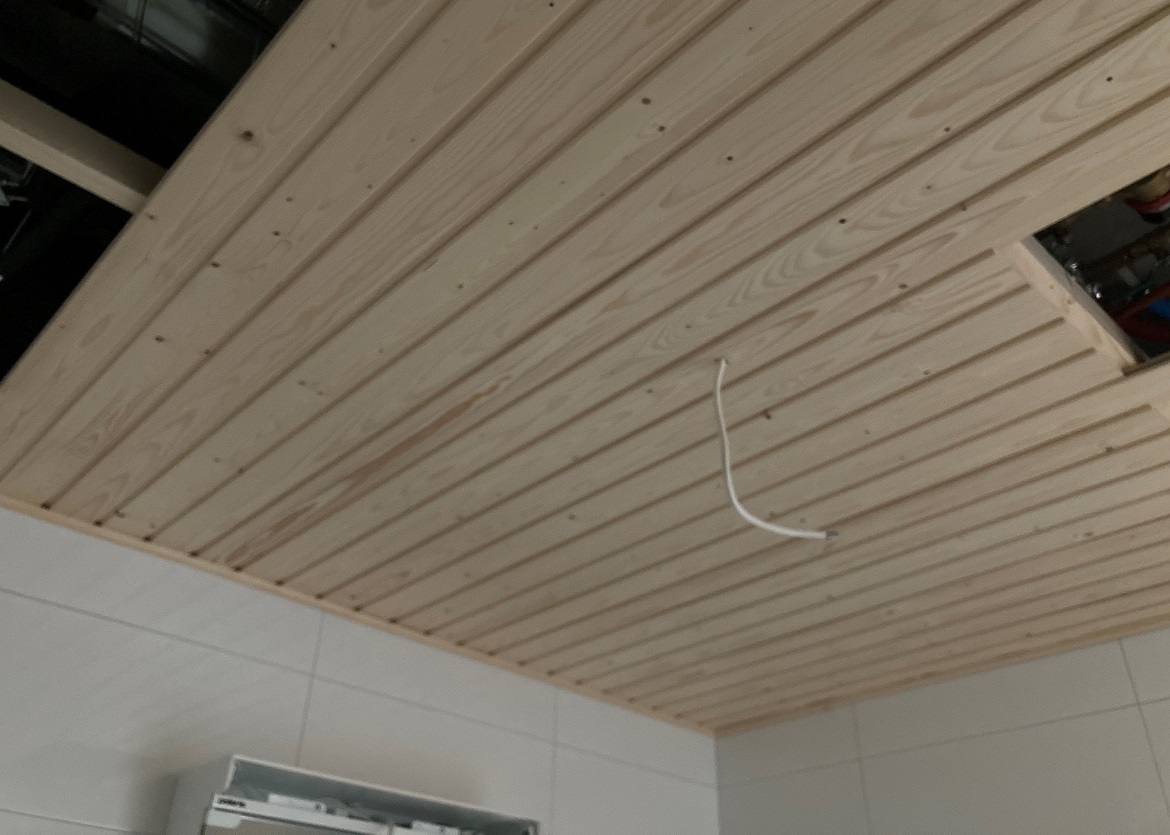

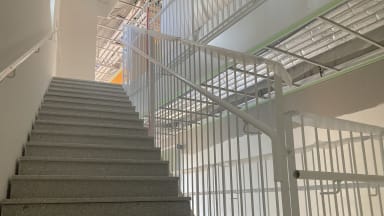

Kylpyhuoneiden kromiputkiasennukset sekä kalustukset etenevät viidennessä kerroksessa. Kylpyhuoneiden paneelikattoasennukset ovat käynnissä kolmannessa kerroksessa. Parvekekaiteiden asennustyöt on käynnistyneet viidennestä kerroksesta. Porraskäytävämattojen asennustöitä on jatkettu kolmannessa sekä toisessa kerroksessa. Porrashuoneen käytävän eläinhahmolaatoitus on valmis.
Talo C
Putkikalustukset ovat valmiit. Asunnoissa on jatkuneet viimeistelytyöt sekä loppusiivous pölyttömyyssiivouksella viidennessä ja neljännessä kerroksessa sekä suojauksien poistoilla. Parvekekaideasennukset on valmistuneet.



Piharakennus
Piharakennuksen sisäpuolen verhoustyöt on käynnistyneet.
Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-sisäinen mittaus 97,53 % (mitattu 7.6.2023)
Työmaan aikataulu
Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
