Viikkotiedote 25 / 2022

NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon kokonaisuuden. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.

Työmaan kuulumisia

Syystien katualueen liitostyöt ovat valmistuneet sekä katu on asfaltoitu. Näin ollen liikennejärjestelyt Syystiellä ovat palautuneet ennalleen.

Alku viikosta työmaalle saapui torninosturi, joka saatiin työmaan käyttöön keskiviikkona.

Maalämpöporaukset jatkuvat, pahoittelemme töistä aiheutuvaa meluhaittaa.

Nosturin kasaus.jpg

Nosturin kasausta.

Kasattu nosturi.jpg

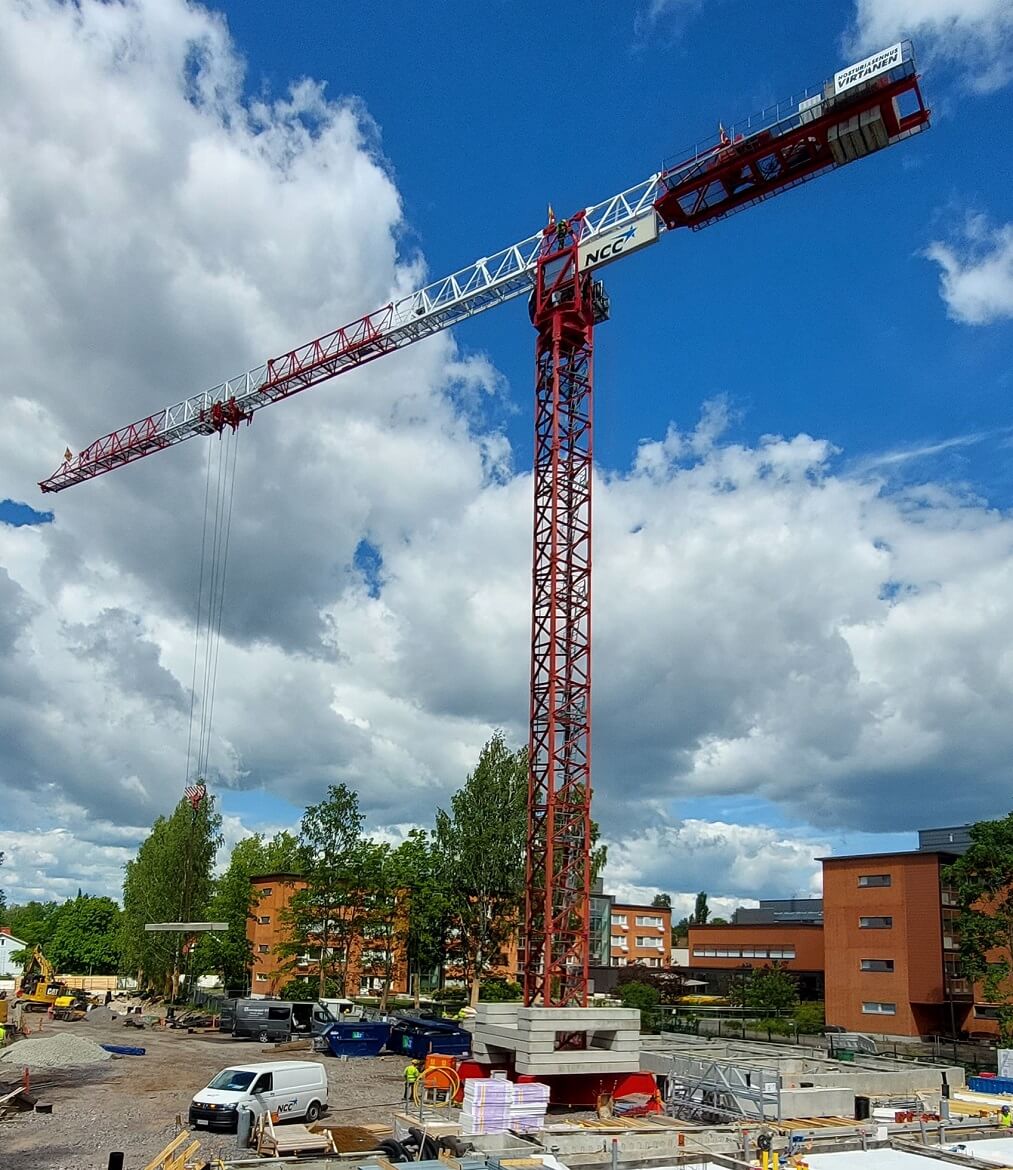

Valmis torninosturi.

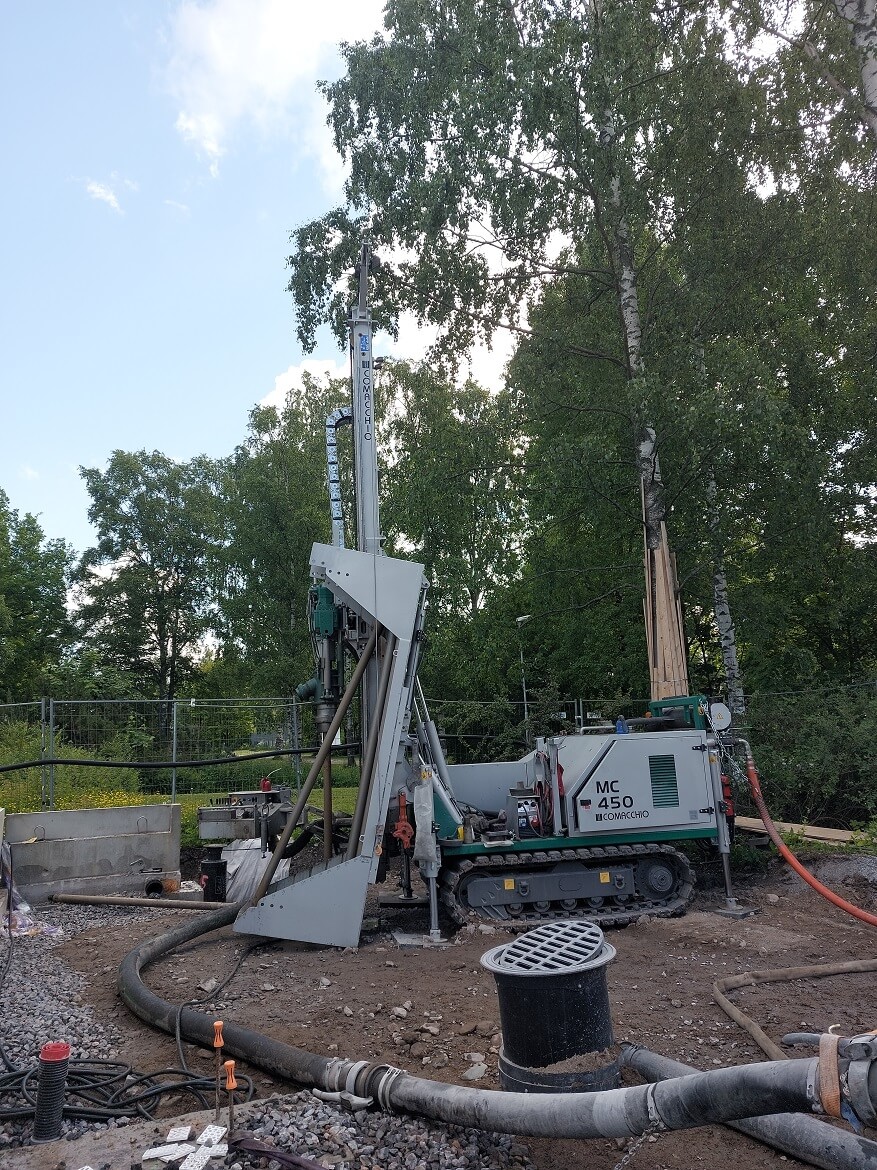

Maalämpöporausta.

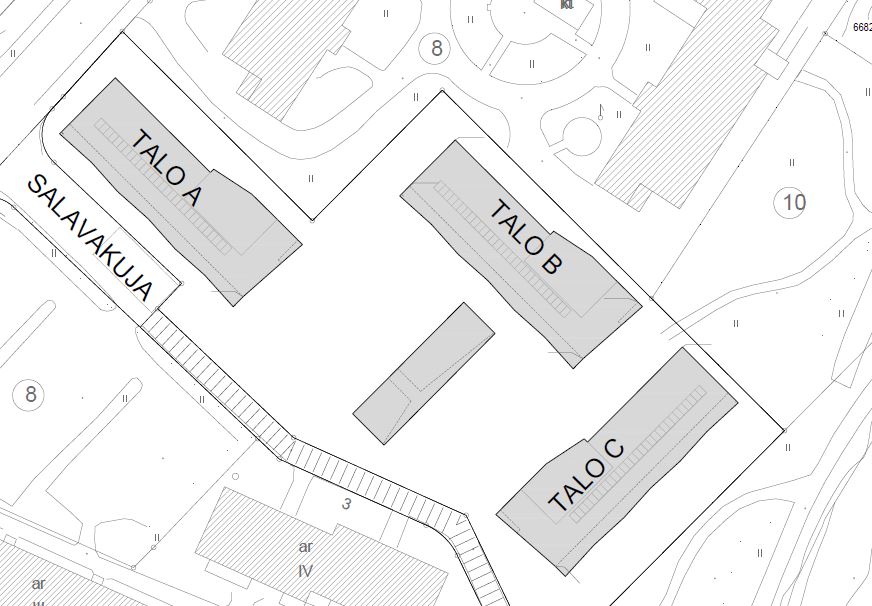

Talo A:

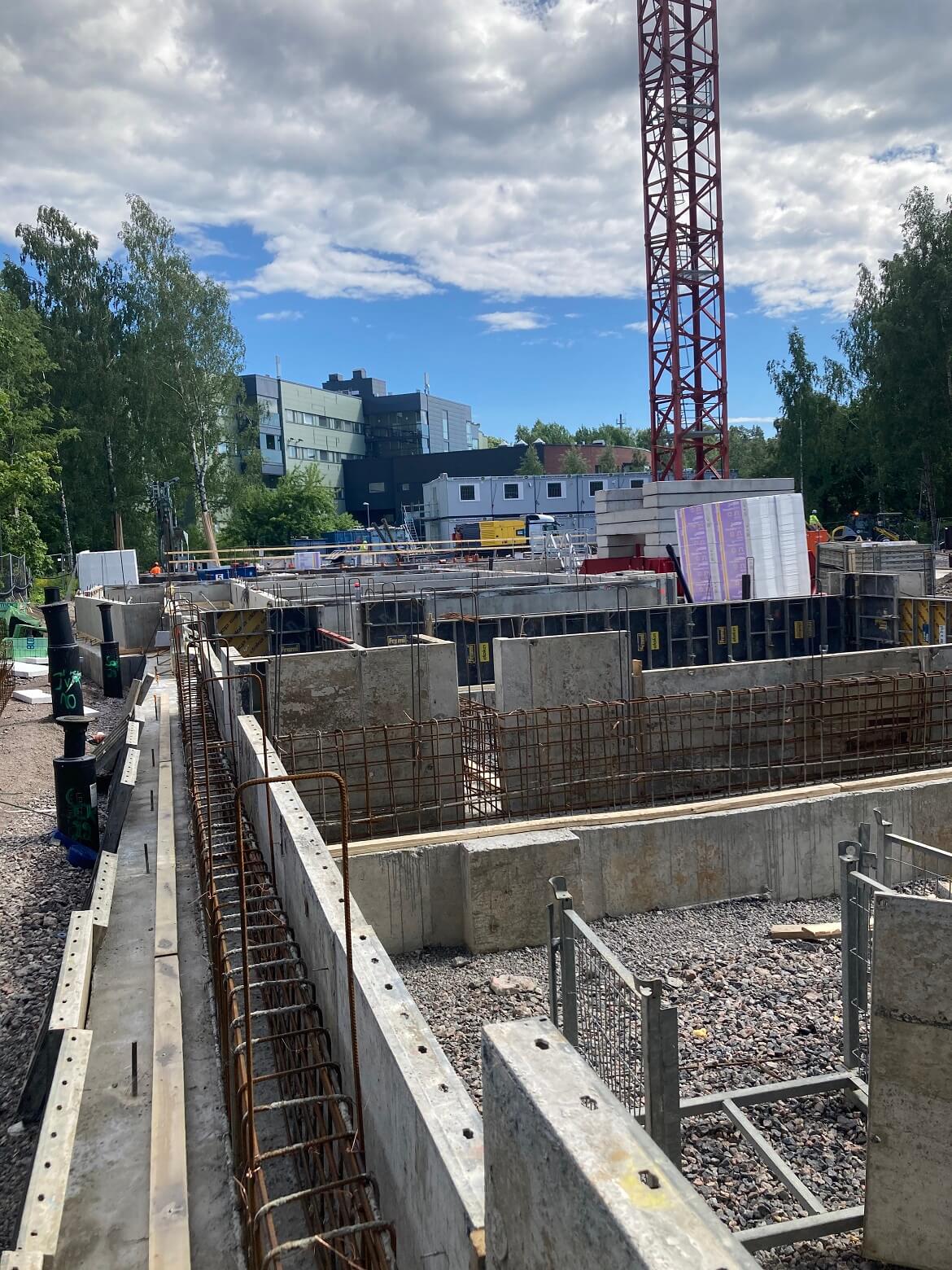

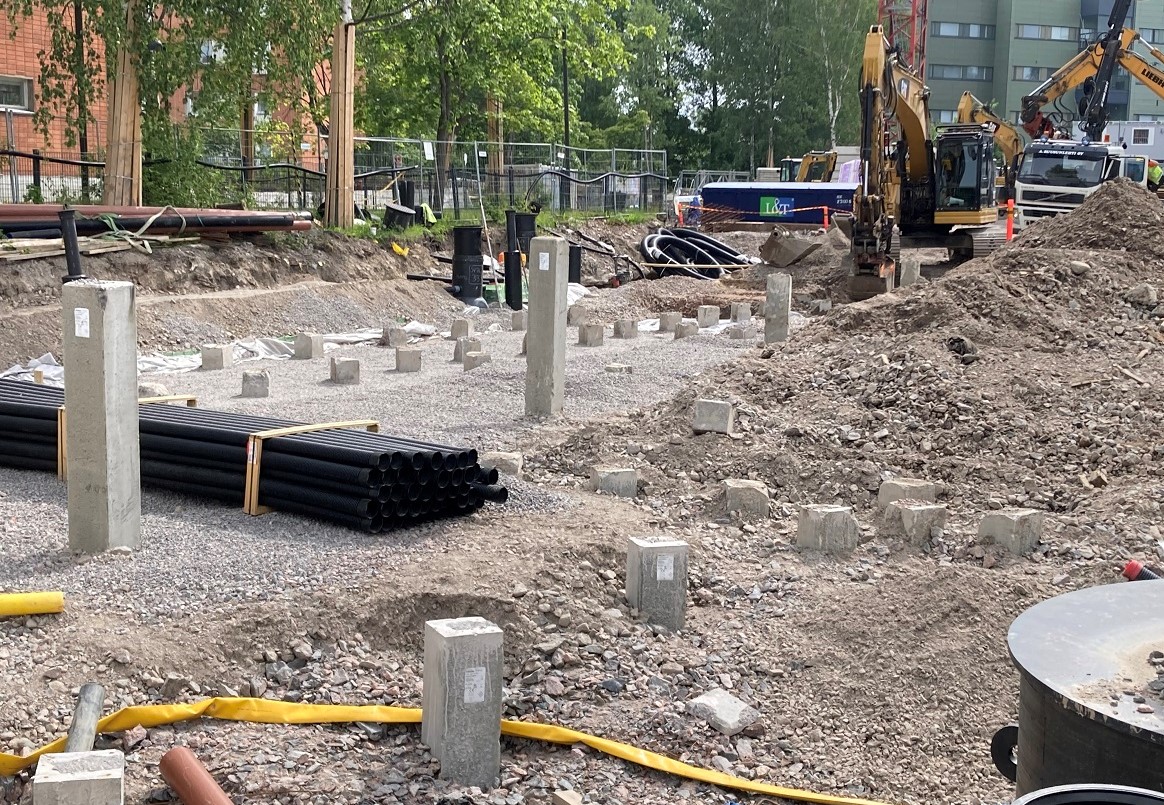

Perustusten pohjien teko on ollut käynnissä edelleen ja jatkuu ensi viikkoon.

Talo B:

Sokkelielementit sekä juurivalumuotit on asennettu paikalleen. Väenstönsuojan korotuksen raudoitus- sekä muottityöt jatkuivat tällä viikolla sekä väestönsuojan nostot betonoitiin.

Talo C:

Kuluvan viikon aikana on tehty tekniikkakanaalin viemäröintiä sekä maanvaraisen laatan eristys- ja raudoitustöitä. Alapohjan betonivalu on ensi viikolla.

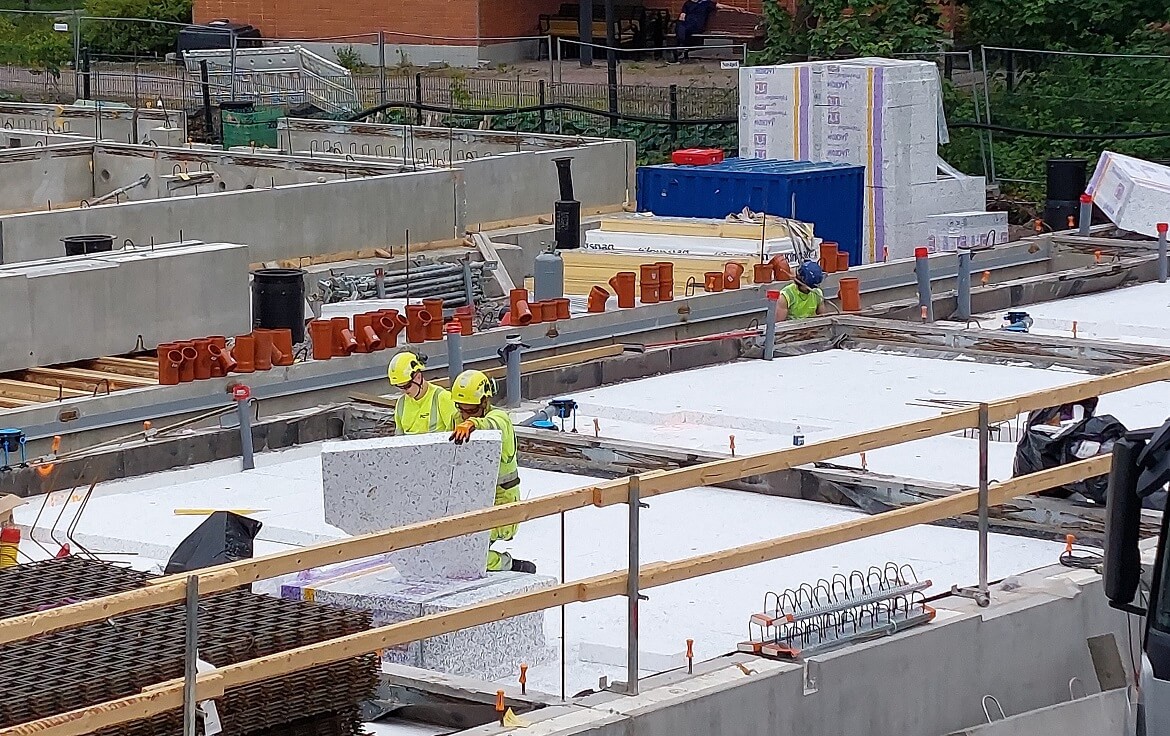

maanvaraisen laatan eristystyö.jpg

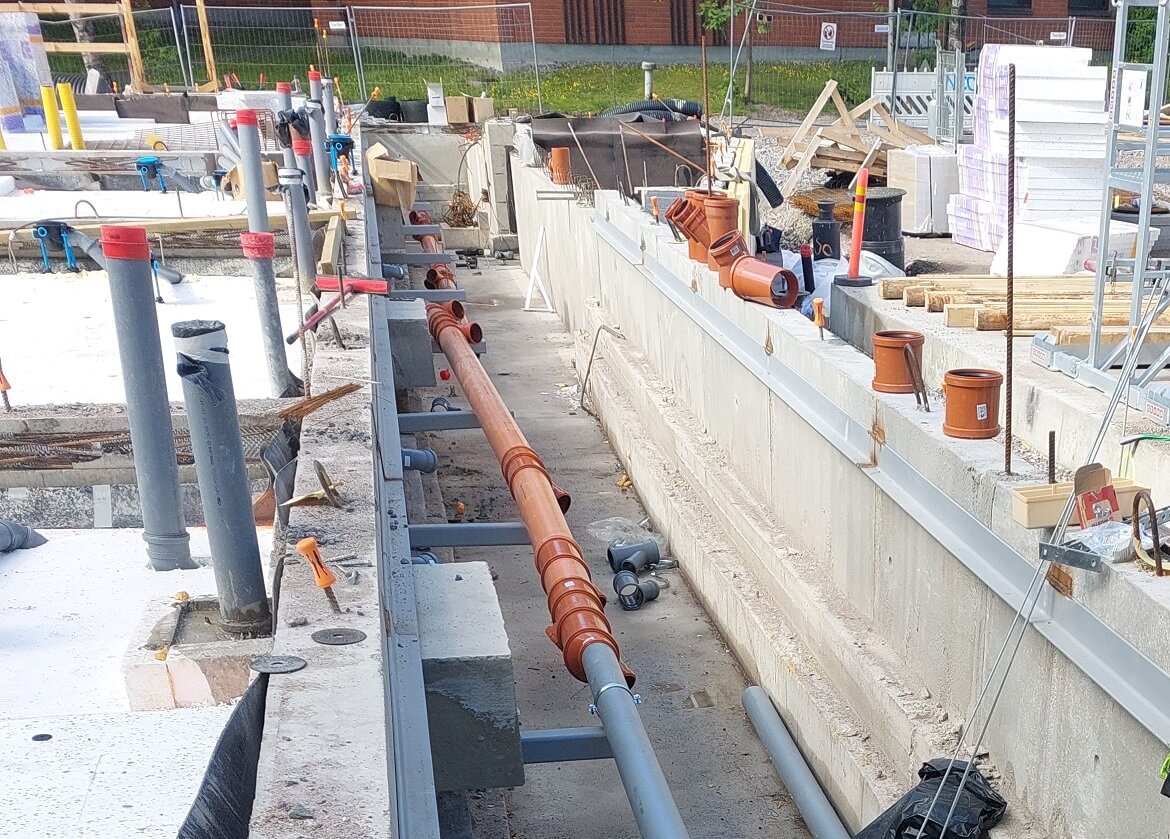

Kanaalin viemäröintiä.jpg

Työturvallisuus

Työmaalla tehdään turvallisuusmittaus kerran viikossa. MVR-mittaus (maa- ja vesirakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:

MVR-mittaus:  96,55 % (Sisäinen mittaus, mitattu 23.6.2022).

Työmaan aikataulu

Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
