Viikkotiedote 26/2022
NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon kokonaisuuden. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia
Tiistaina työmaalla laitettiin grilli kuumaksi kesän kunniaksi. Tarjolla oli makkaraa lisukkeineen sekä virvoitusjuomia.

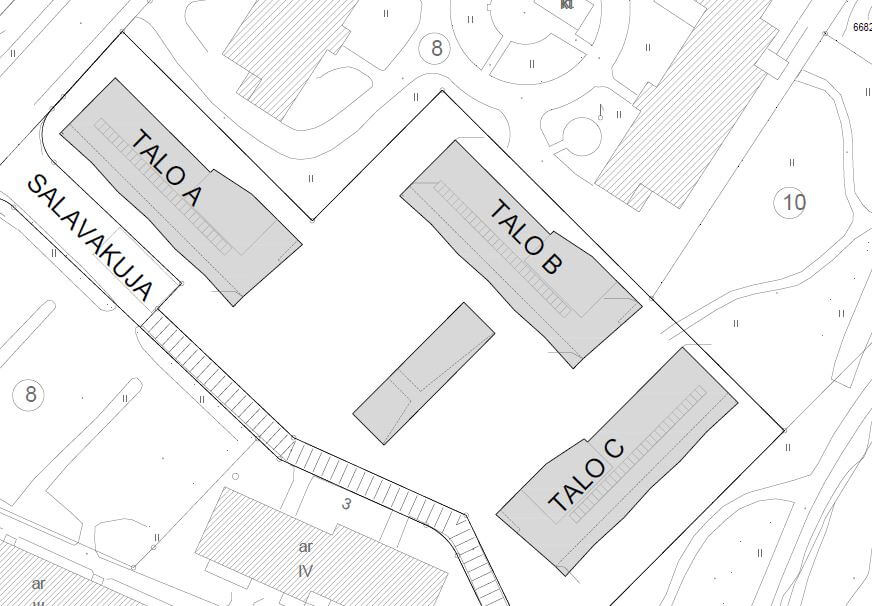

Talo A:

Maanrakennustyöt jatkuu perustusten pohjien teolla.
Talo B:
Sisäpuoliset lämmöneristykset sekä radonsulkua on tehty. Kuluvalla viikolla on myös tehty sisäpuolisia maatäyttöjä.
Talo C:

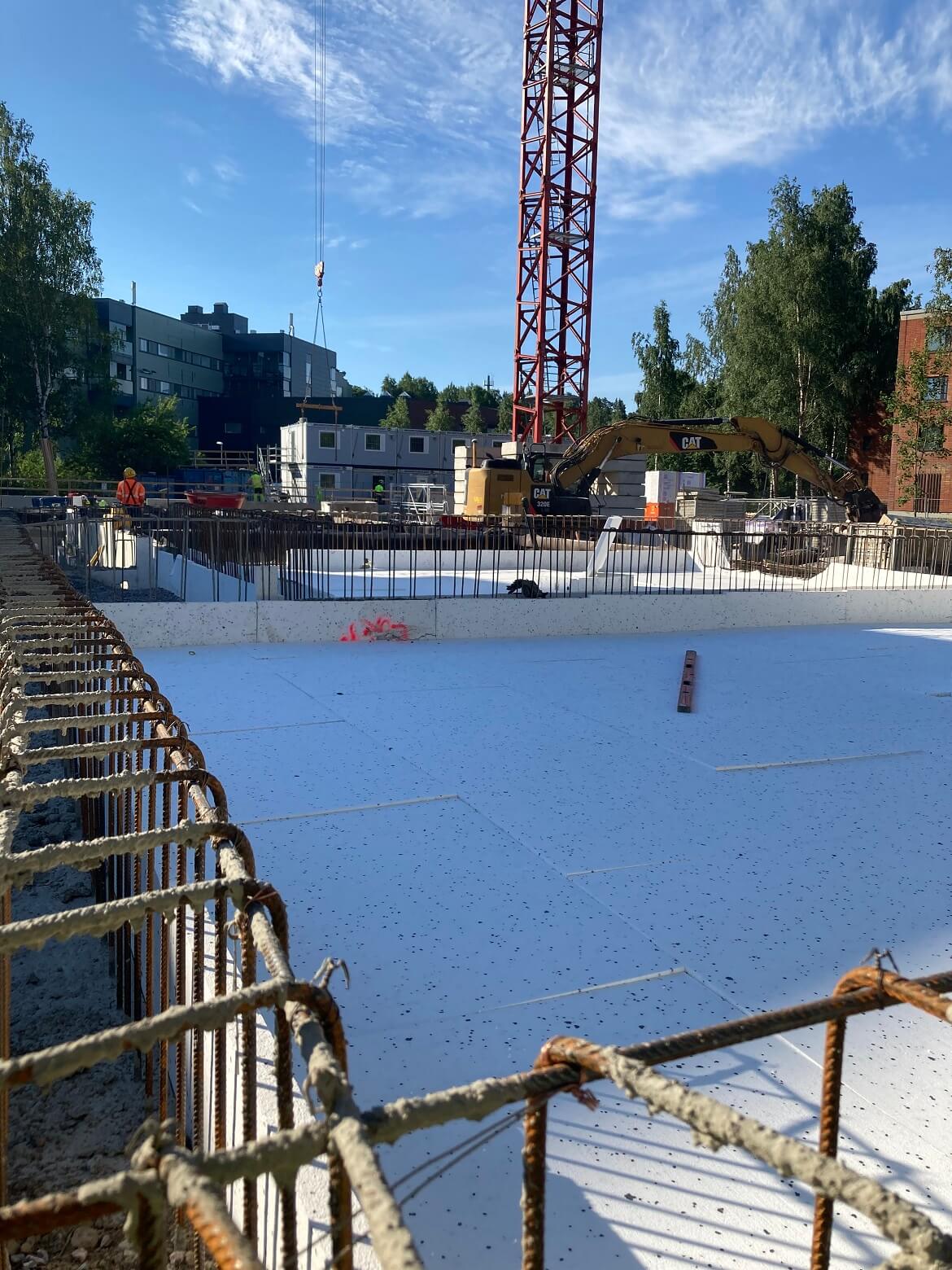

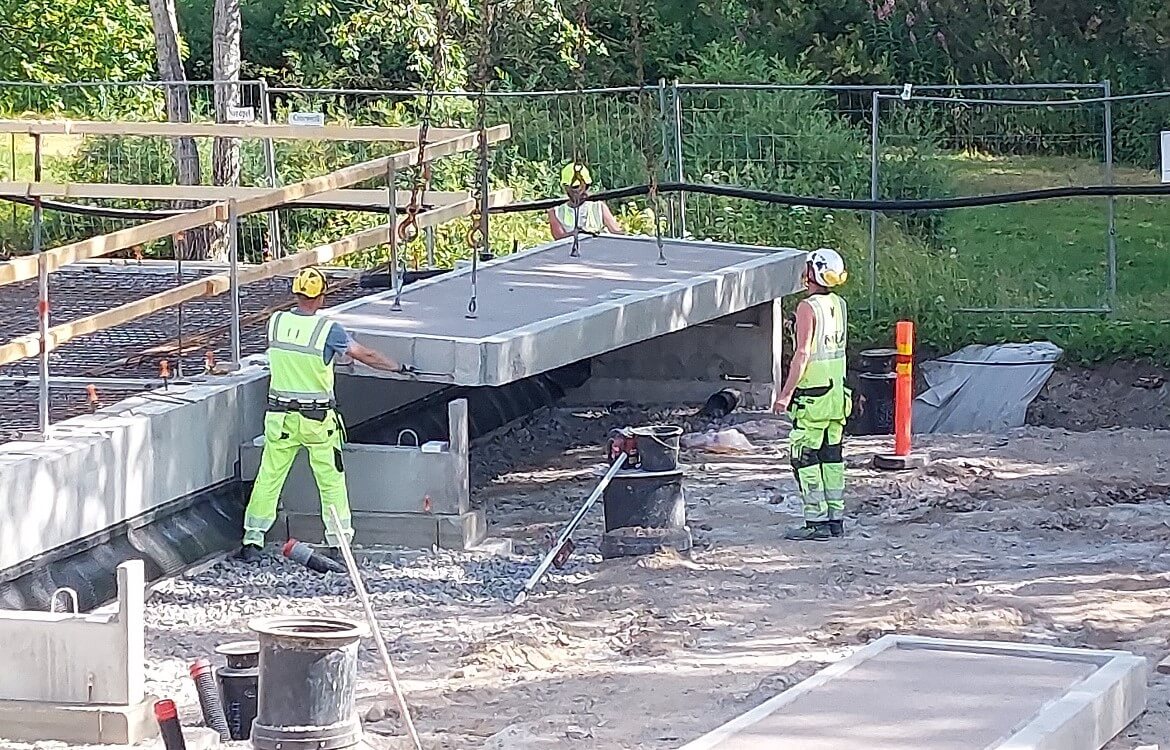

Viimeiset radonkaistat on saatu asennettua. Parvekelaattaelementtien asennukset käynnistyivät perjantaina. Alapohjan raudoitustyöt ovat loppusuoralla ja betonivalu on ensi viikon maanantaina.
Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. MVR-mittaus (maa- ja vesirakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
MVR-mittaus: 98,48 % (Sisäinen mittaus, mitattu 30.6.2022).
Työmaan aikataulu
Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
